        • Baufortschritt
        • Projektinhalte
        • Arbeitspakete
      • Maßnahmenpaket Kappel/K.
      • Themenweg Finkensteiner Moor
      • Naturschätze Finkensteins
      • Erlebnisstationen Finkenstein
      • Kanzianiberg
    • Archiv
  • Über uns
  • Bildarchiv
  • Fledermaus gefunden
  • Kontakt
  • Impressum
  • Suche
  • BIOdiverse WetNet
Webcam Fledermaus-Haus

Baufortschritt „Haus des Naturschutzes“

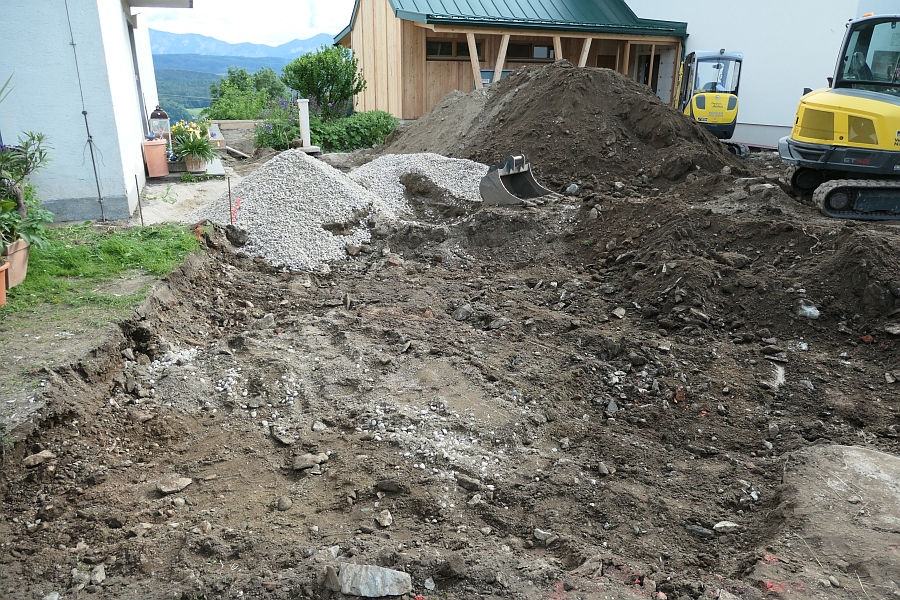

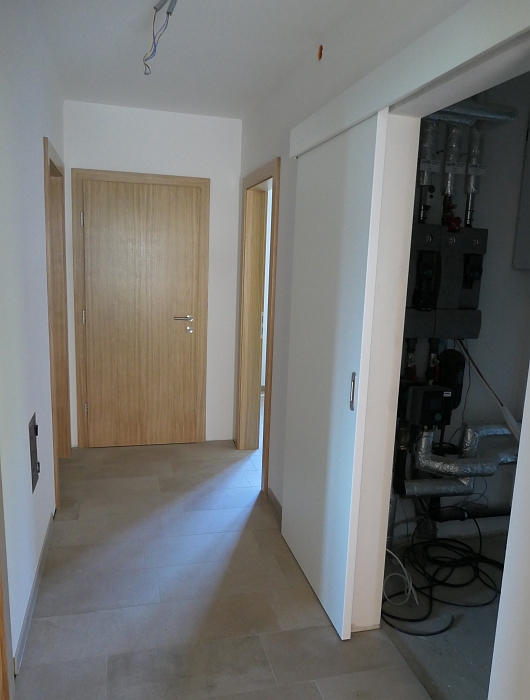

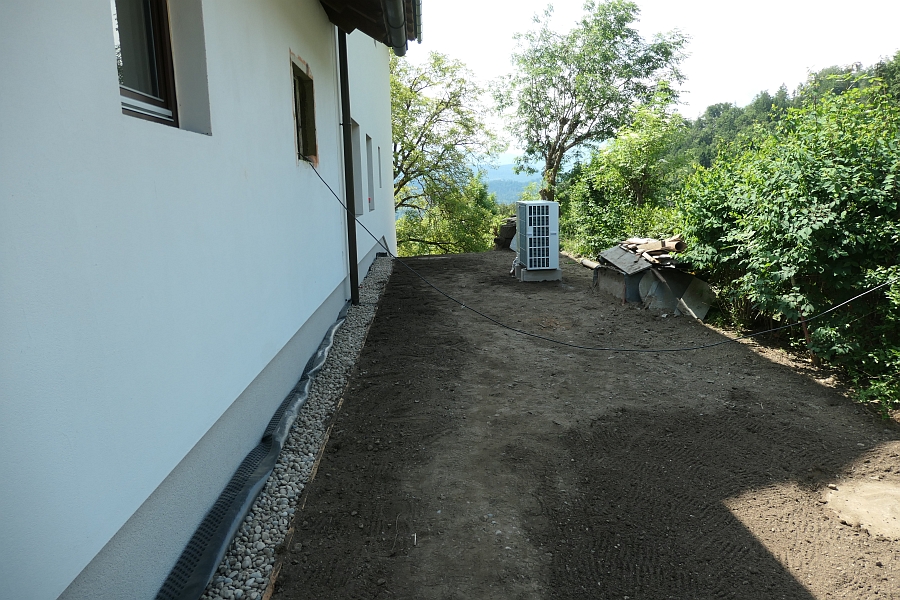

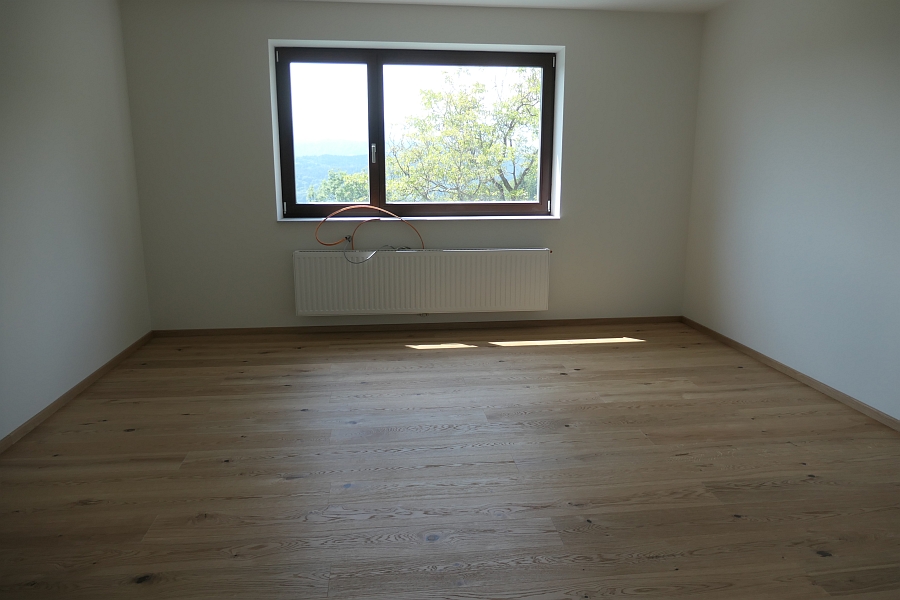

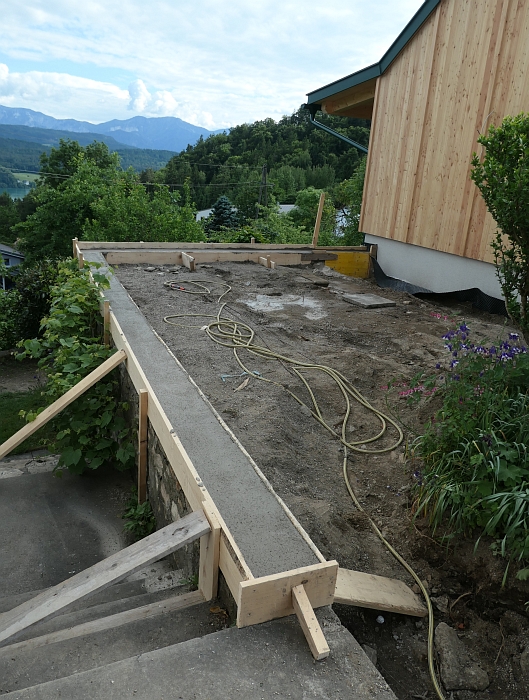

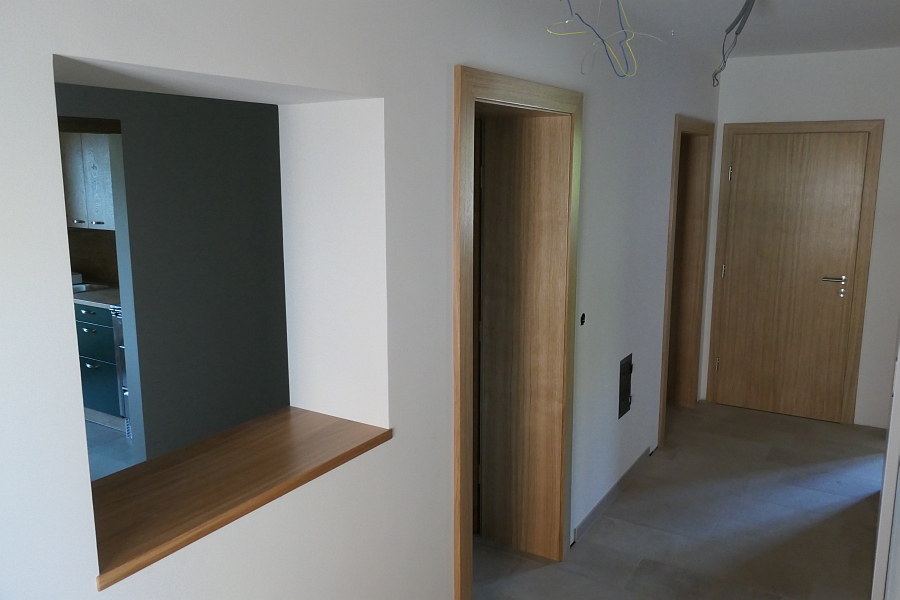

1. Juli 2025

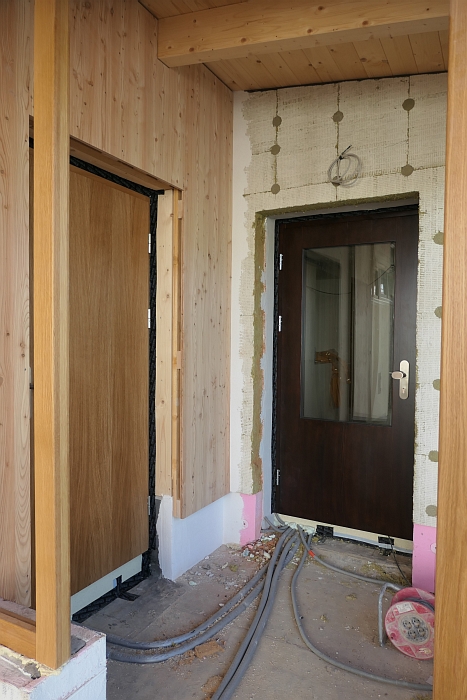

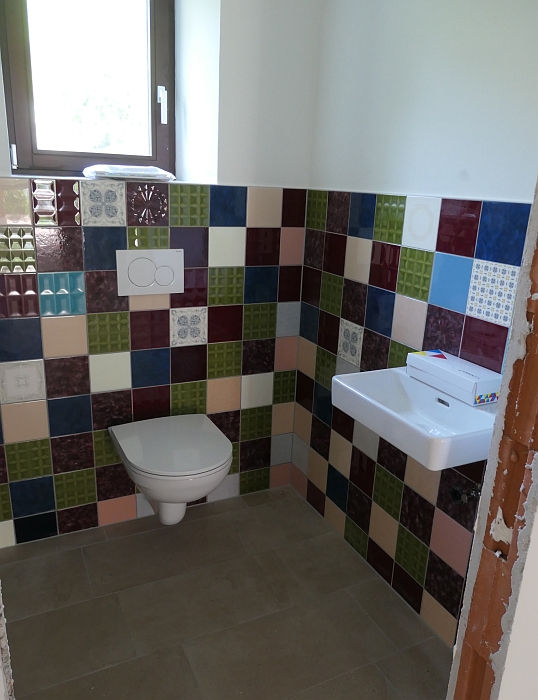

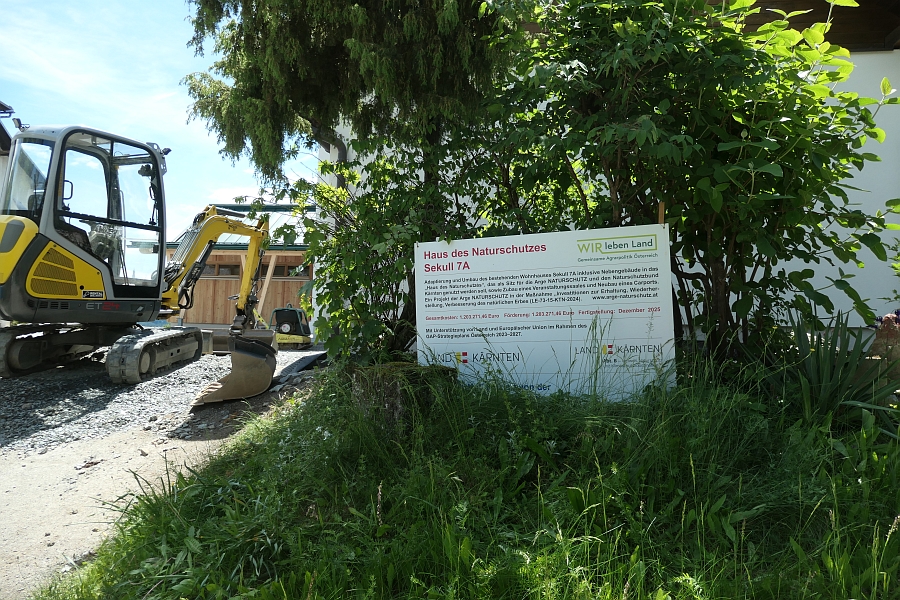

Seit 15. Juni herrscht in Sekull wieder eine Bausperre; AUSZUG AUS DEM BAUBESCHEID VOM 14.11.2023:

"01. BAULÄRM: In der Zeit vom 15. Juni bis 15. September eines jeden Jahres dürfen keine wie immer gearteten Bauarbeiten oder Arbeiten des Baunebengewerbes durchgeführt werden. Die Baustelle ist jeweils vor dem 15. Juni eines jeden Jahres aufzuräumen (Kräne einfahren) und in einen ortsbildverträglichen Zustand zu bringen."

Rechtzeitig konnte der überwiegende Teil der Bauarbeiten abgeschlossen werden:

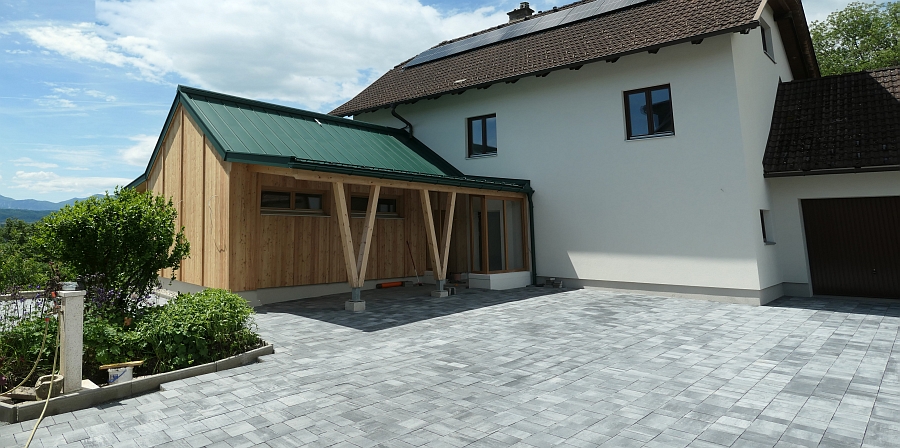

- Holzbauarbeiten (Carport, Seminarraum)
- Dachdecker
- Kaminsanierung

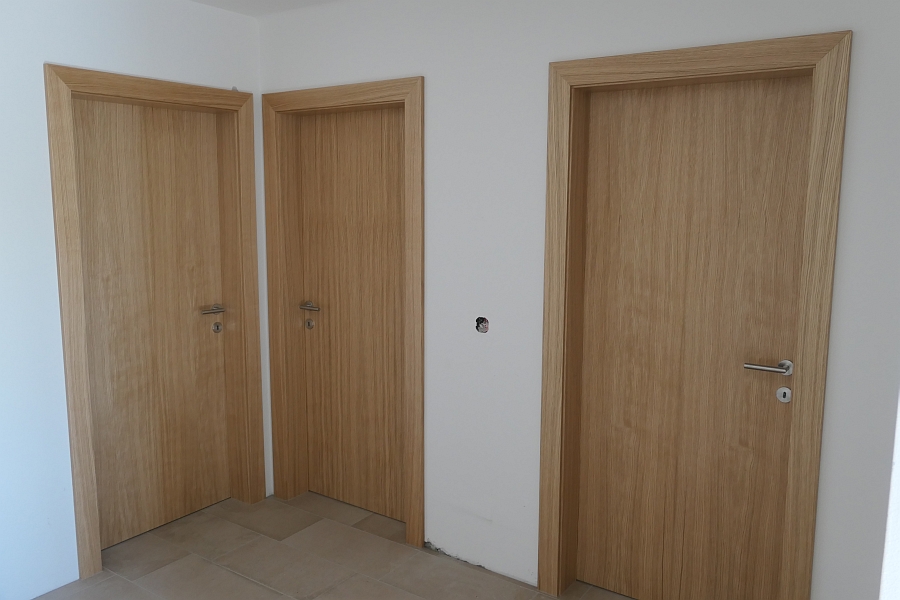

- Innentüren und Windfang
- Elektro-Zuleitung

- Archivschrank

- Fliesenleger

- E-Ladestation

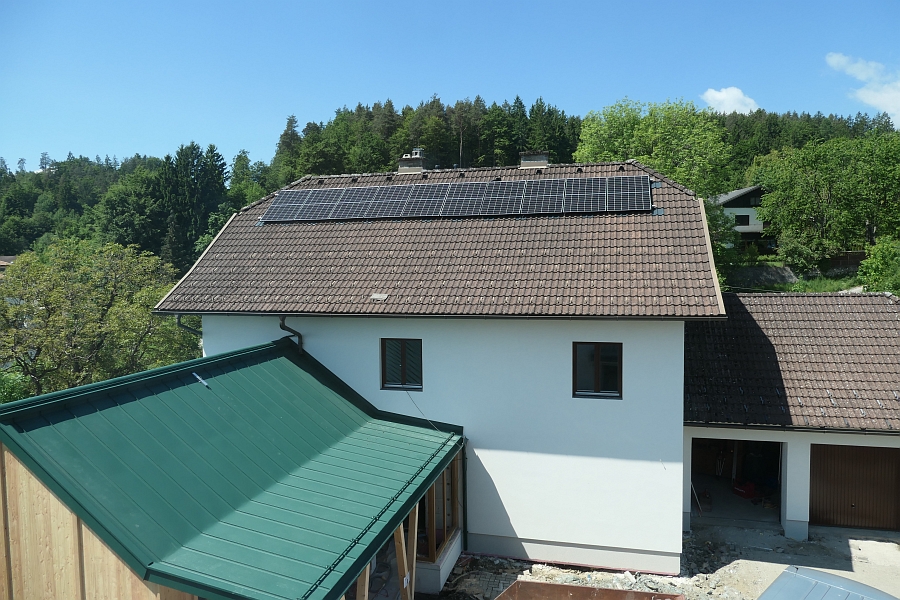

- PV-Anlage
- Verlegung der Telefonkabel

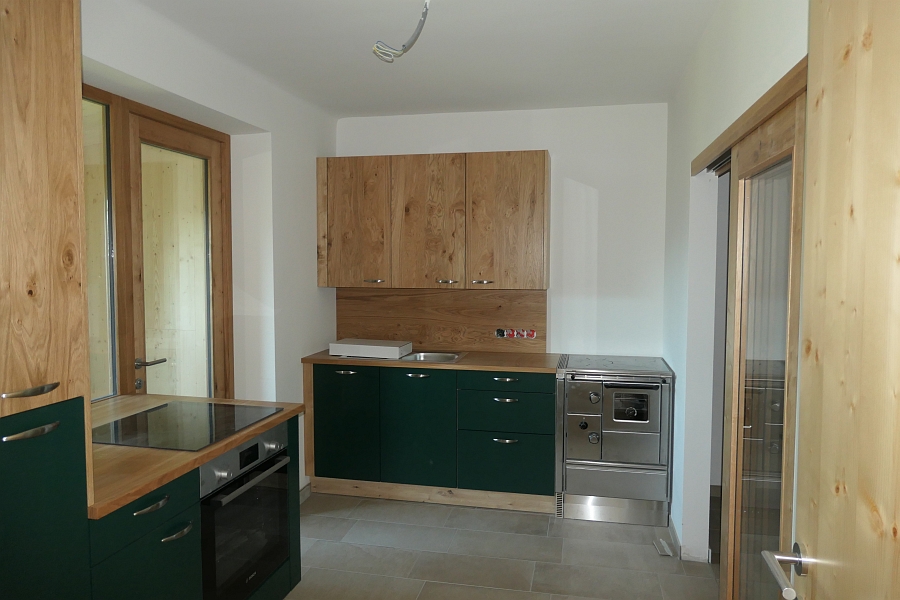

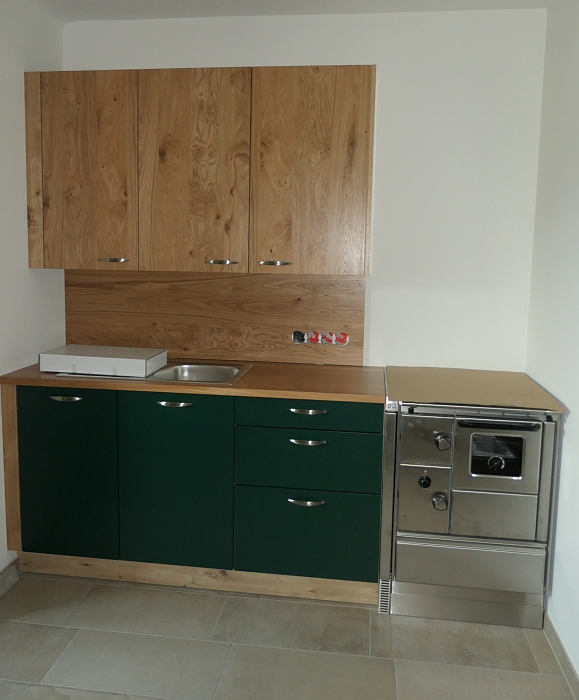

- Kücheneinrichtung

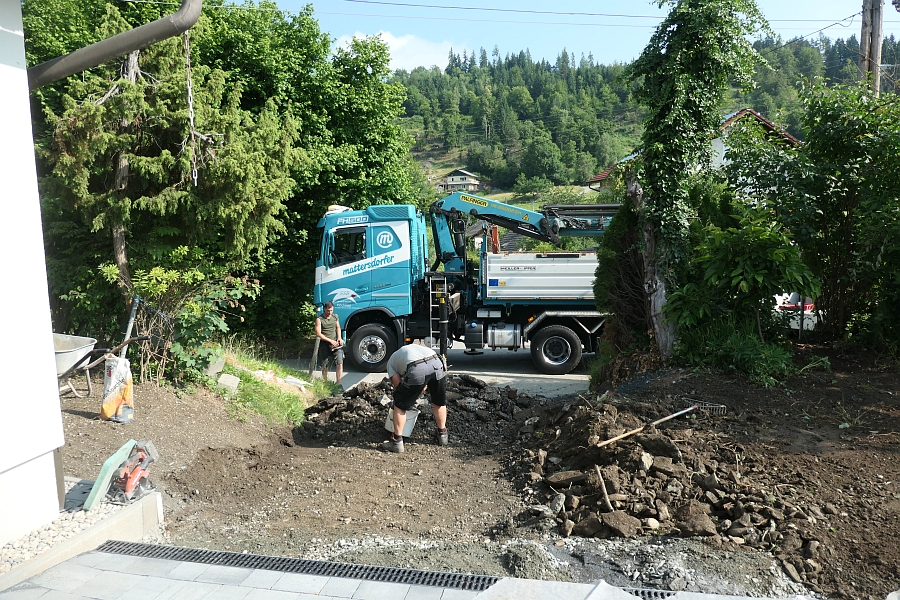

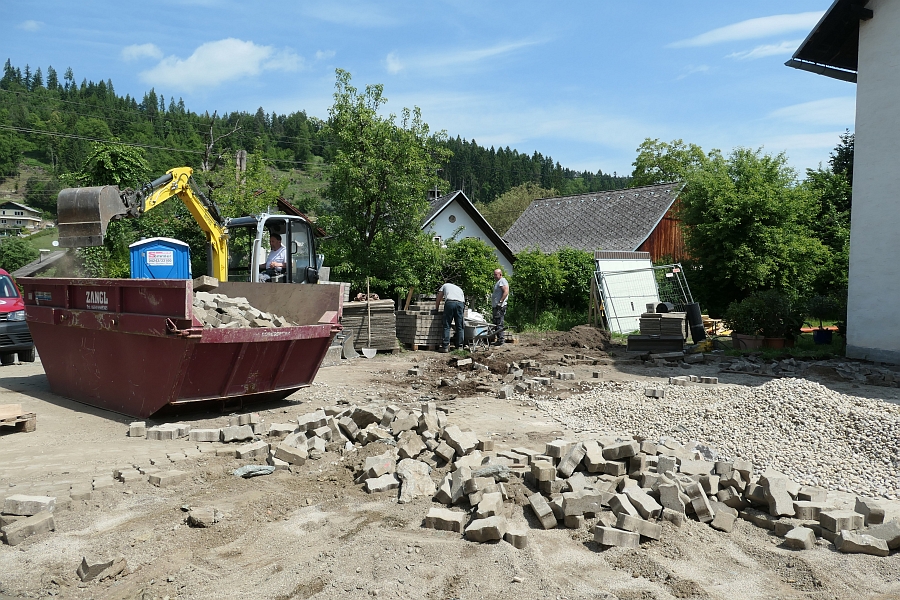

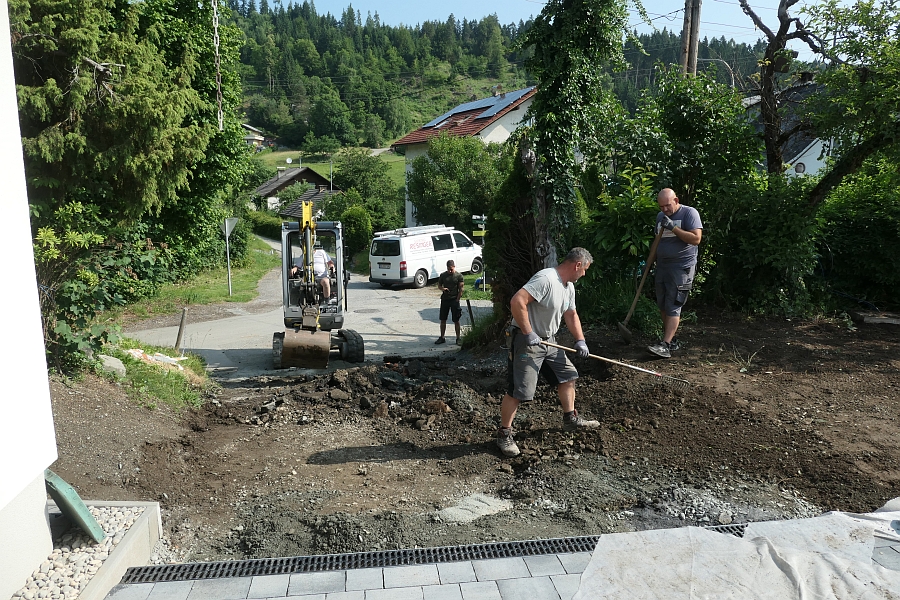

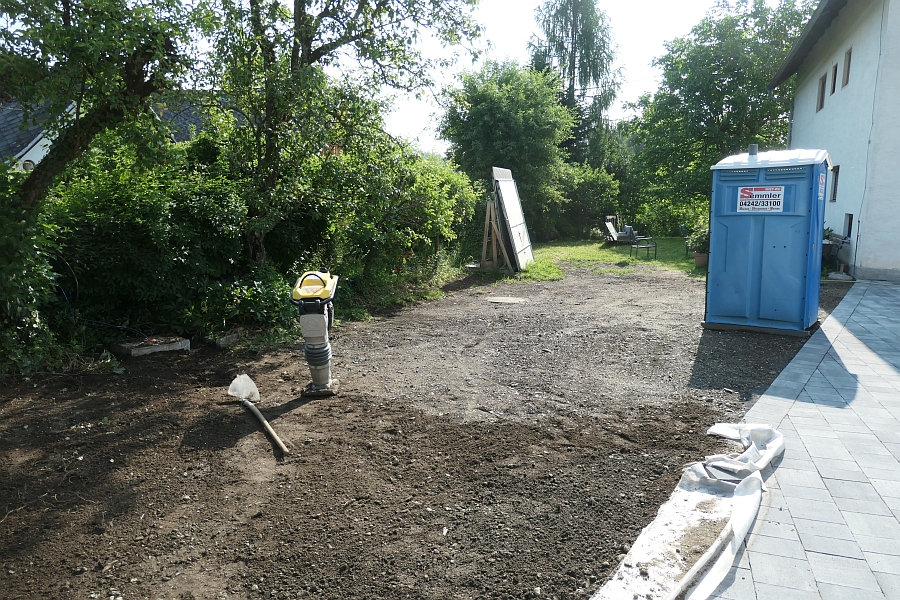

- Hofpflasterung

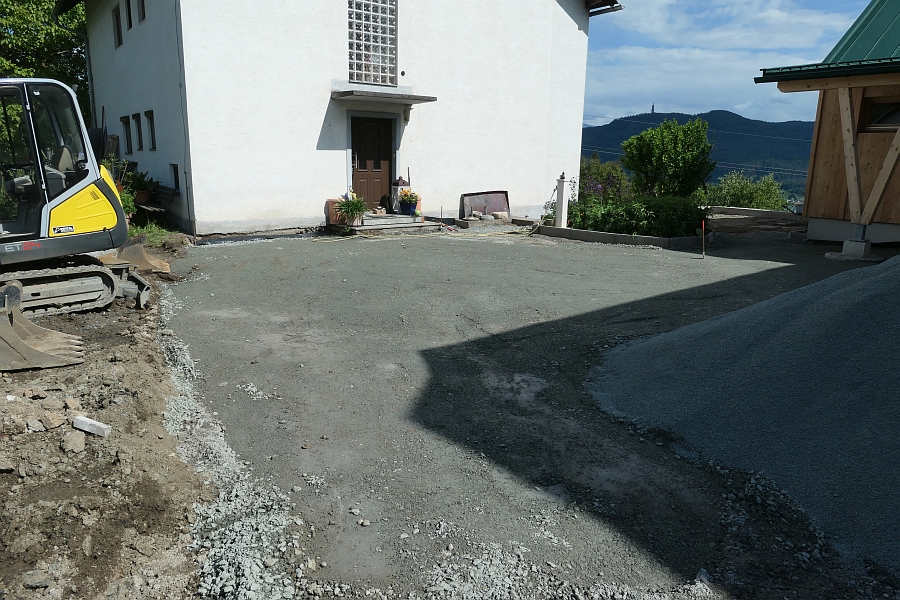

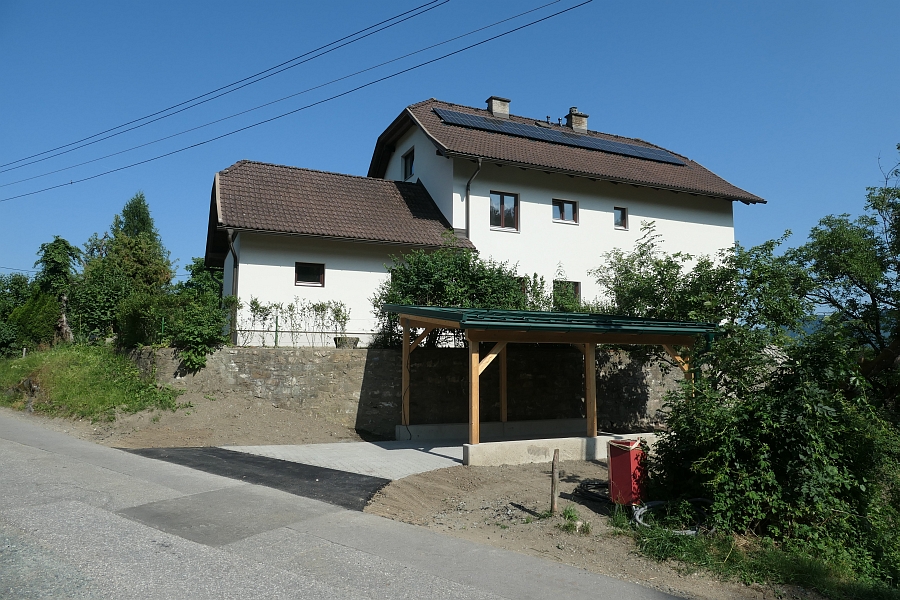

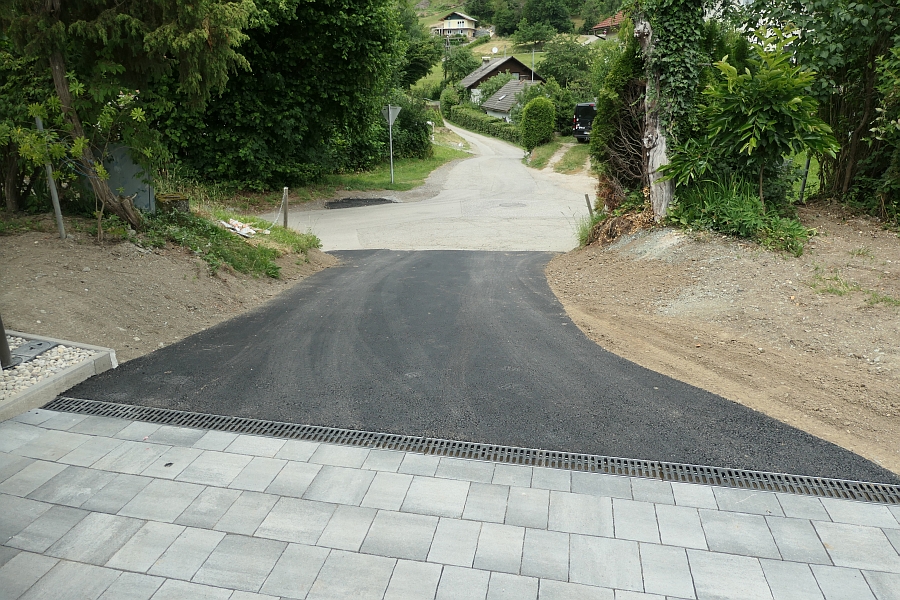

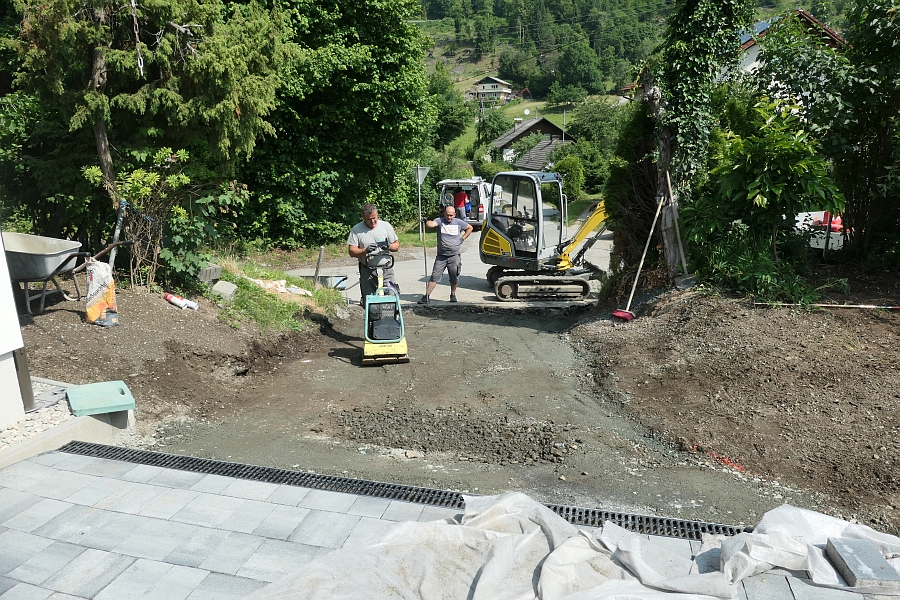

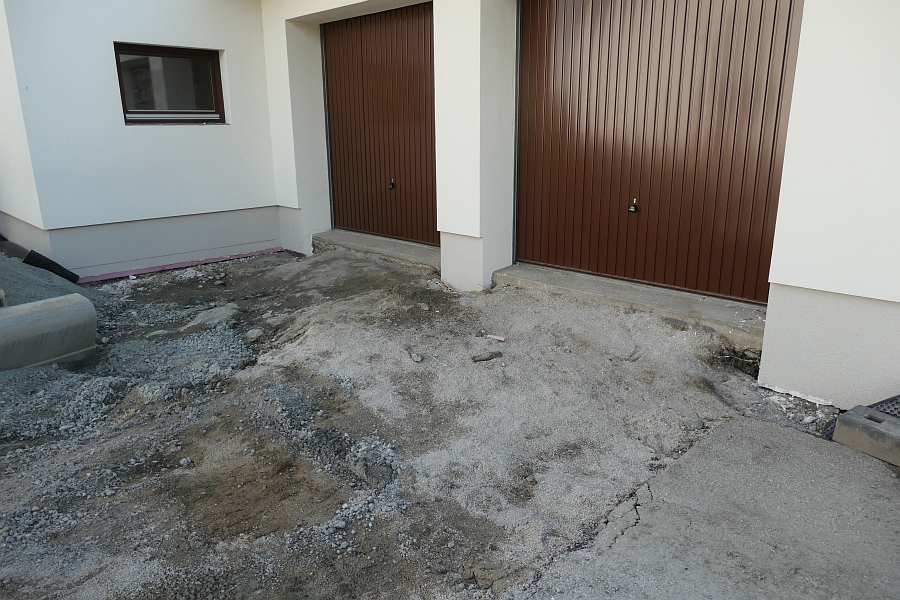

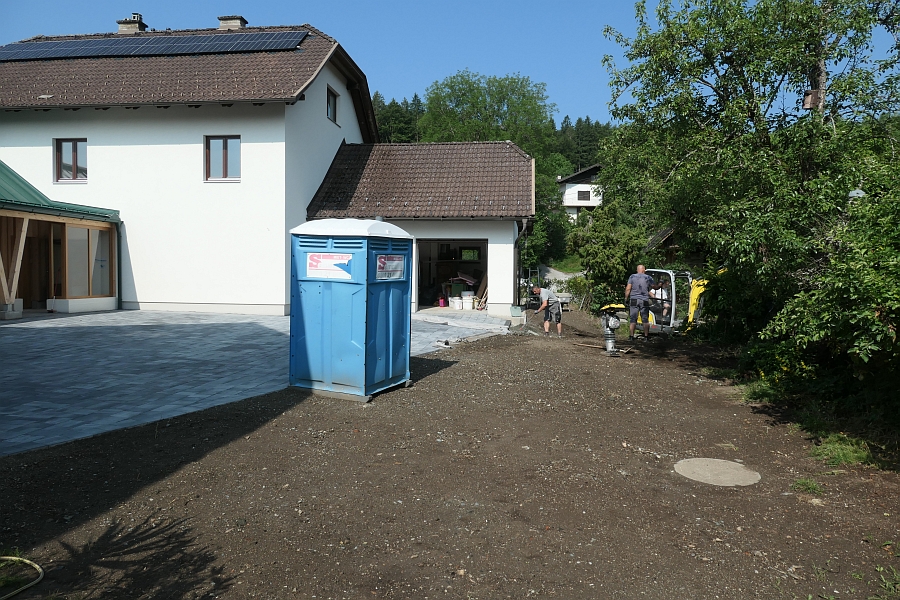

- Asphaltierung der Zufahrt

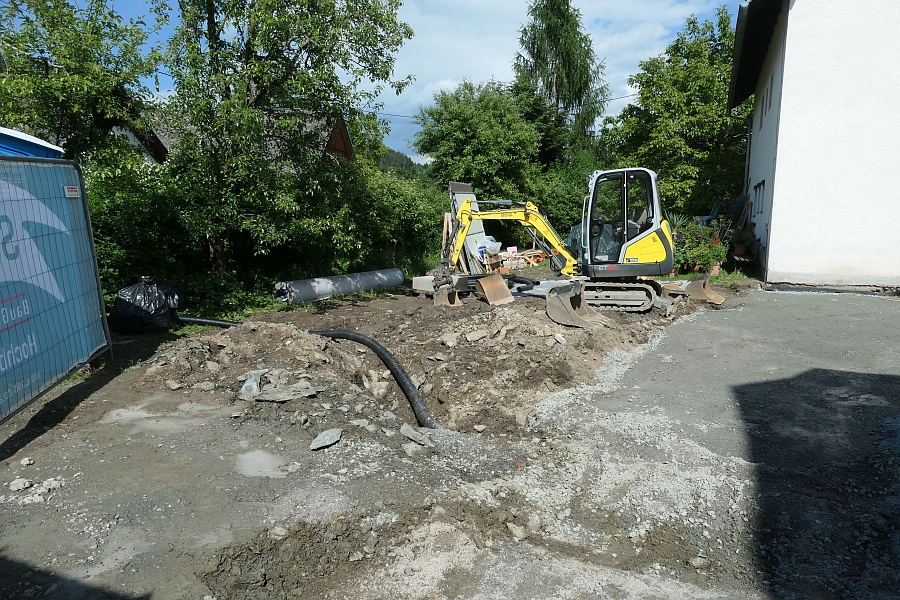

Ab 15. September werden die Arbeiten fortgeführt und voraussichtlich Ende September abgeschlossen:

- Fensterläden und Sonnenschutz
- Handlauf im Stiegenhaus
- Terrassengeländer
- IT-Anlage
- Beschriftung
- Brandschutzeinrichtung
- Malerarbeiten
- Ergänzungen im Sanitärbereich

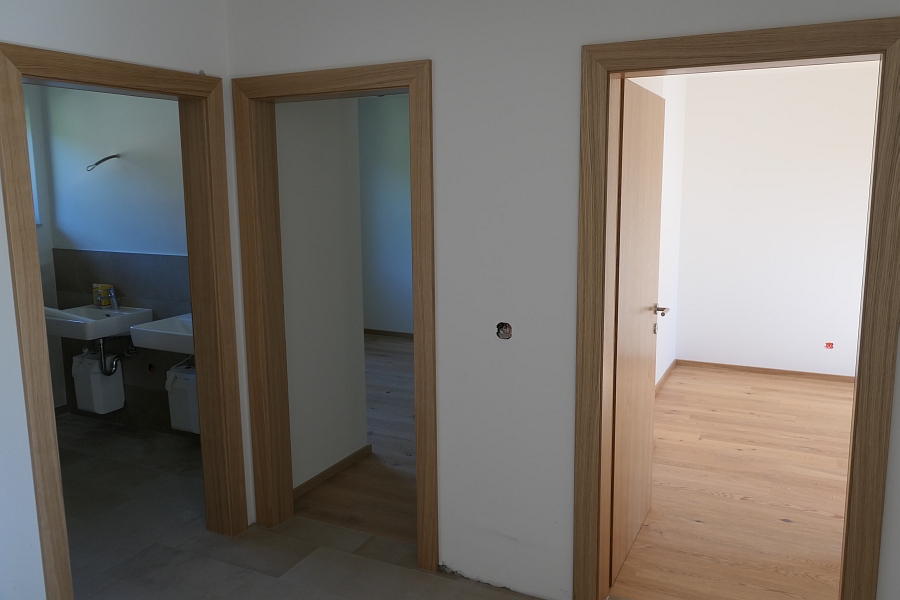

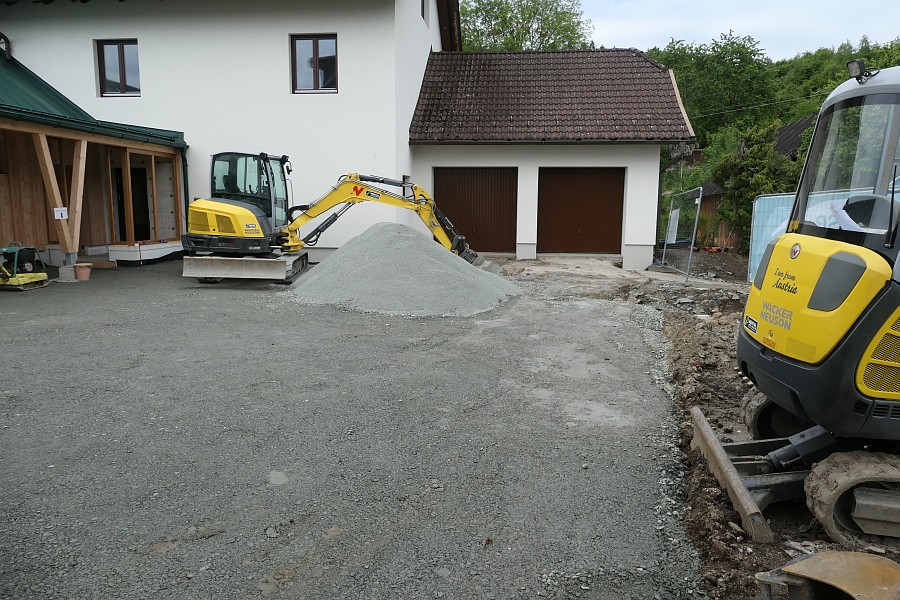

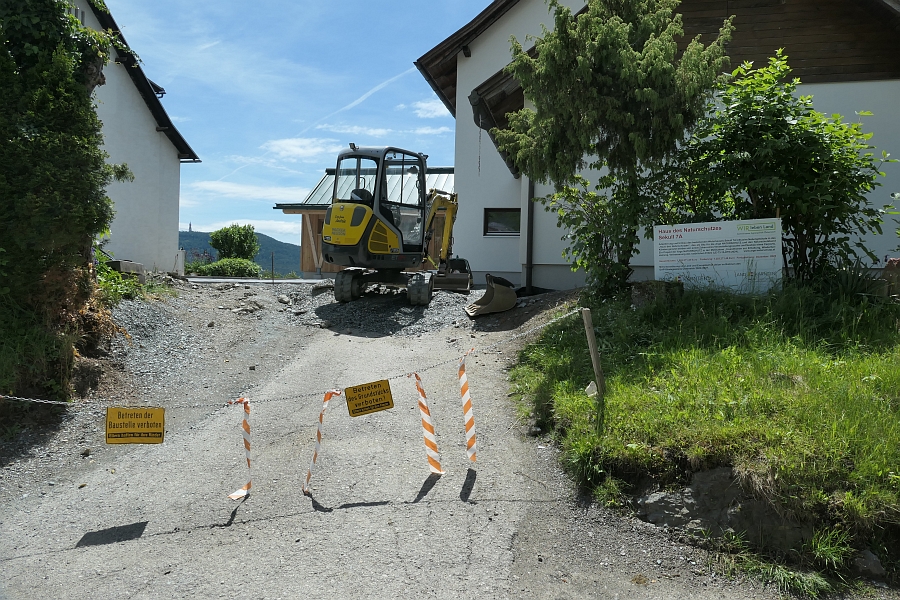

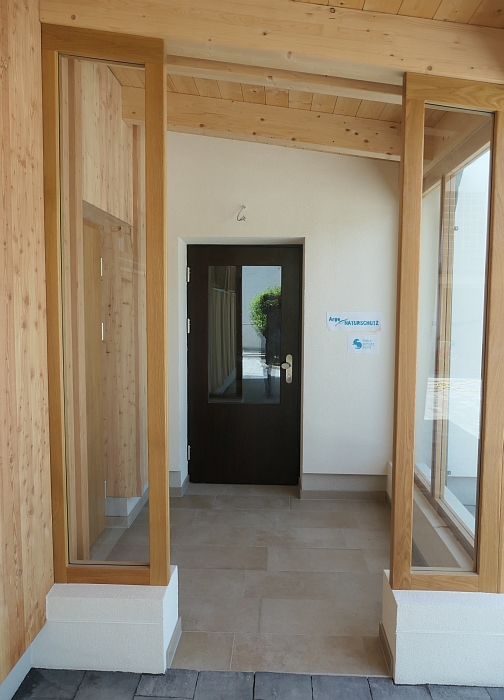

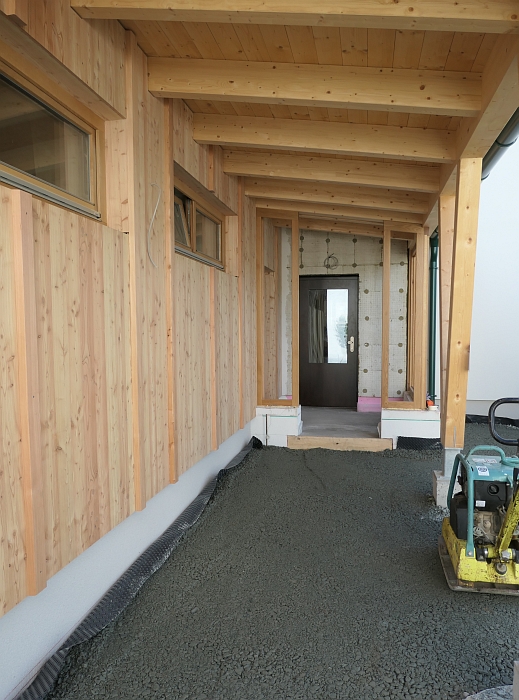

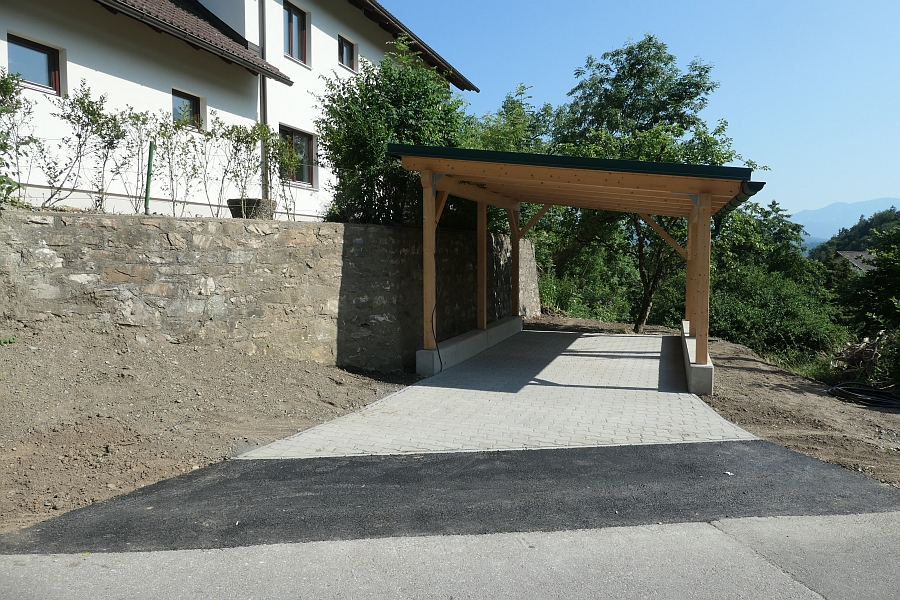

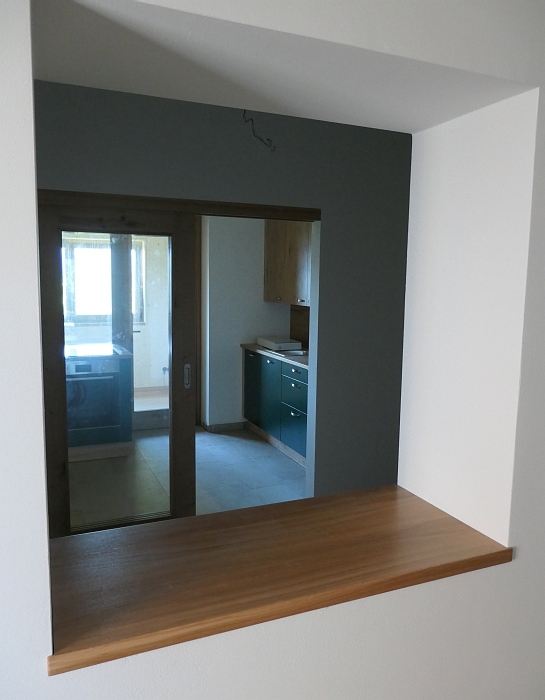

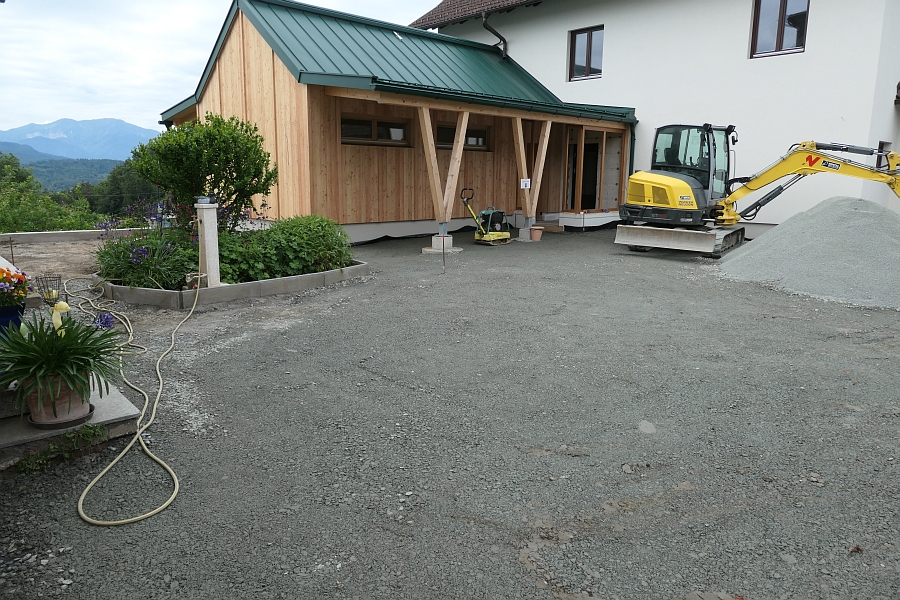

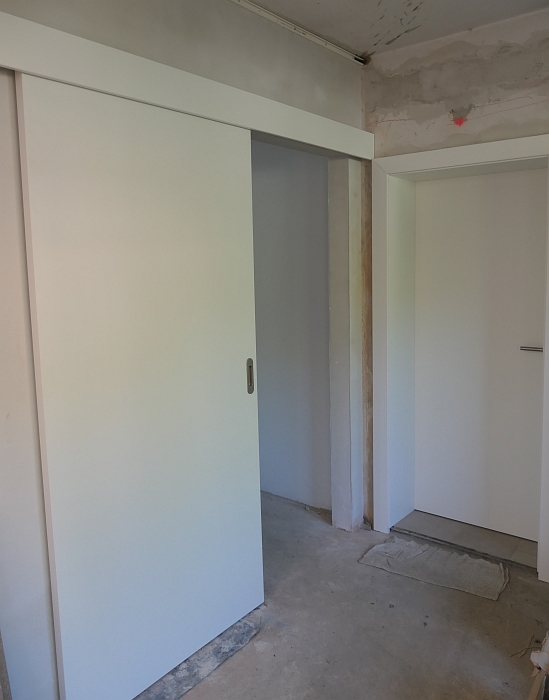

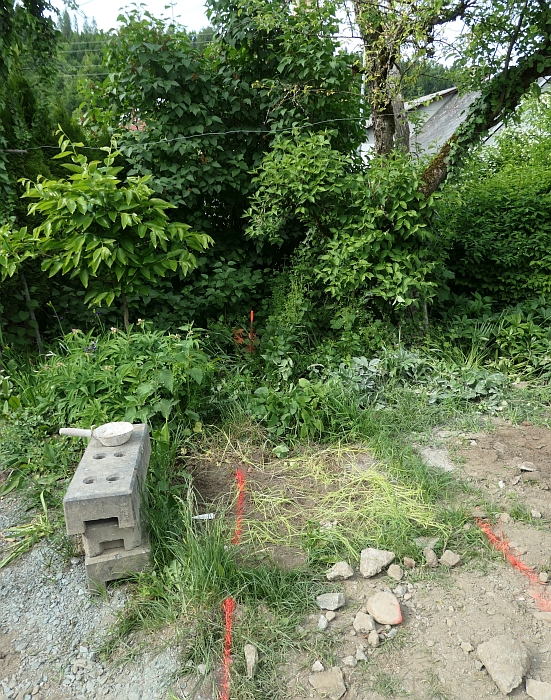

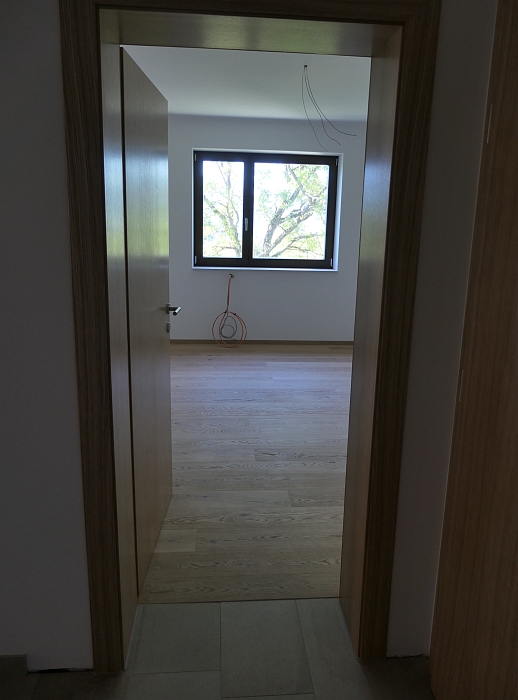

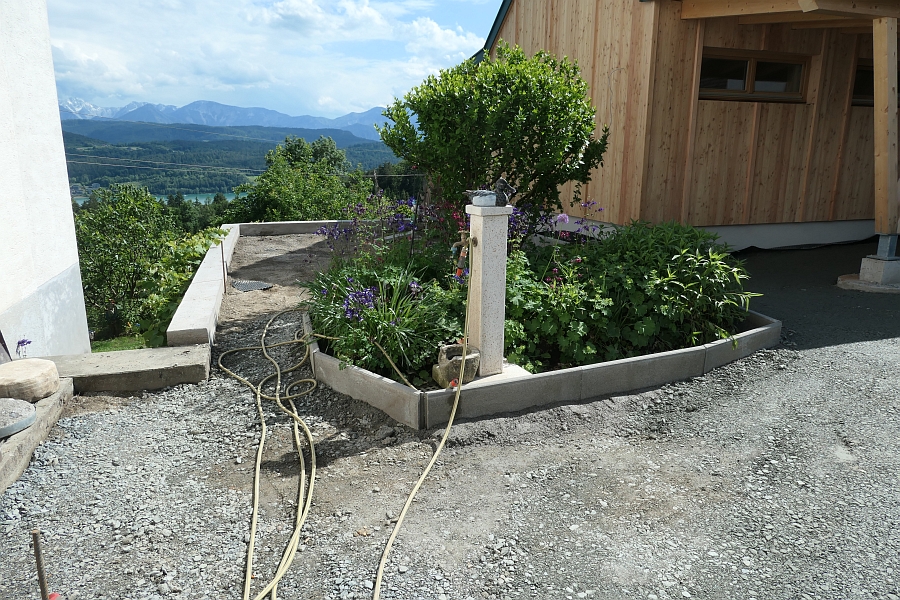

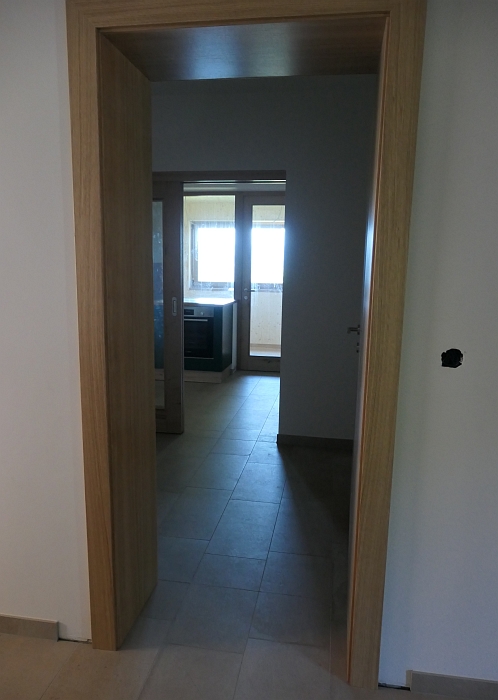

Bild 1 zum Block 584
Bild 2 zum Block 584
Bild 3 zum Block 584
Bild 4 zum Block 584
Bild 5 zum Block 584
Bild 6 zum Block 584
Bild 7 zum Block 584
Bild 8 zum Block 584
Bild 9 zum Block 584
Bild 10 zum Block 584
Bild 11 zum Block 584
Bild 12 zum Block 584
Bild 13 zum Block 584
Bild 14 zum Block 584
Bild 15 zum Block 584
Bild 16 zum Block 584
Bild 17 zum Block 584
Bild 18 zum Block 584
Bild 19 zum Block 584
Bild 20 zum Block 584
Bild 21 zum Block 584
Bild 22 zum Block 584
Bild 23 zum Block 584
Bild 24 zum Block 584
Bild 25 zum Block 584
Bild 26 zum Block 584
Bild 27 zum Block 584
Bild 28 zum Block 584
Bild 29 zum Block 584
Bild 30 zum Block 584
Bild 31 zum Block 584
Bild 32 zum Block 584
Bild 33 zum Block 584
Bild 34 zum Block 584
Bild 35 zum Block 584
Bild 36 zum Block 584
Bild 37 zum Block 584
Bild 38 zum Block 584

20. Mai 2025

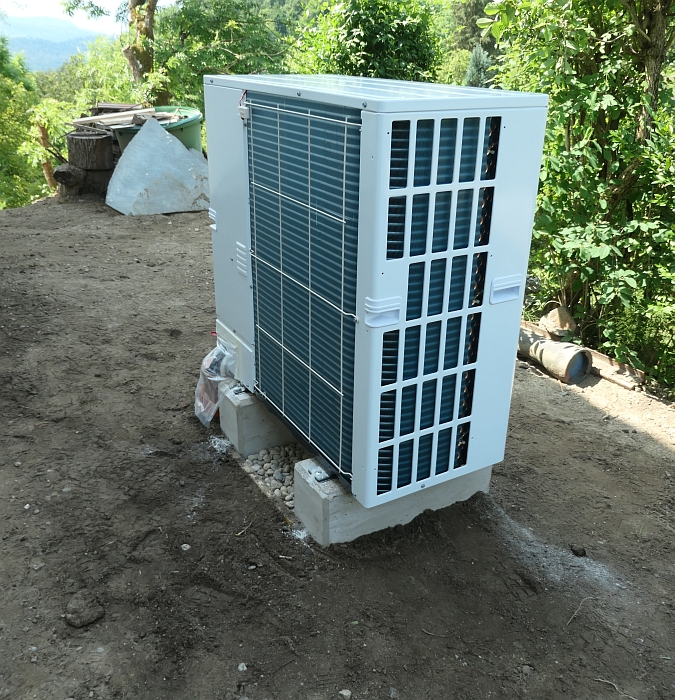

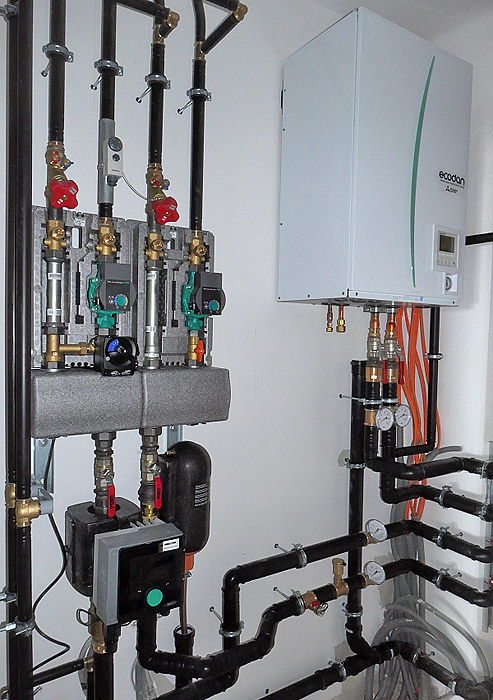

- Luft-Wärme-Pumpe montiert
- Verlegung der Rohre der Dachabwässer abgeschlossen
- Verlegen der Holzböden abgeschlossen

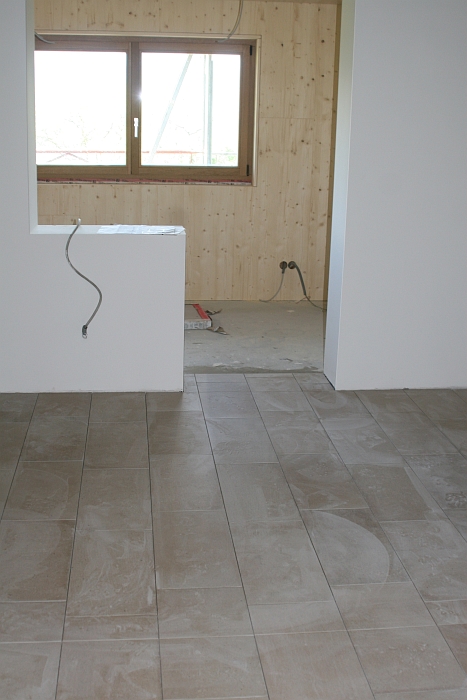

- Montage der Fliesen abgeschlossen
- Einbau Sanitäranlagen etc. abgeschlossen
- Entfernen der alten Pflastersteine im Hof
- Einbau der Wasseruhr abgeschlossen
- Anmeldung Telefonanlage

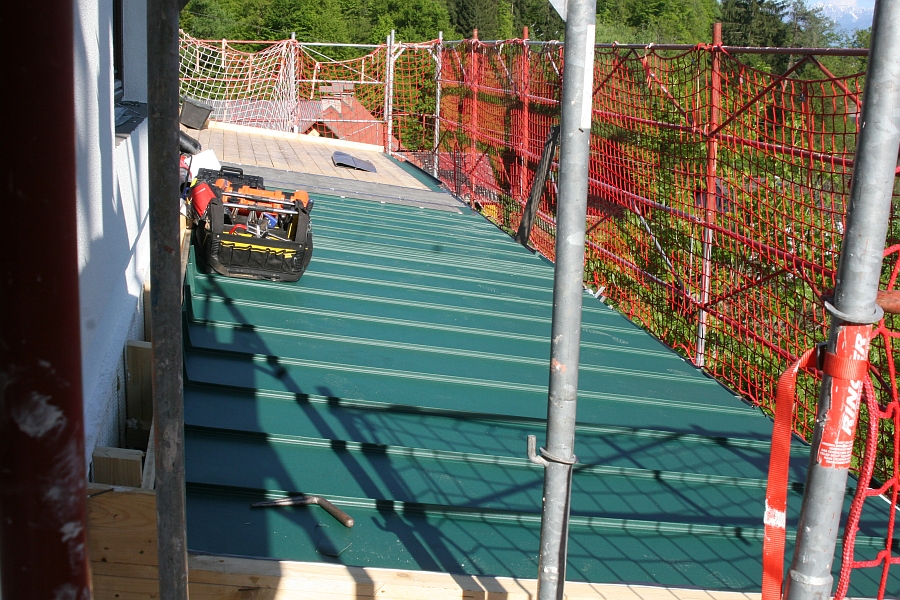

- Dacharbeiten abgeschlossen
- Einbau der Haustüre

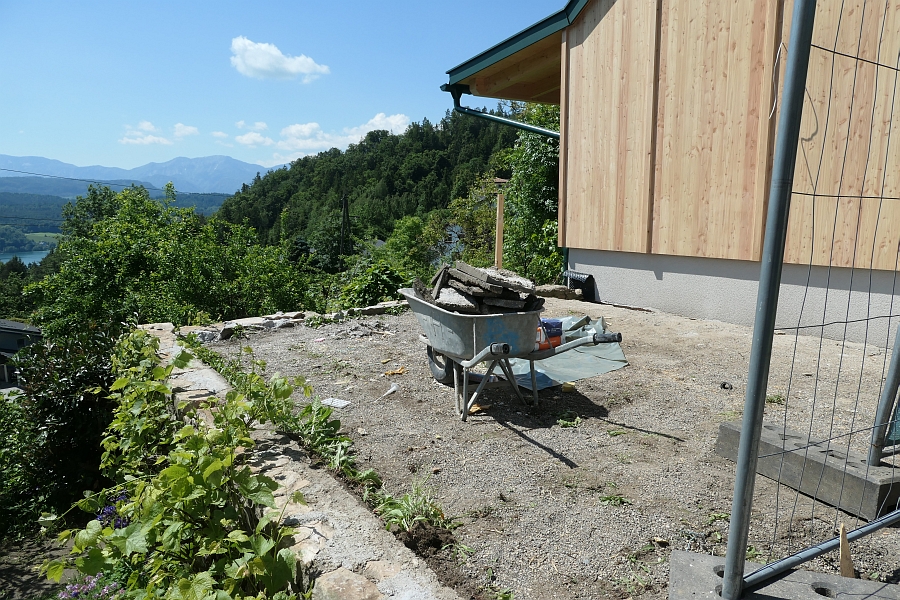

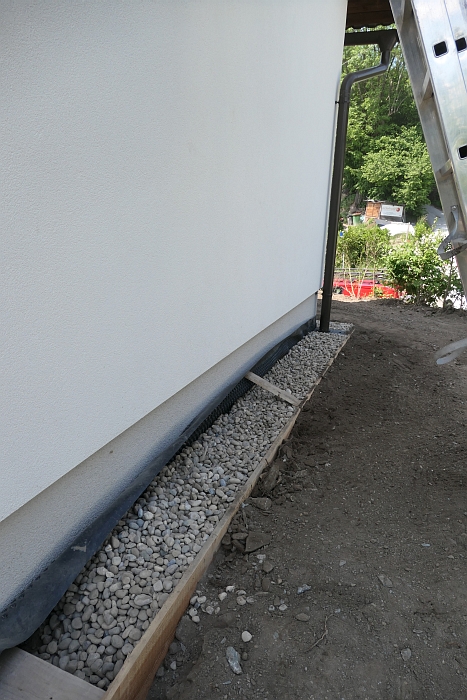

- Beginn der Arbeiten Außengestaltung
- Beginn Einbau der Küche

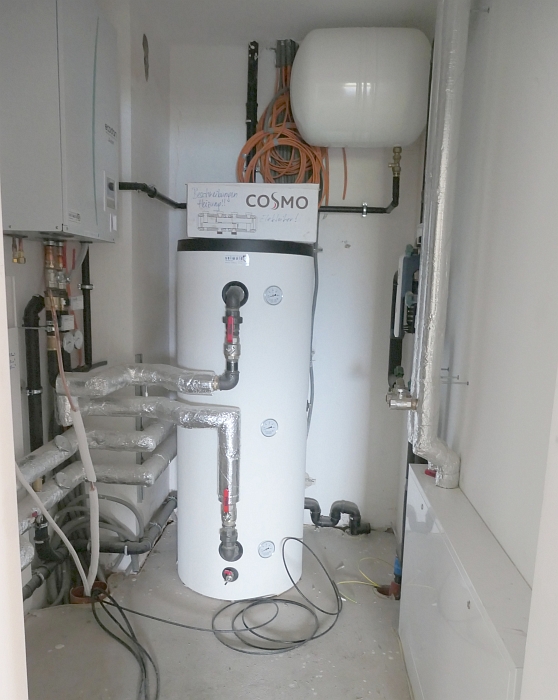

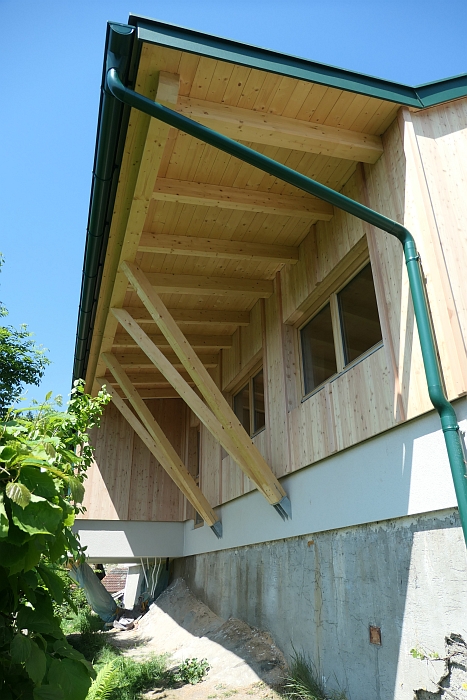

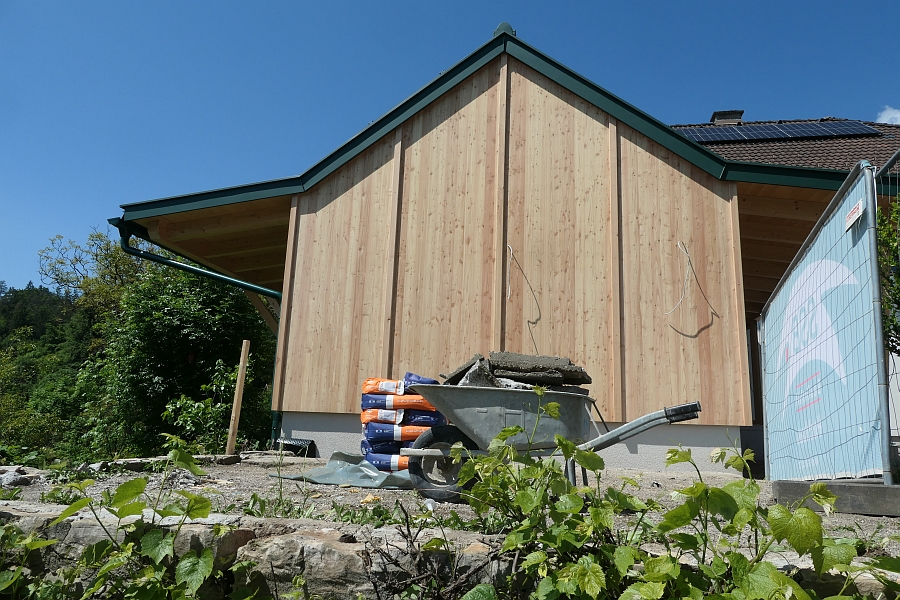

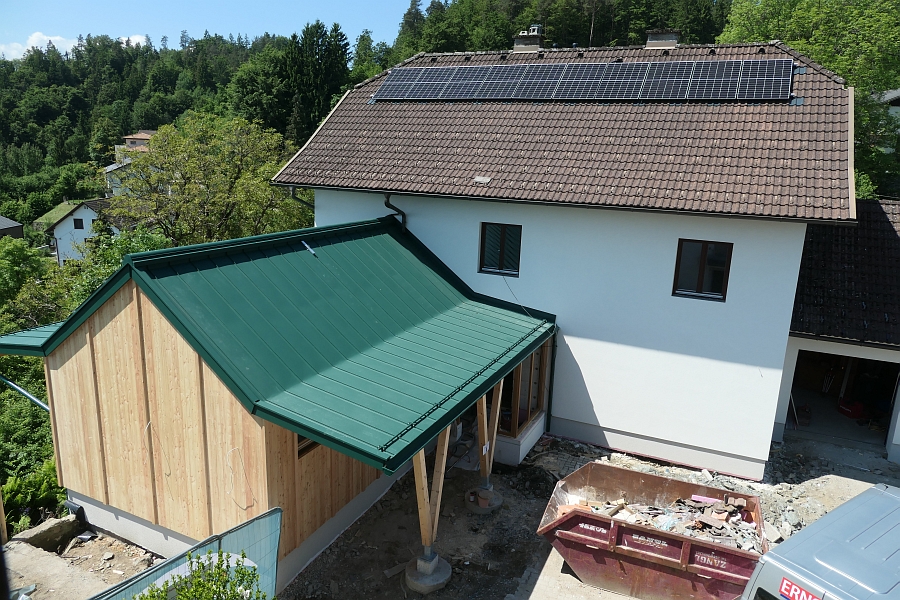

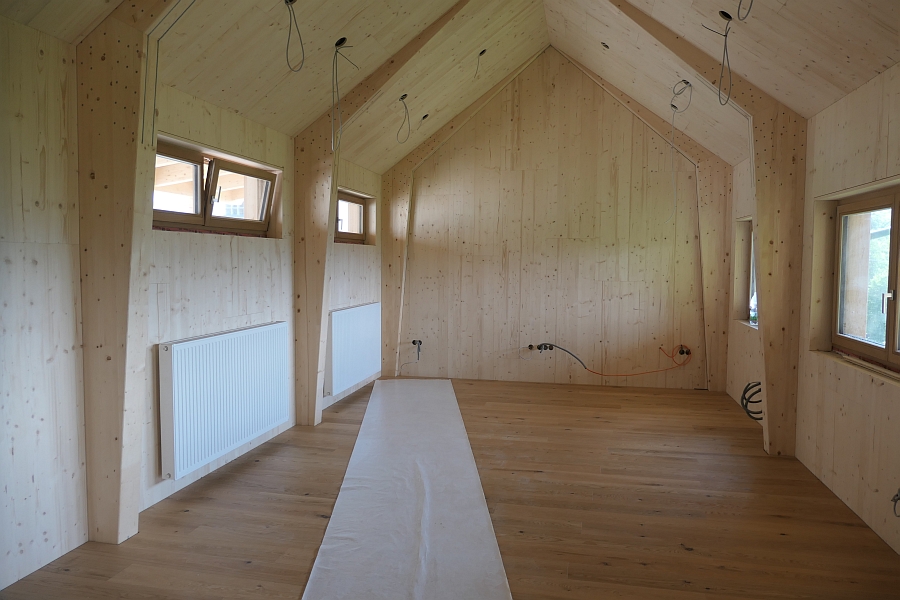

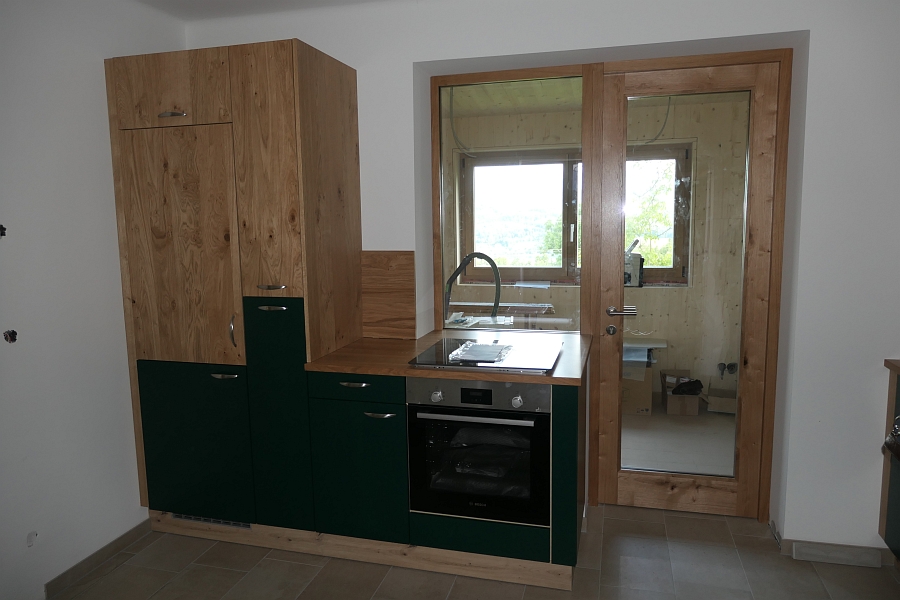

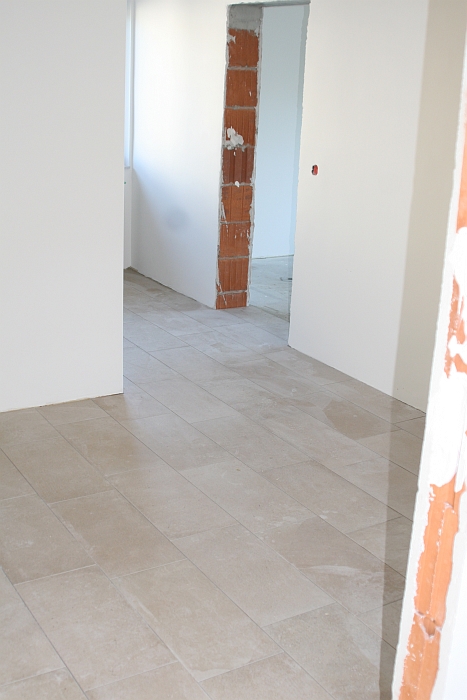

Bild 1 zum Block 583
Bild 2 zum Block 583
Bild 3 zum Block 583
Bild 4 zum Block 583
Bild 5 zum Block 583
Bild 6 zum Block 583
Bild 7 zum Block 583
Bild 8 zum Block 583
Bild 9 zum Block 583
Bild 10 zum Block 583
Bild 11 zum Block 583
Bild 12 zum Block 583
Bild 13 zum Block 583
Bild 14 zum Block 583
Bild 15 zum Block 583
Bild 16 zum Block 583
Bild 17 zum Block 583
Bild 18 zum Block 583
Bild 19 zum Block 583
Bild 20 zum Block 583

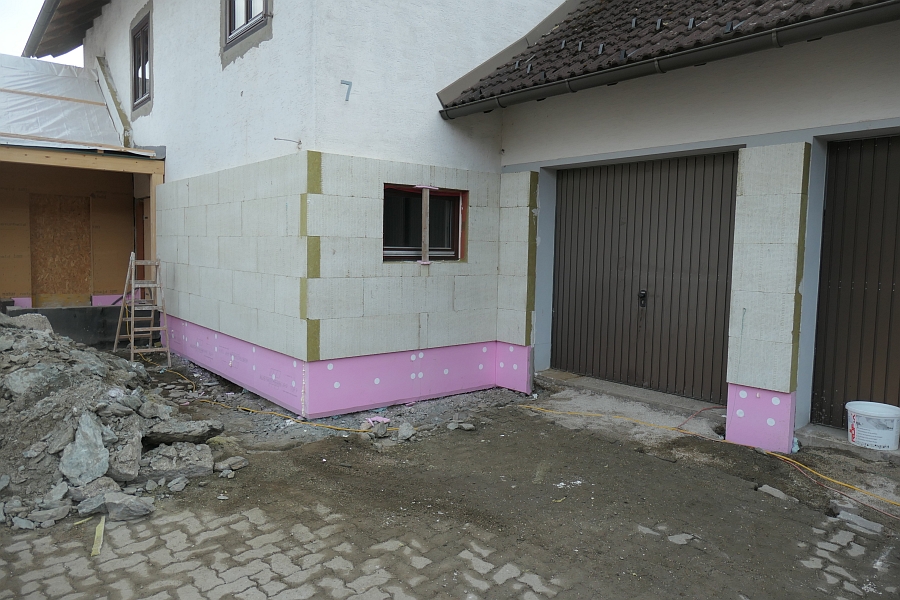

27. April 2025

- Heizraum fertiggestellt

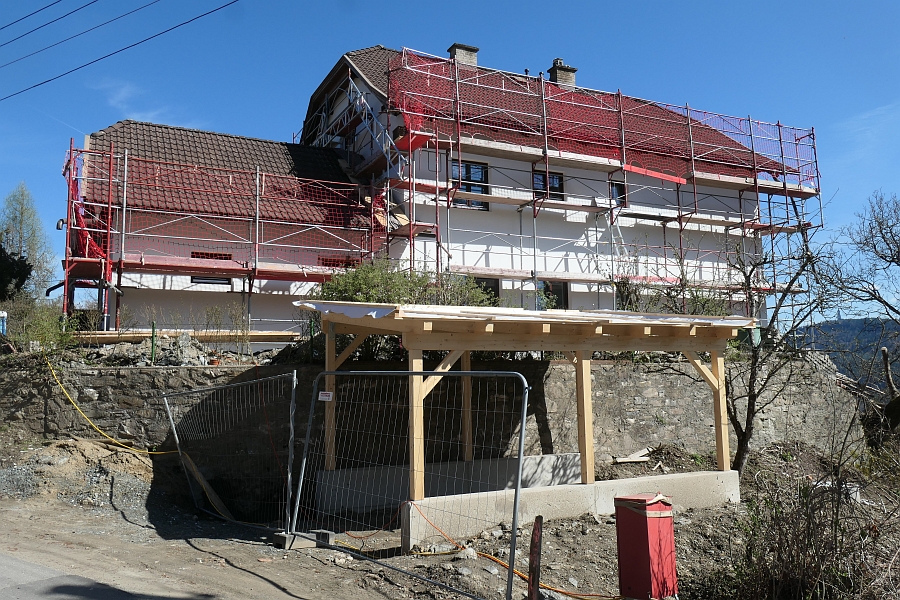

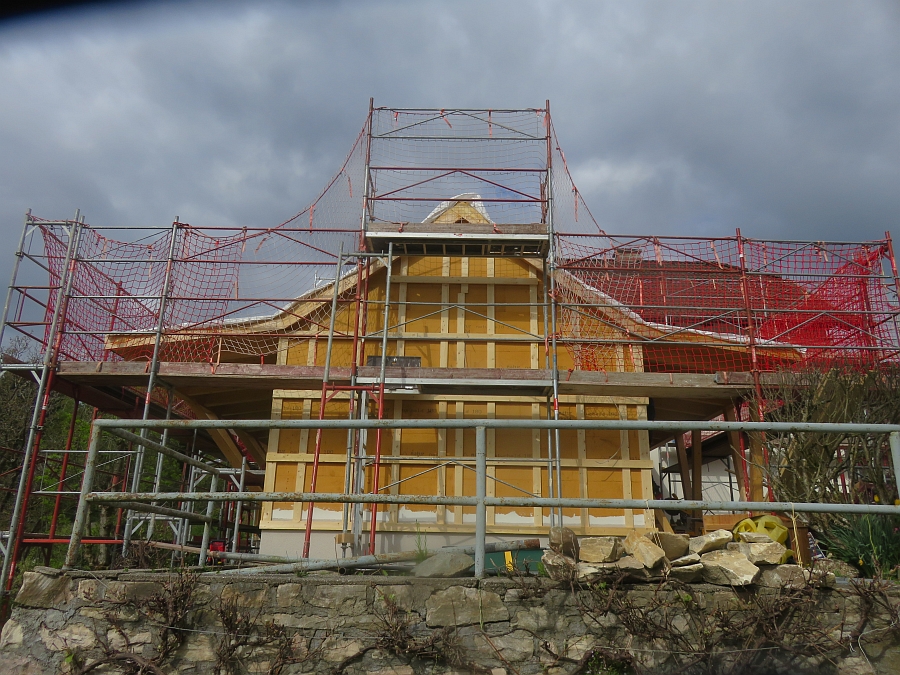

- Außendämmung fertig
- Fassadenanstrich abgeschlossen

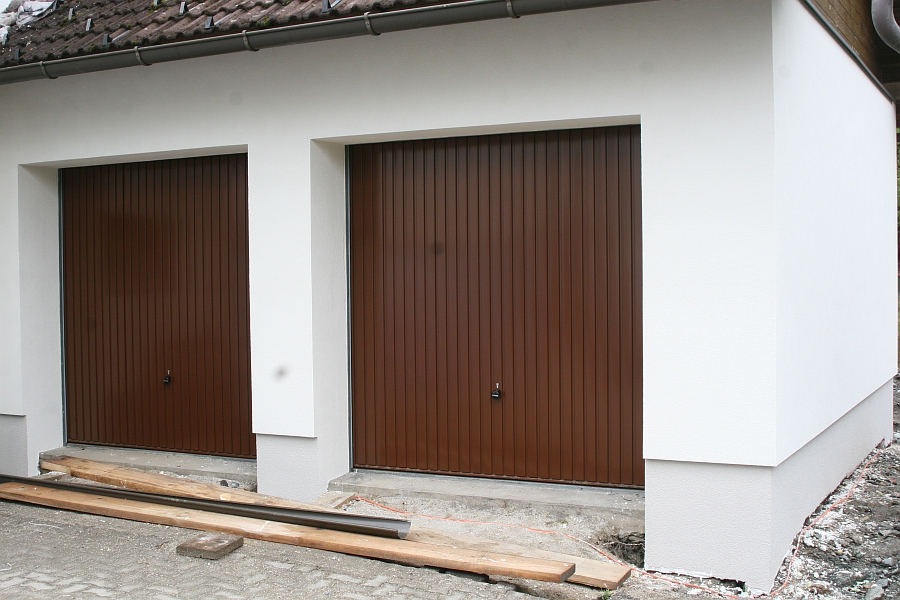

- Garagentore eingebaut

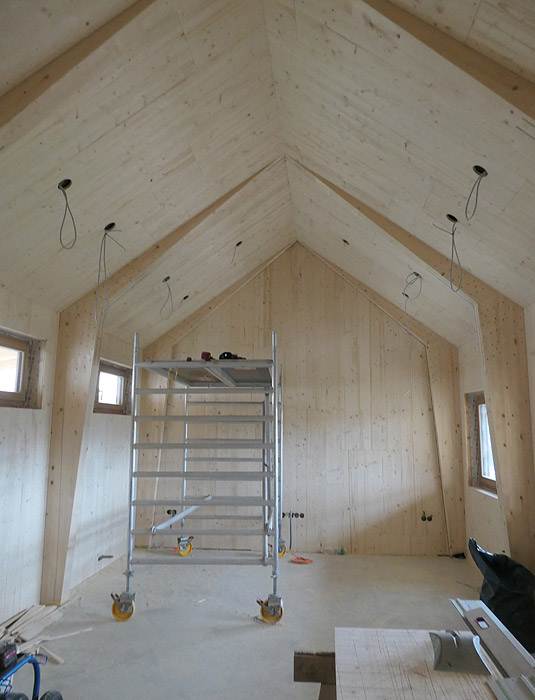

- Innenverkleidung Seminarraum und Speiseraum abgeschlossen

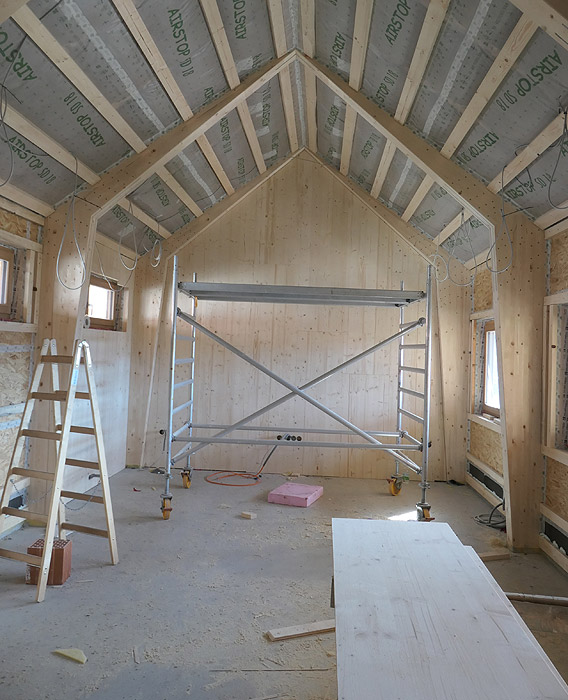

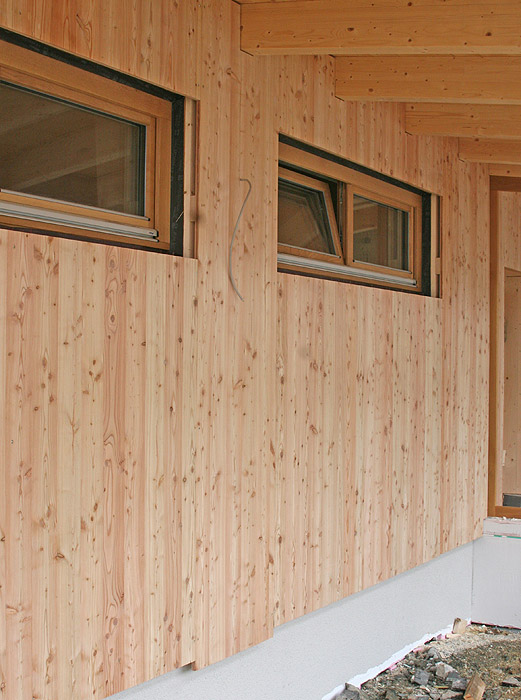

- Außenverkleidung Seminarraum und Speiseraum in Arbeit

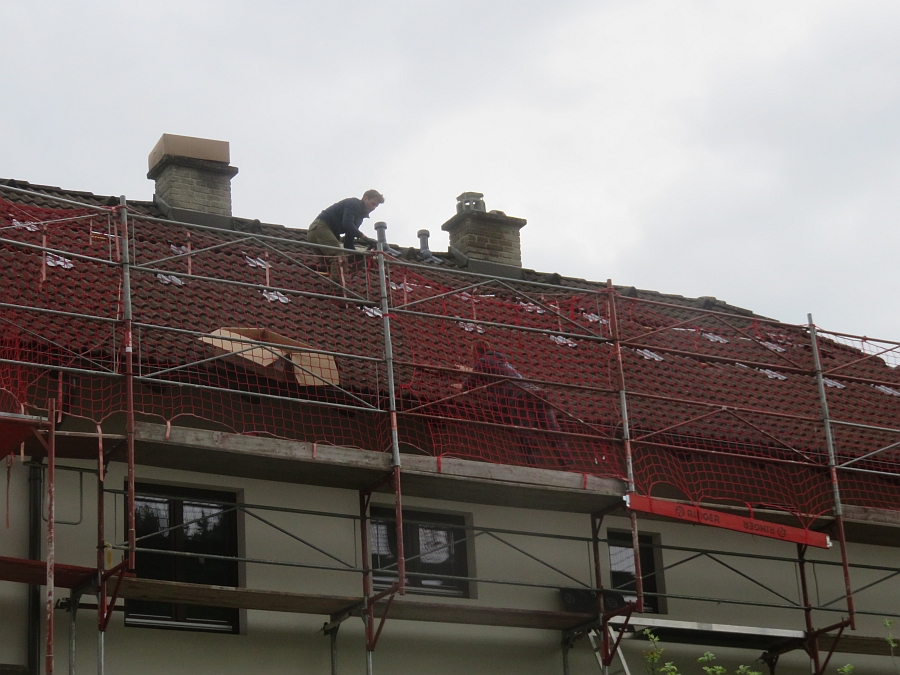

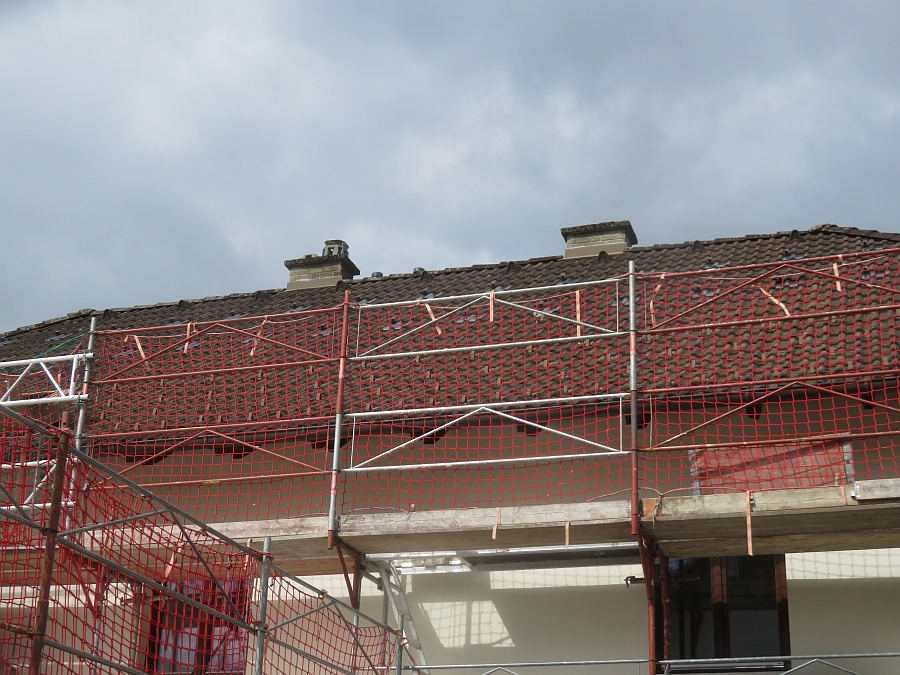

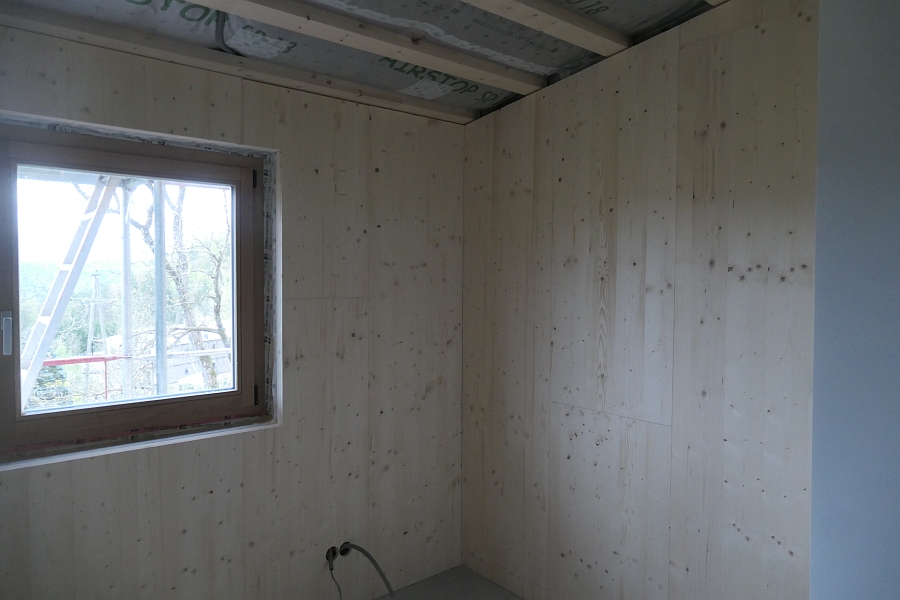

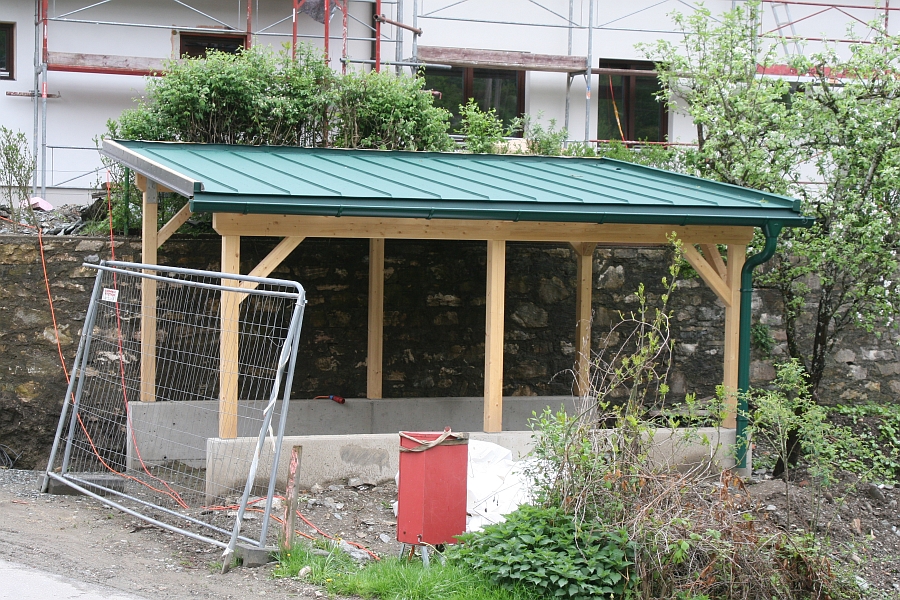

- Carport-Dach in Fertigstellung

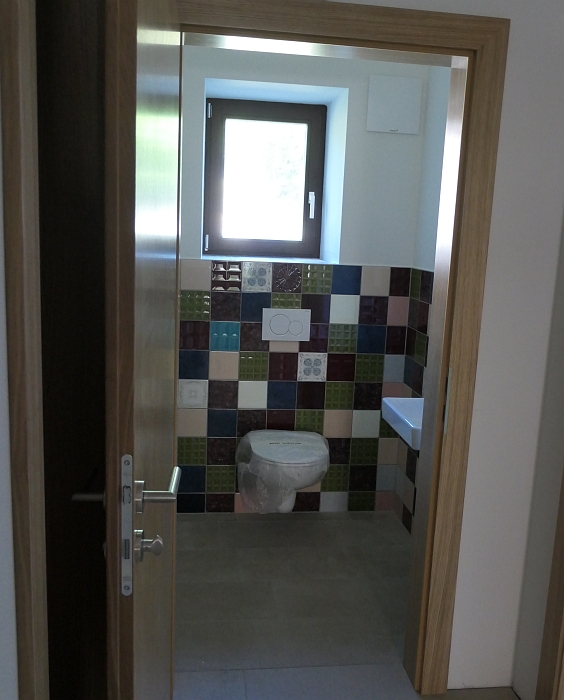

- Wandfliesen in den drei Toiletten verlegt
- Bodenfliesen im Vorraum des Obergeschosses verlegt
- Vorbereitungen für PV-Montage abgeschlossen

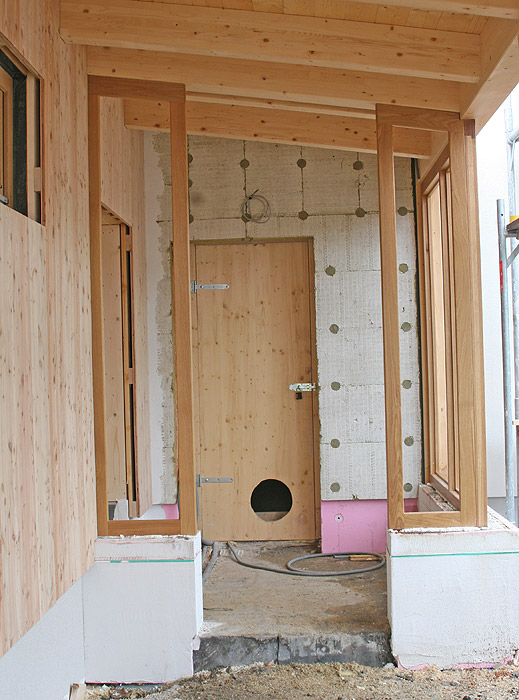

- Holzrahmen für Windfang-Verkleidung montiert

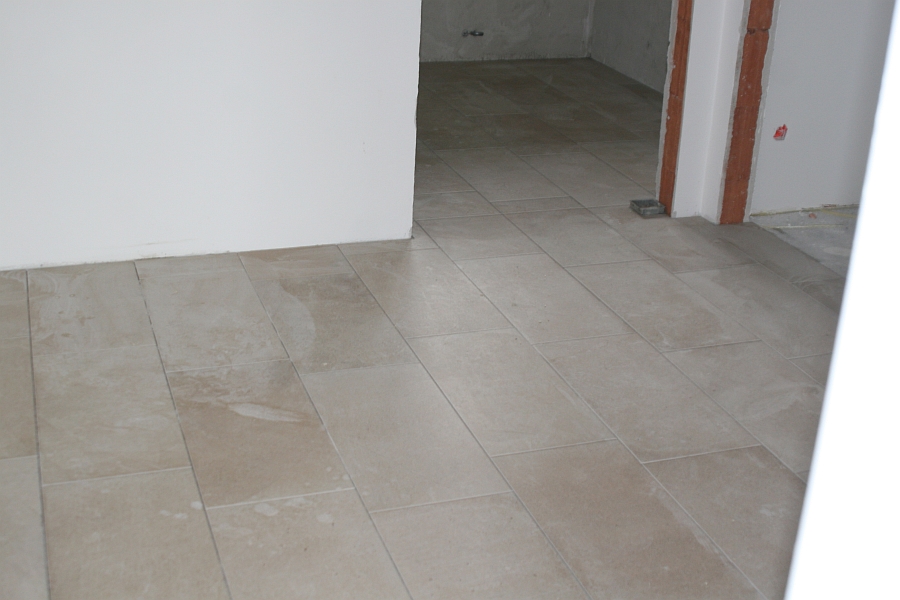

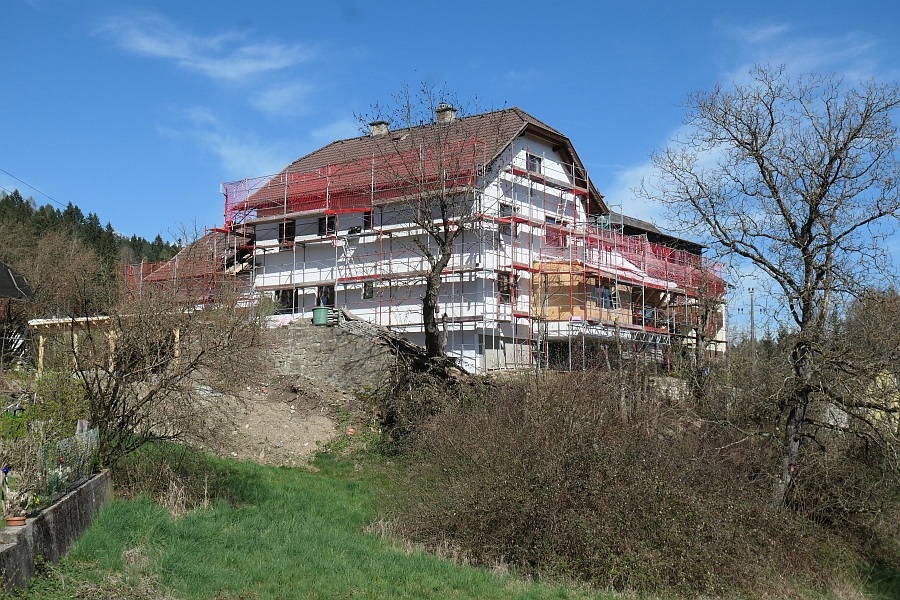

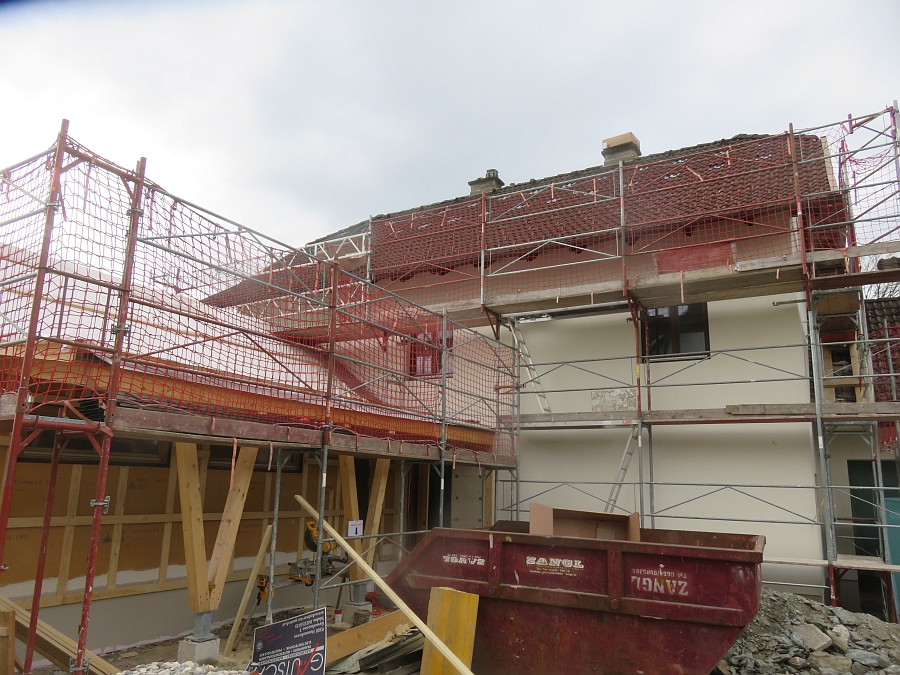

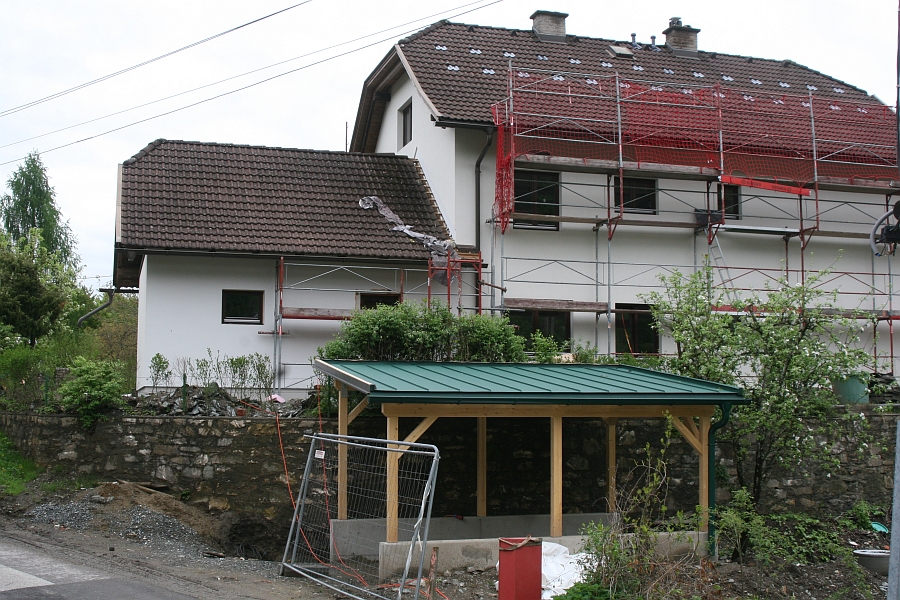

Bild 1 zum Block 582
Bild 2 zum Block 582
Bild 3 zum Block 582
Bild 4 zum Block 582
Bild 5 zum Block 582
Bild 6 zum Block 582
Bild 7 zum Block 582
Bild 8 zum Block 582
Bild 9 zum Block 582
Bild 10 zum Block 582
Bild 11 zum Block 582
Bild 12 zum Block 582
Bild 13 zum Block 582
Bild 14 zum Block 582
Bild 15 zum Block 582
Bild 16 zum Block 582
Bild 17 zum Block 582
Bild 18 zum Block 582

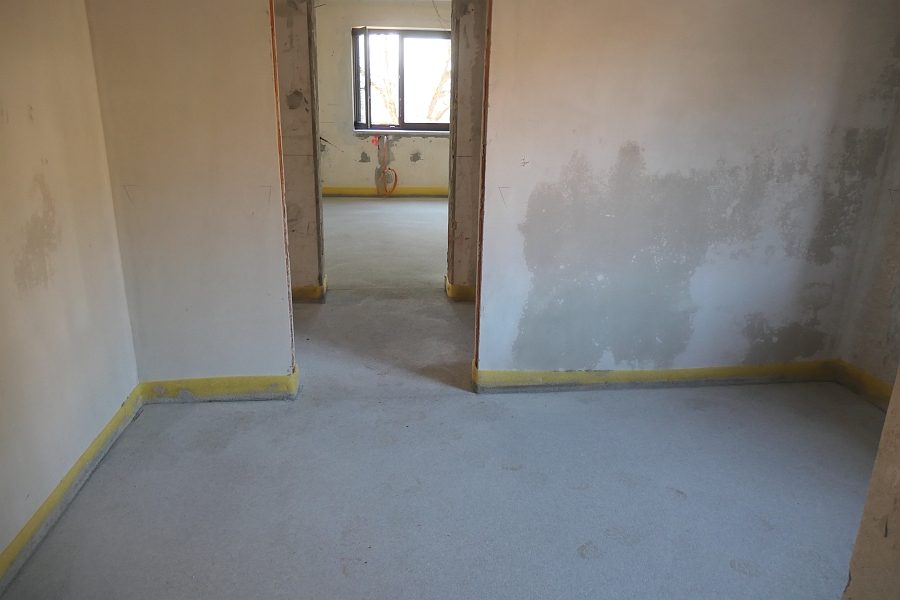

30. März 2025

- Malerarbeiten einstweilen abgeschlossen

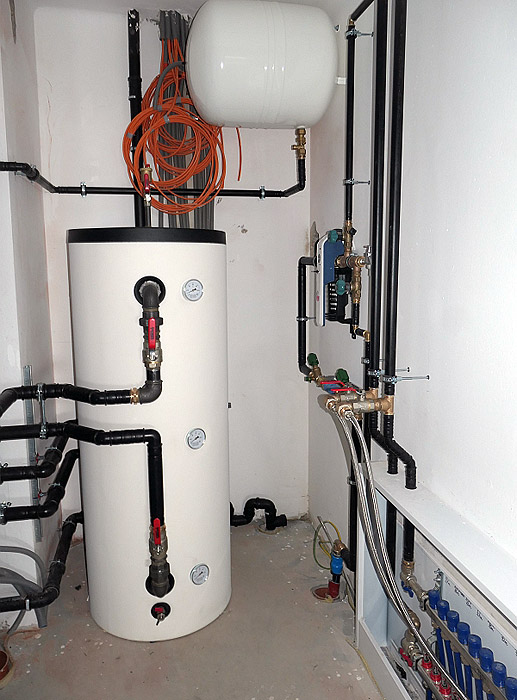

- Heizraum: Installationen in Fertigstellung

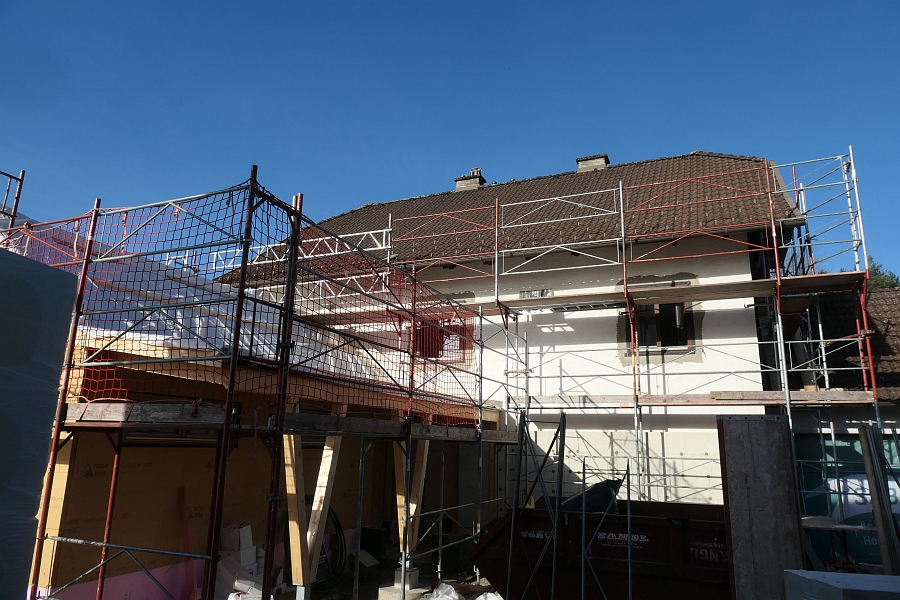

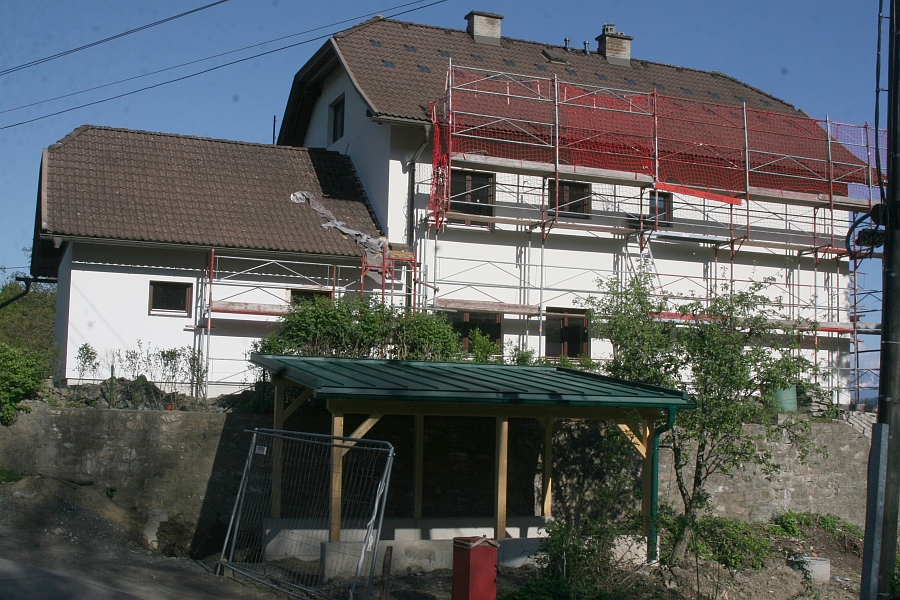

- Außengerüst aufgestellt

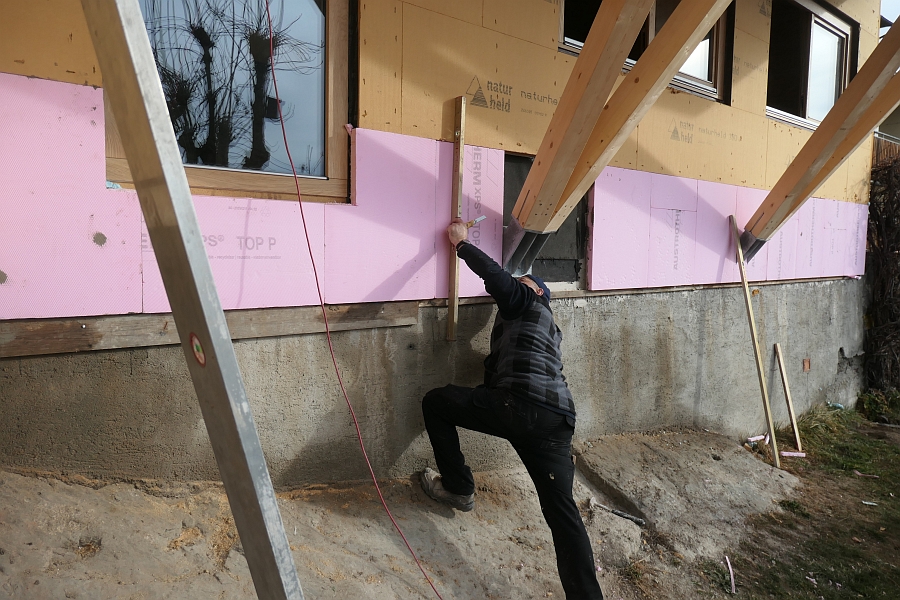

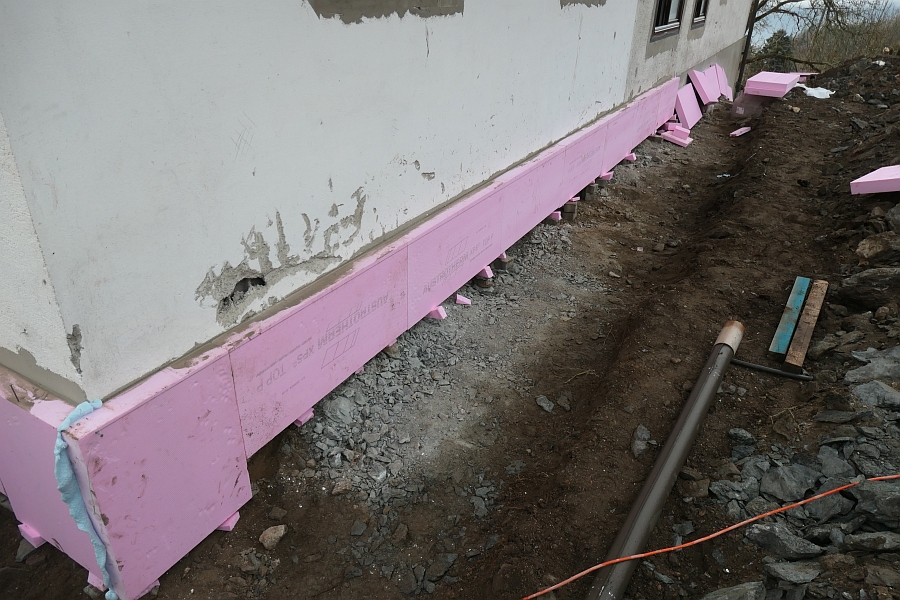

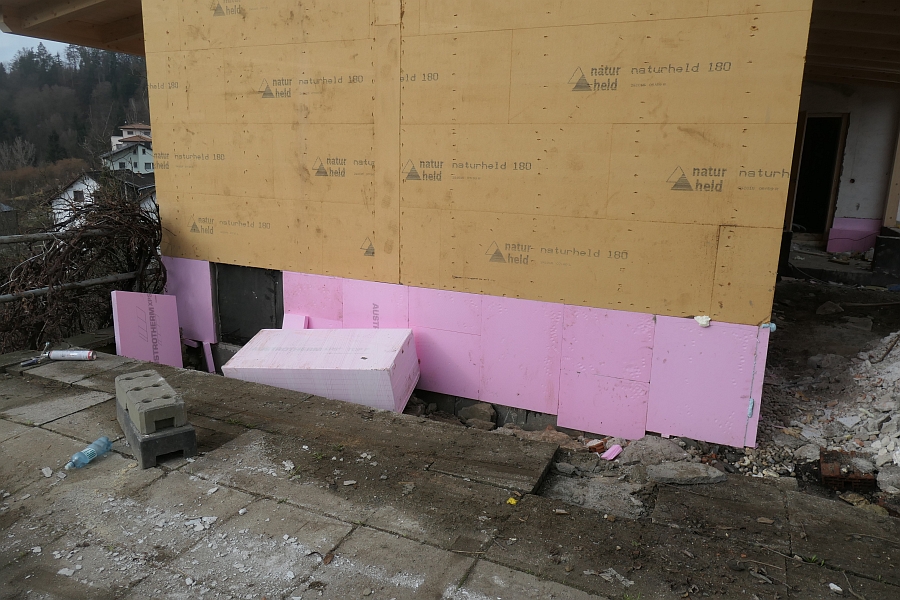

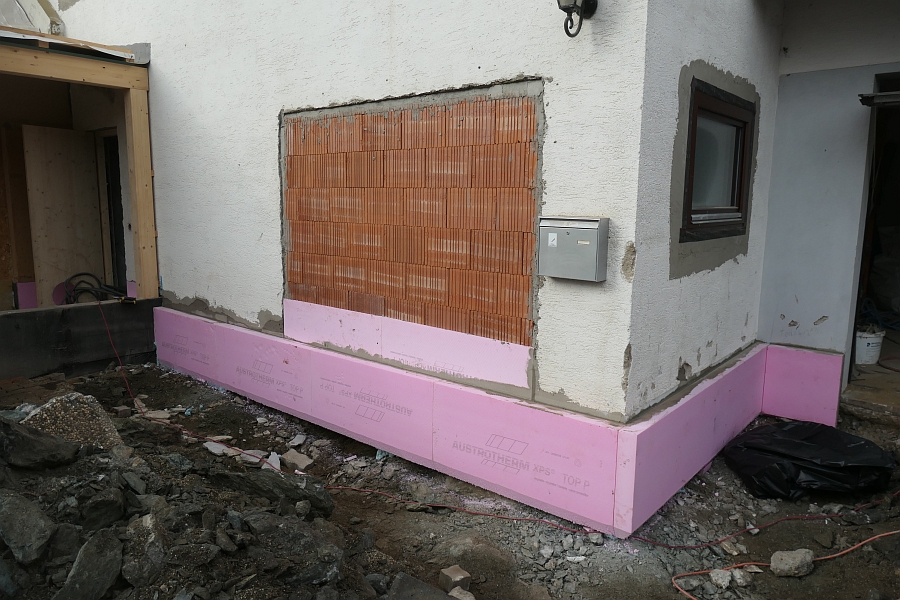

- Außendämmung in Fertigstellung

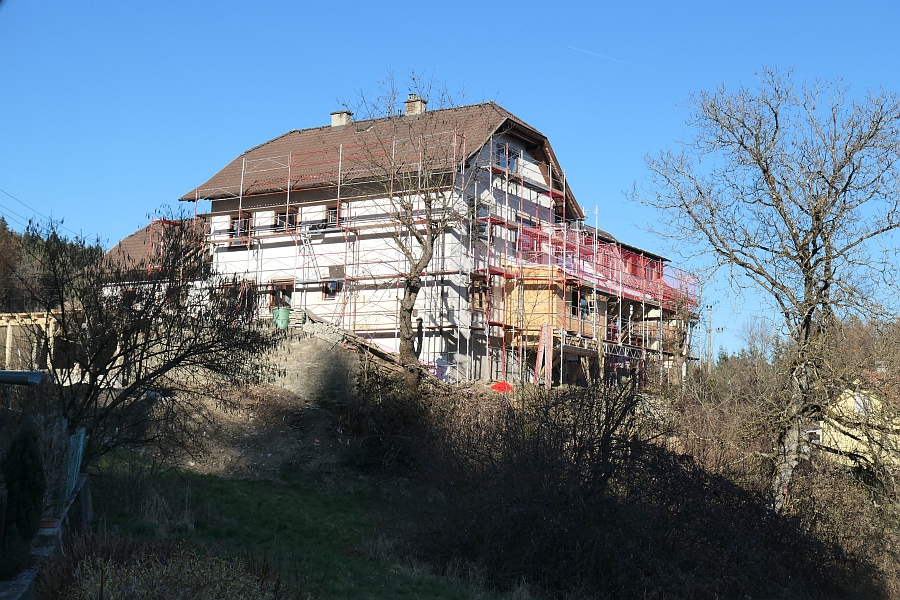

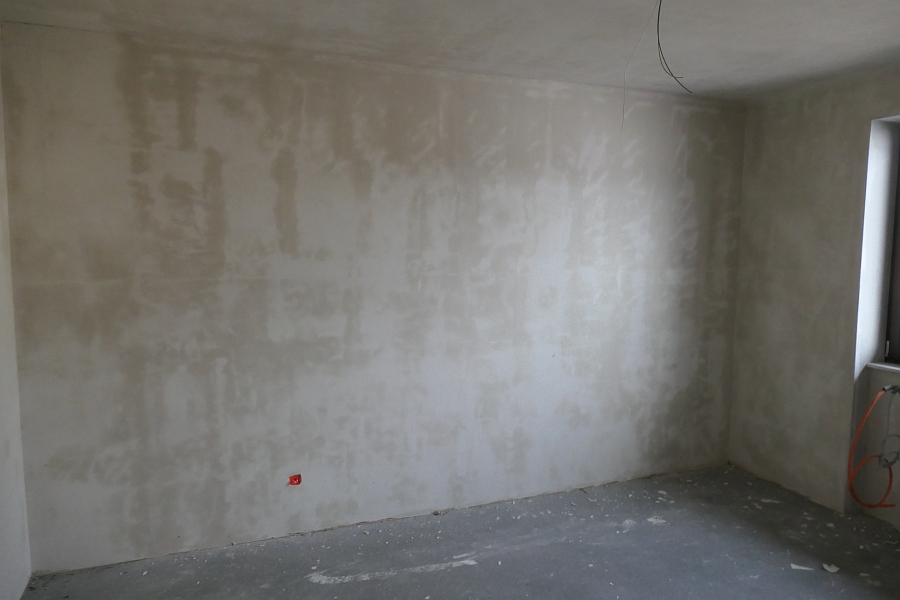

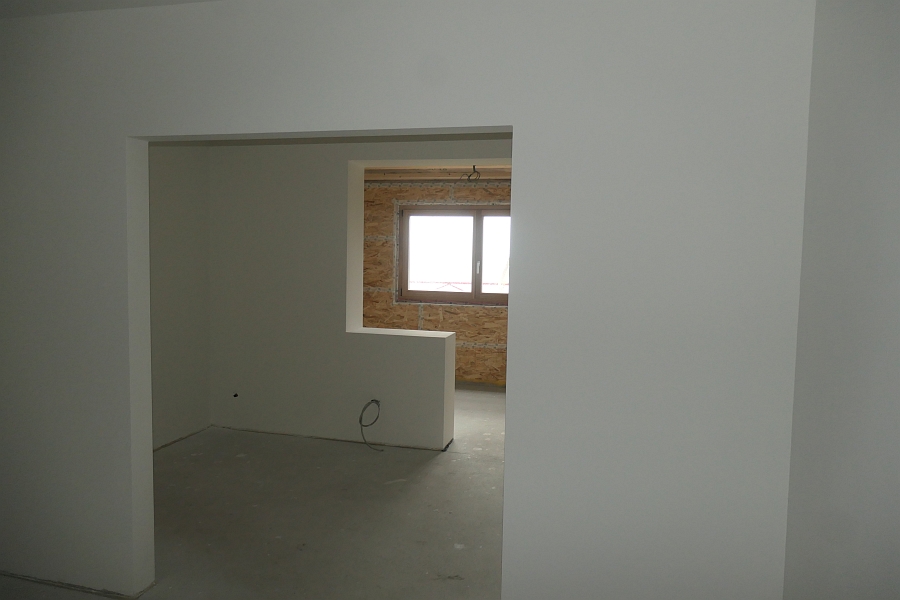

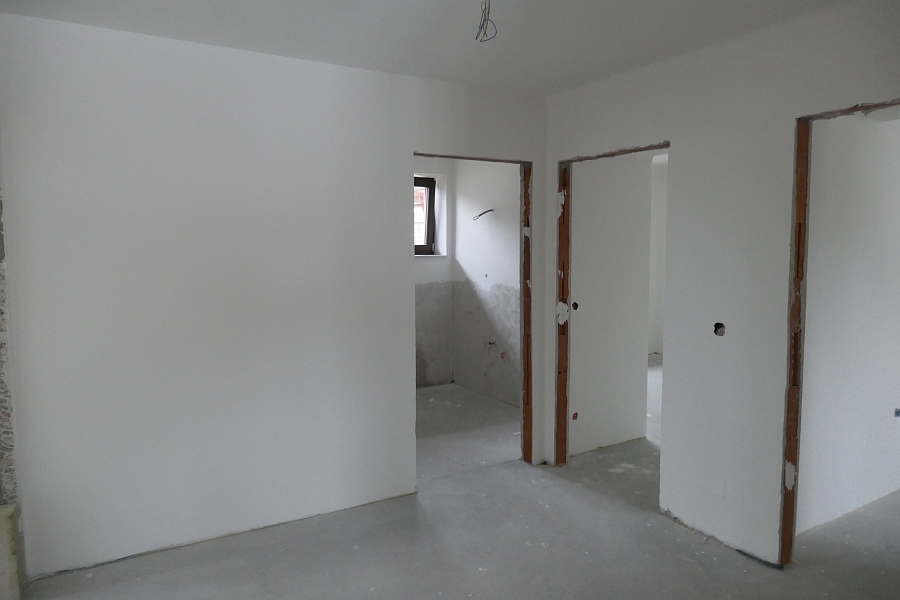

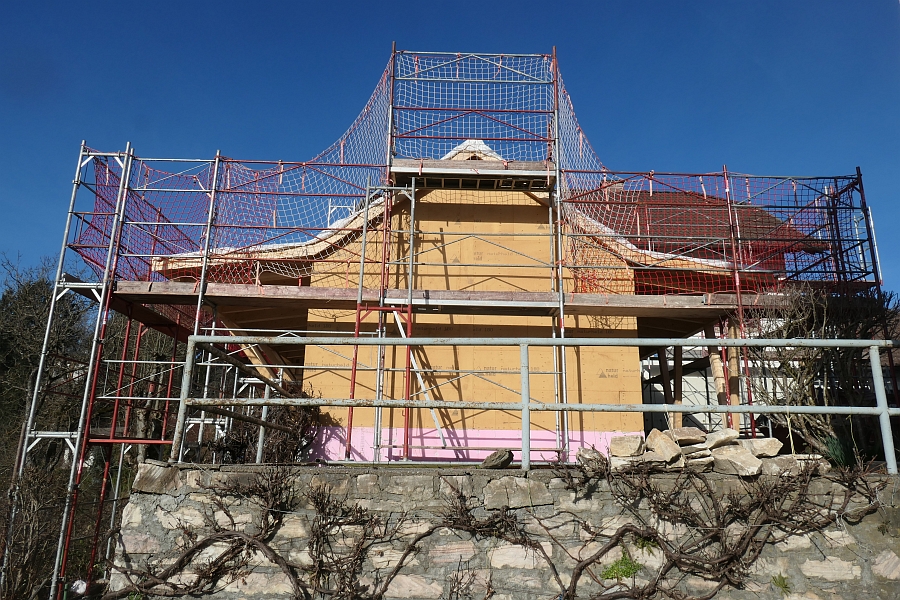

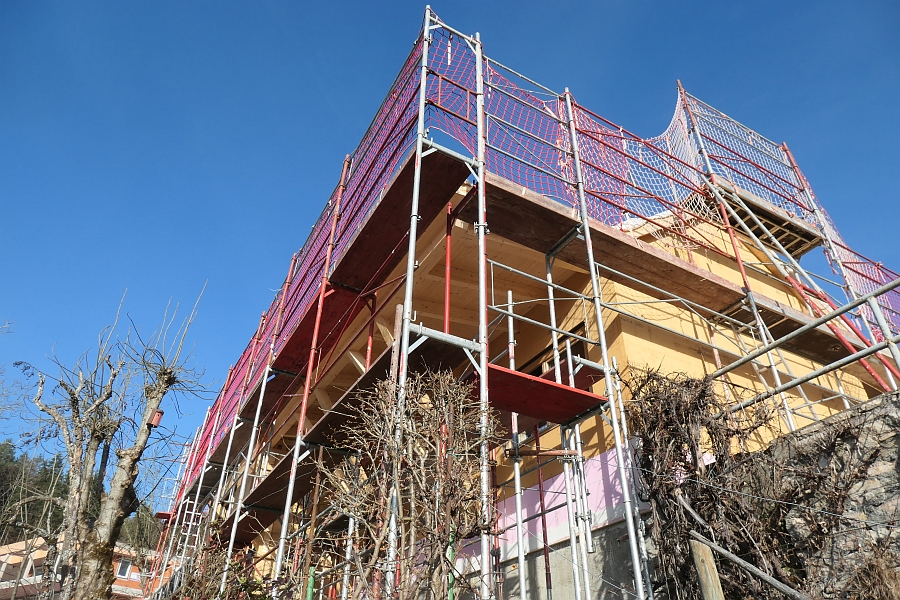

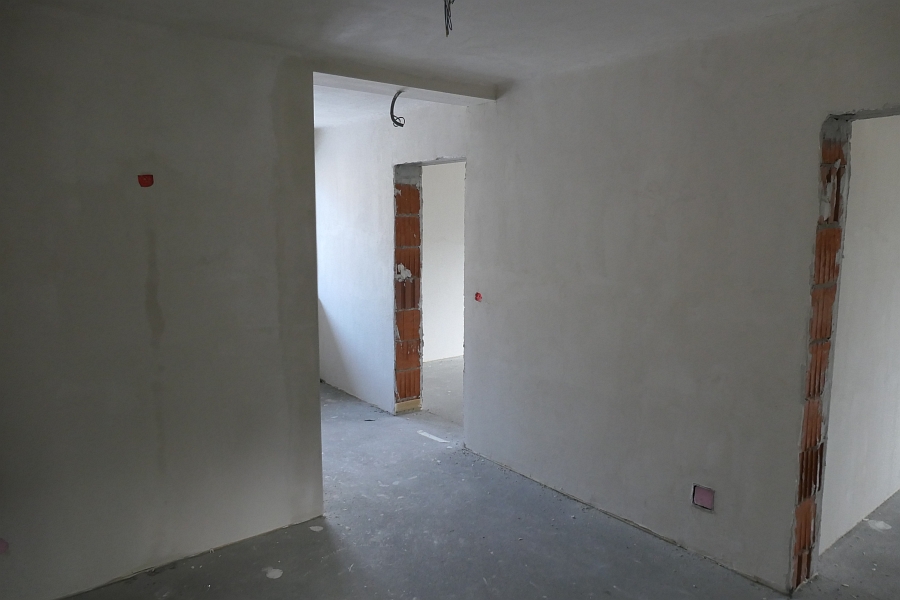

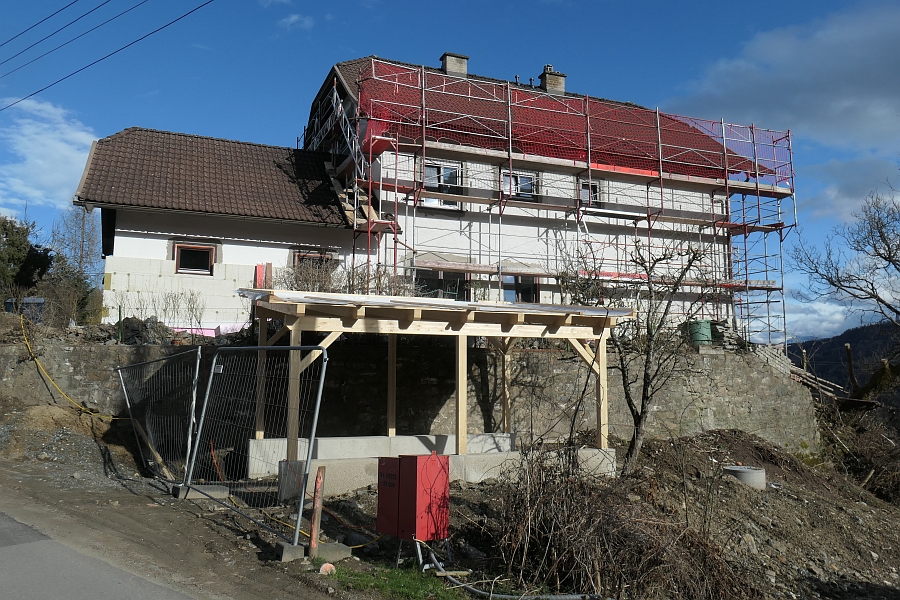

Bild 1 zum Block 581
Bild 2 zum Block 581
Bild 3 zum Block 581
Bild 4 zum Block 581
Bild 5 zum Block 581
Bild 6 zum Block 581
Bild 7 zum Block 581
Bild 8 zum Block 581
Bild 9 zum Block 581
Bild 10 zum Block 581
Bild 11 zum Block 581
Bild 12 zum Block 581

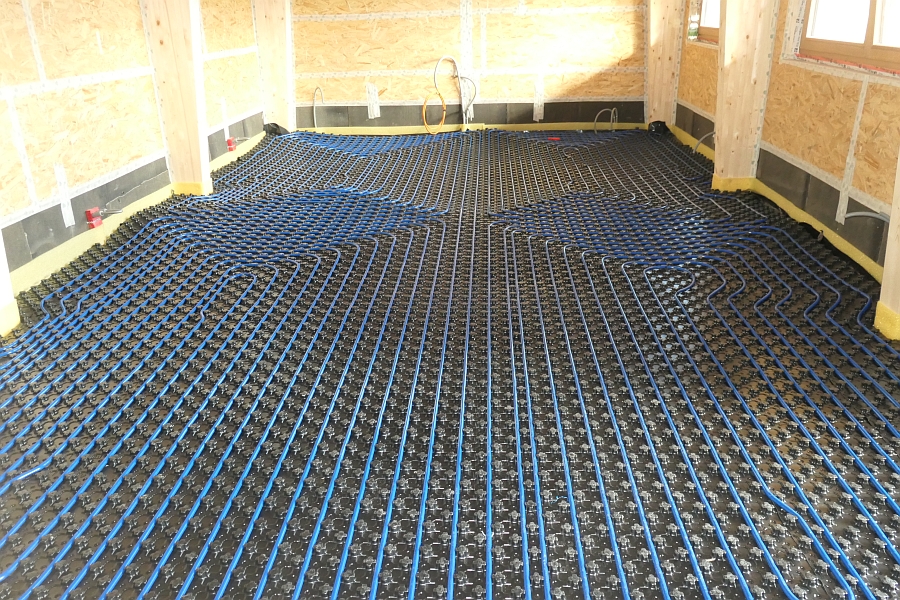

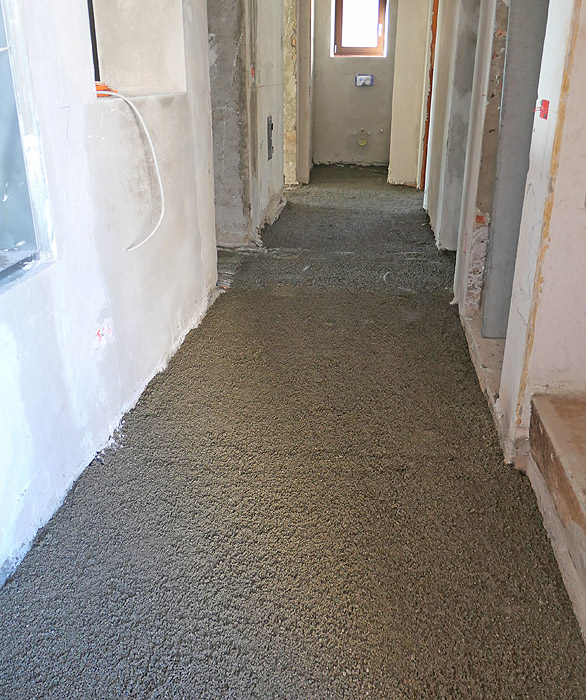

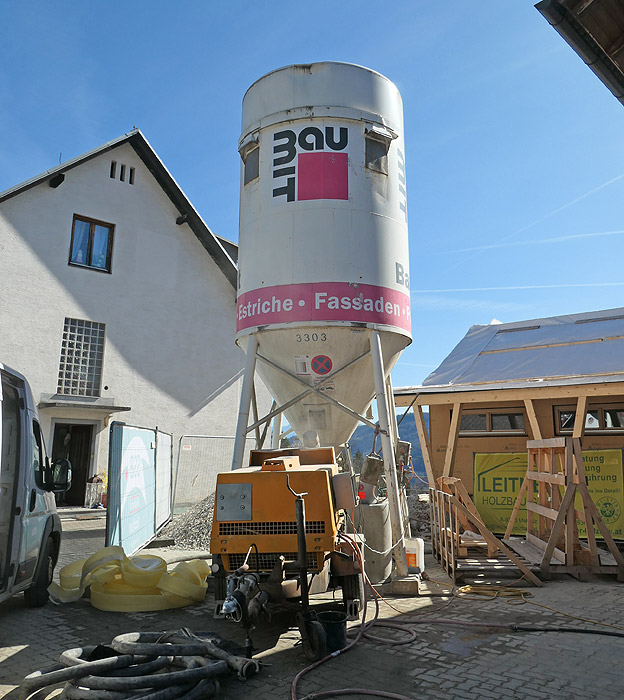

14. März 2025

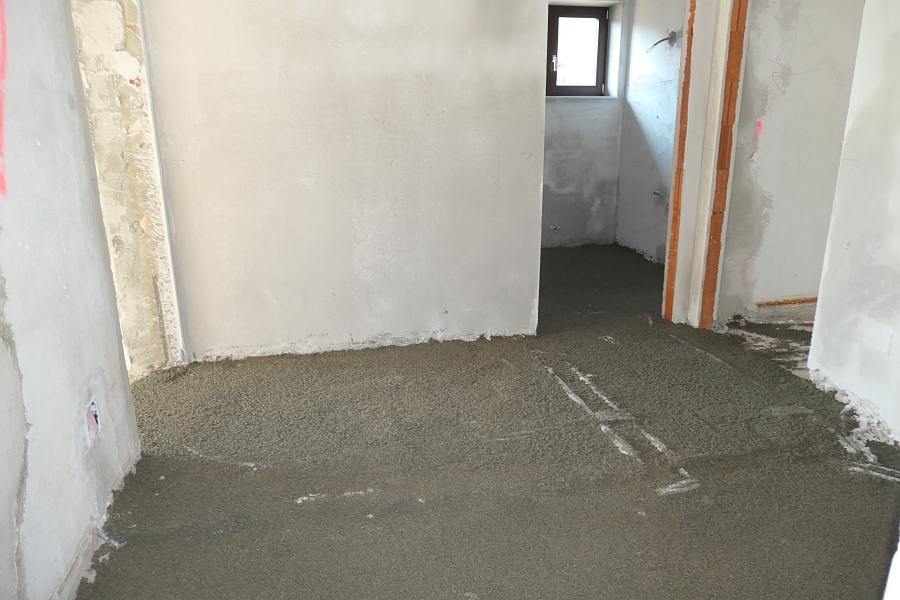

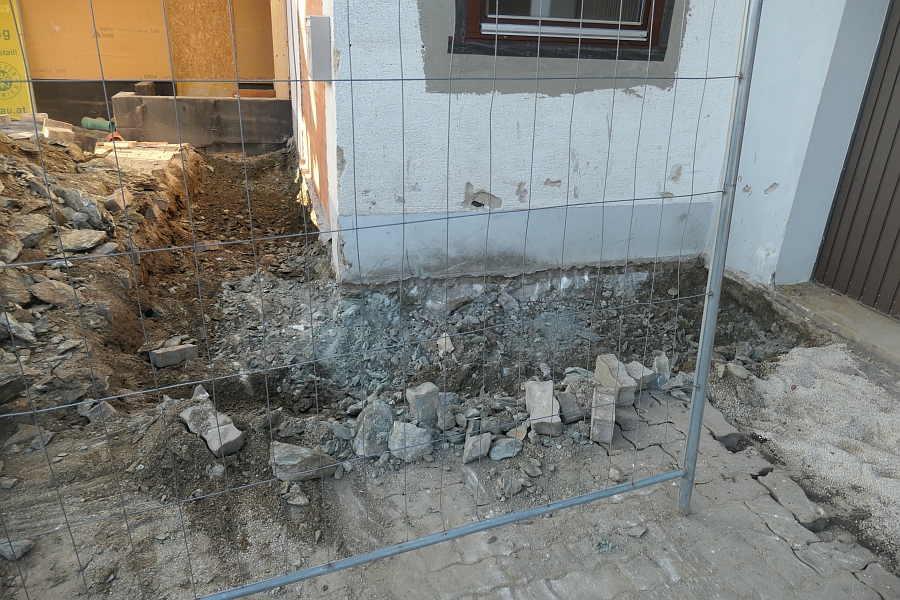

- Carport-Rohbau

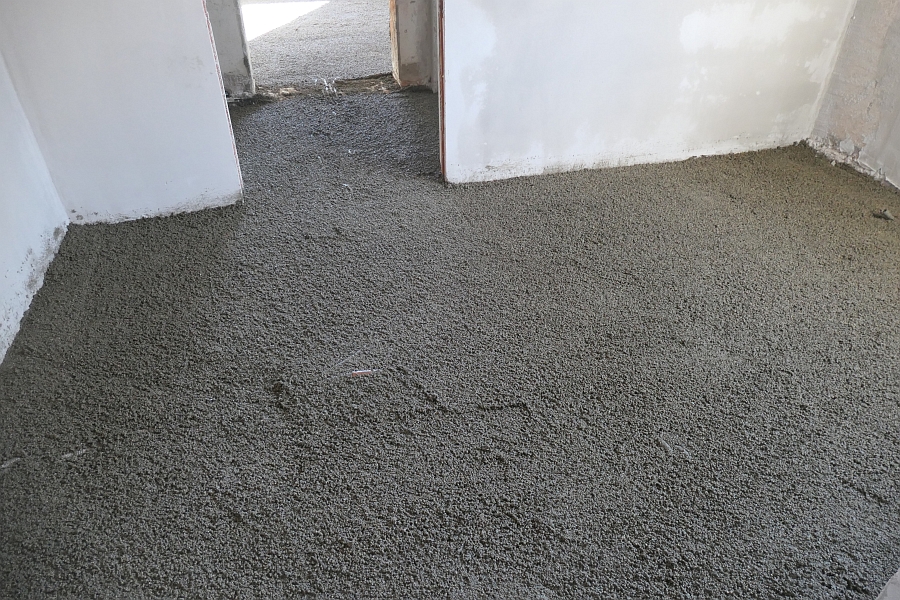

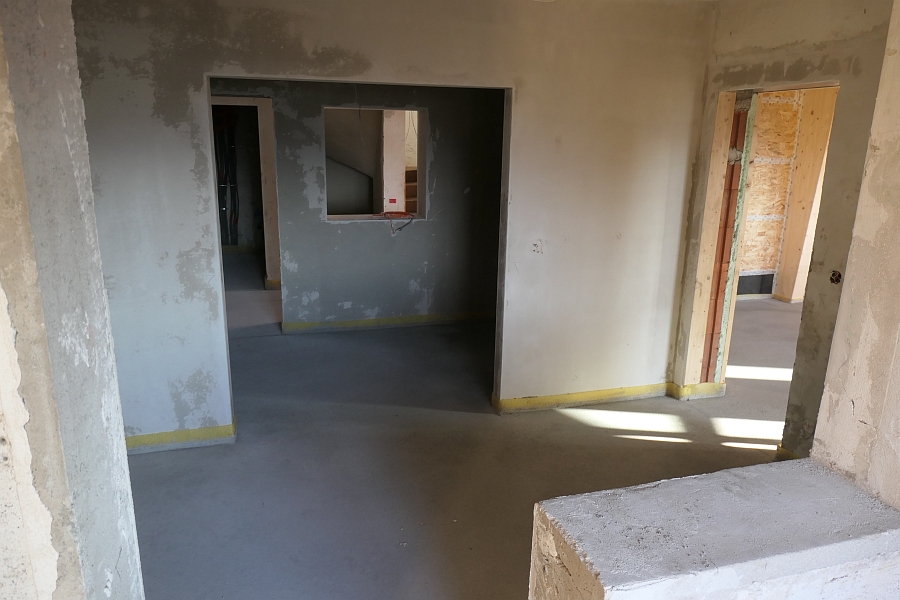

- Fertigstellung Estrich im Erd- und Obergeschoss

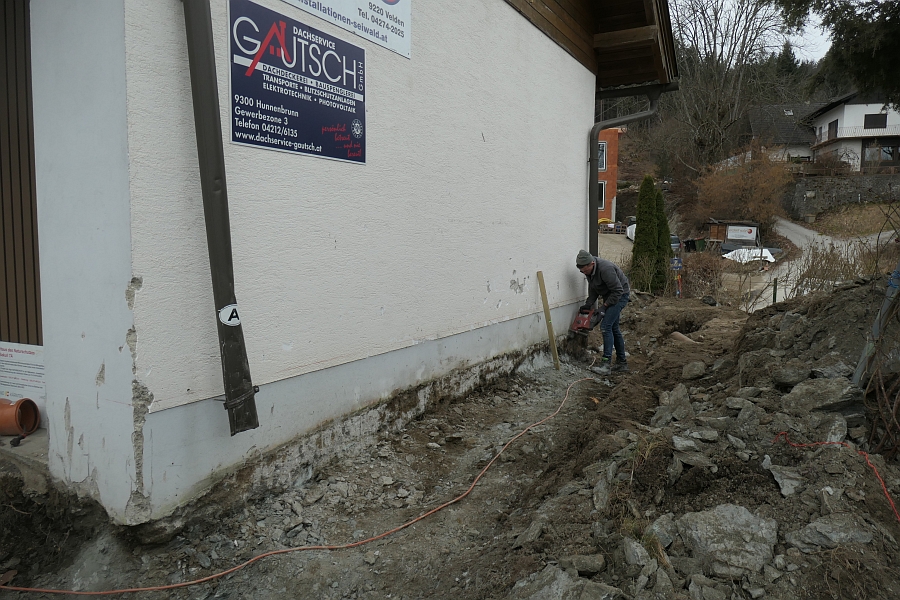

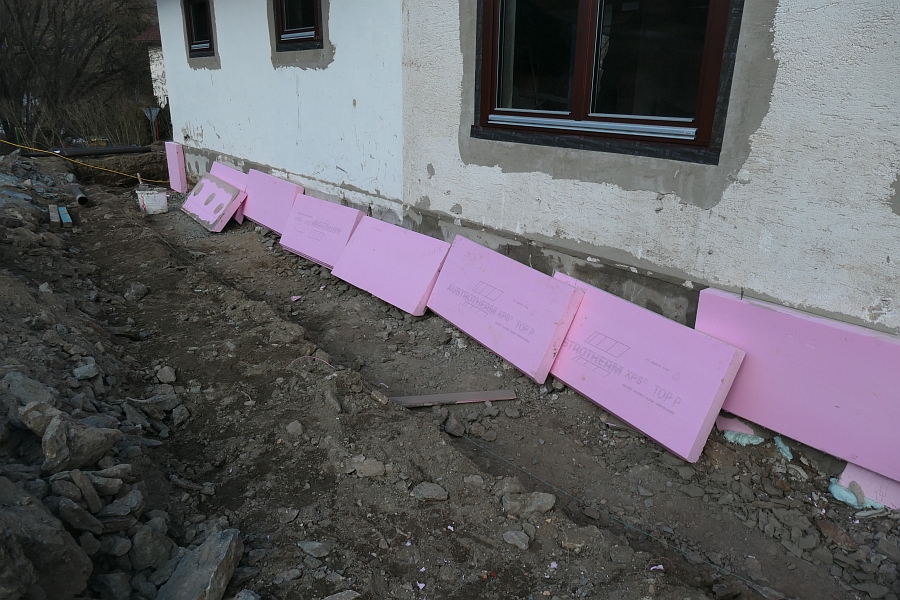

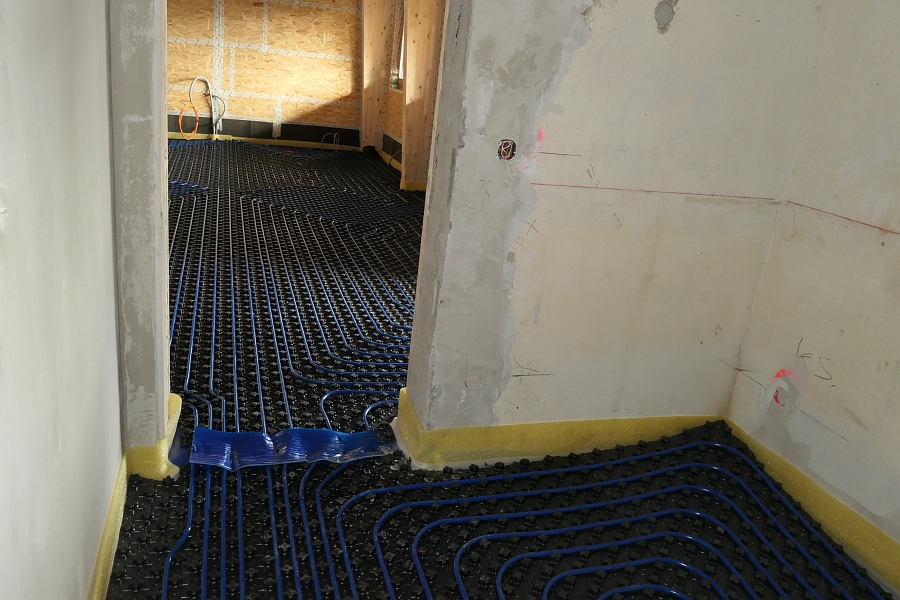

- Fertigstellung Außen-Basisdämmung

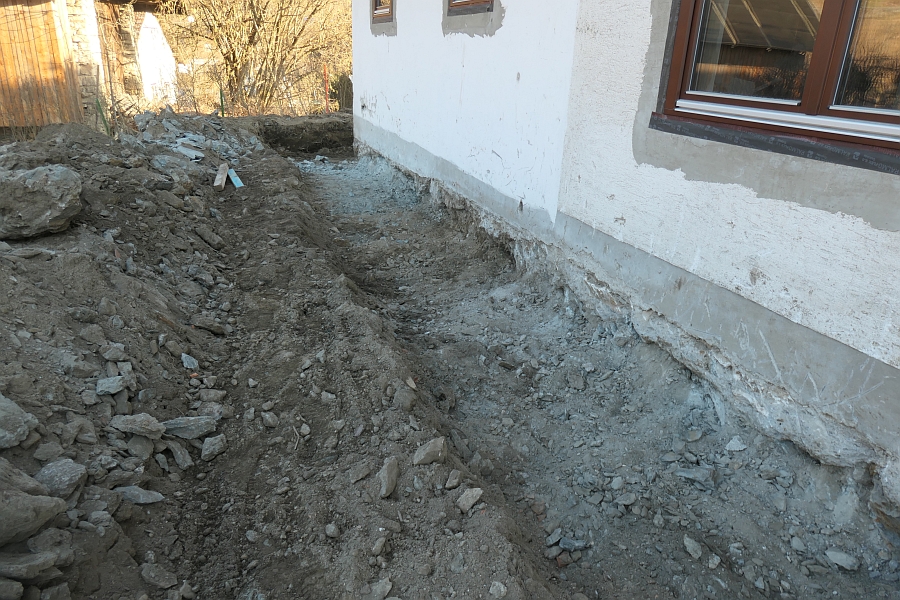

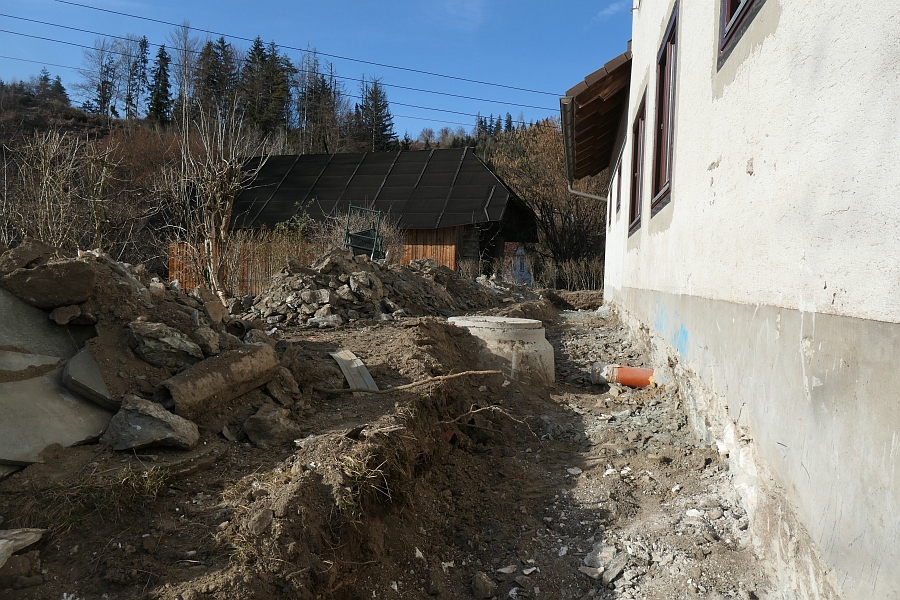

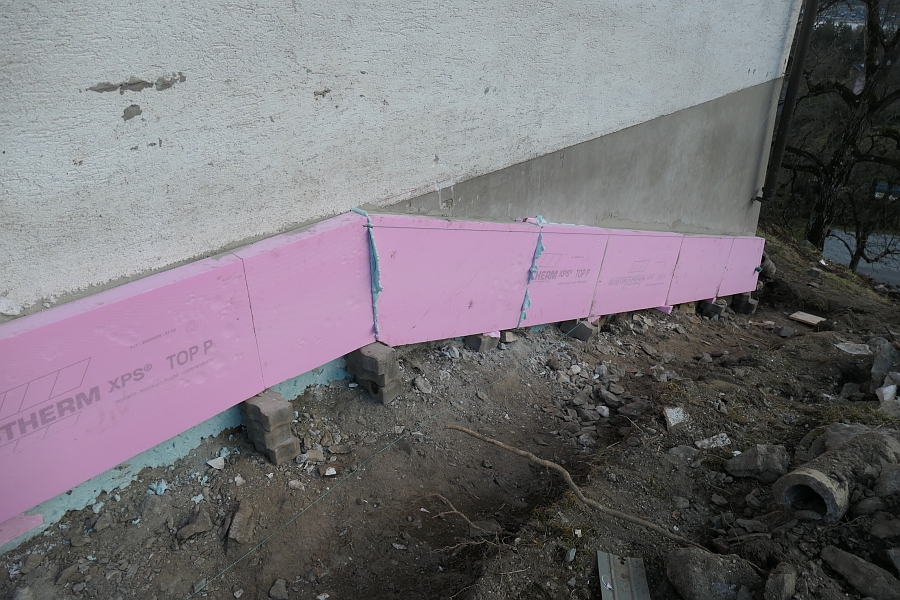

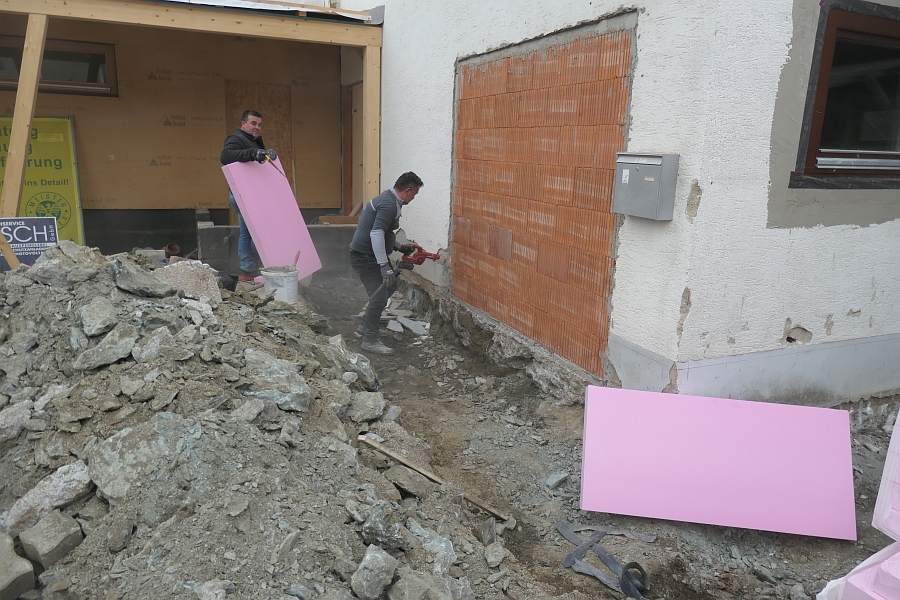

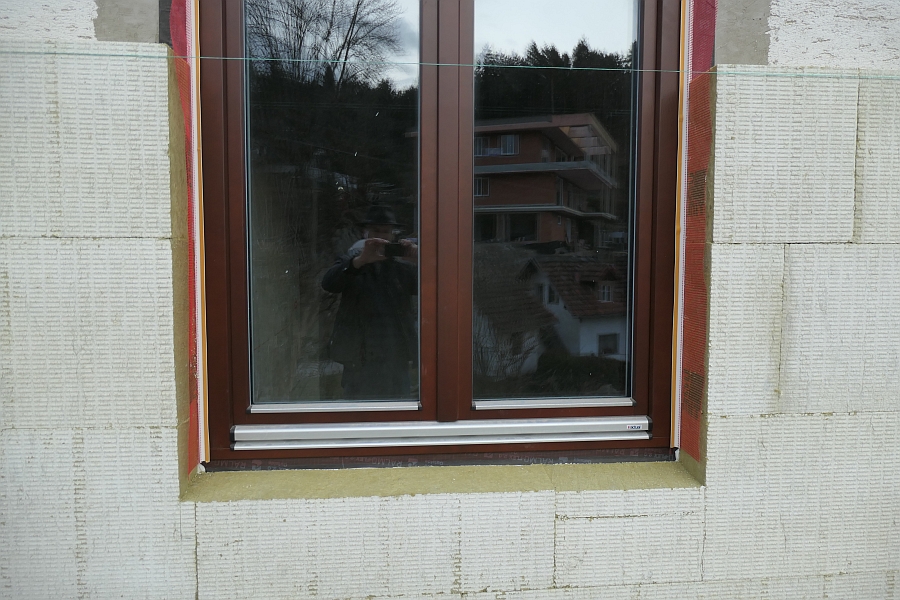

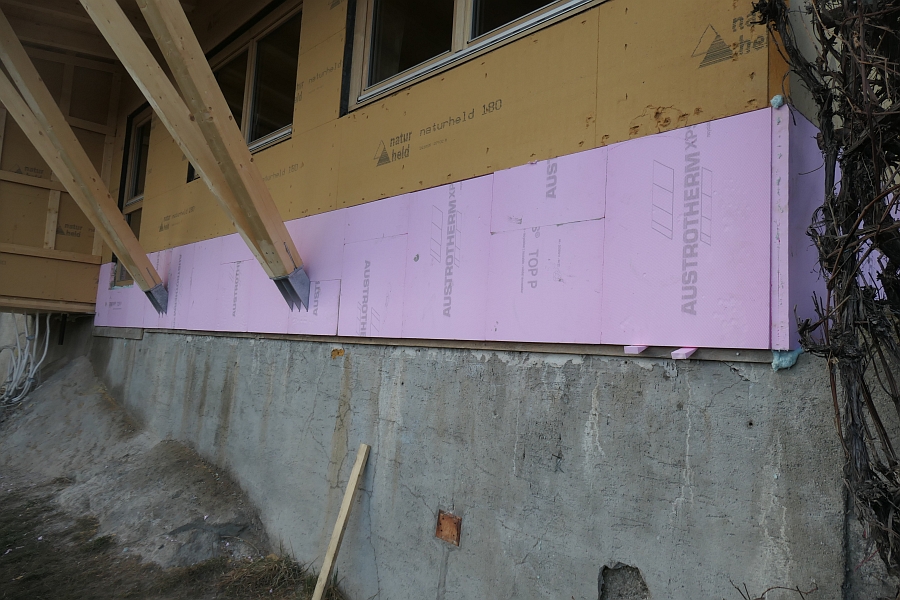

- Beginn Außendämmung
- Beginn Malerarbeiten

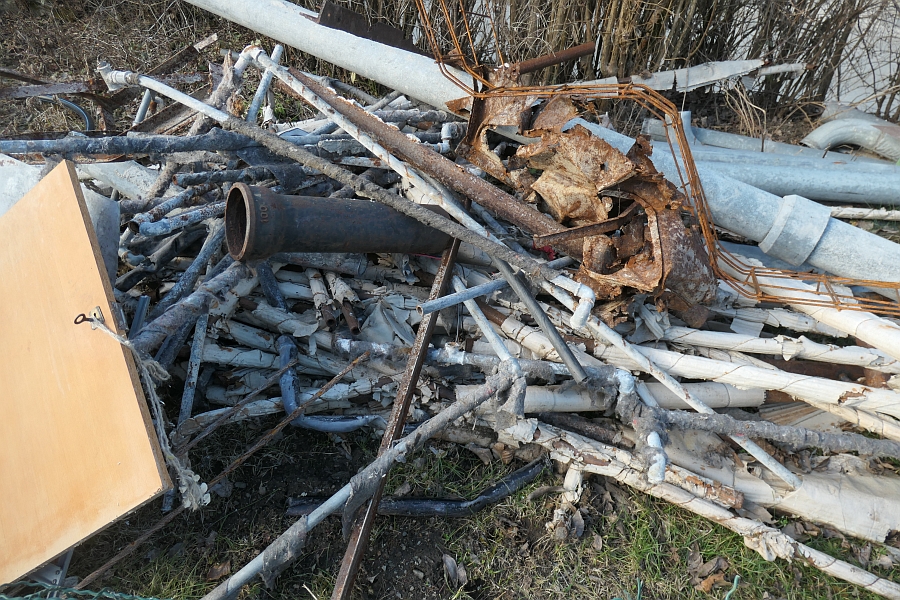

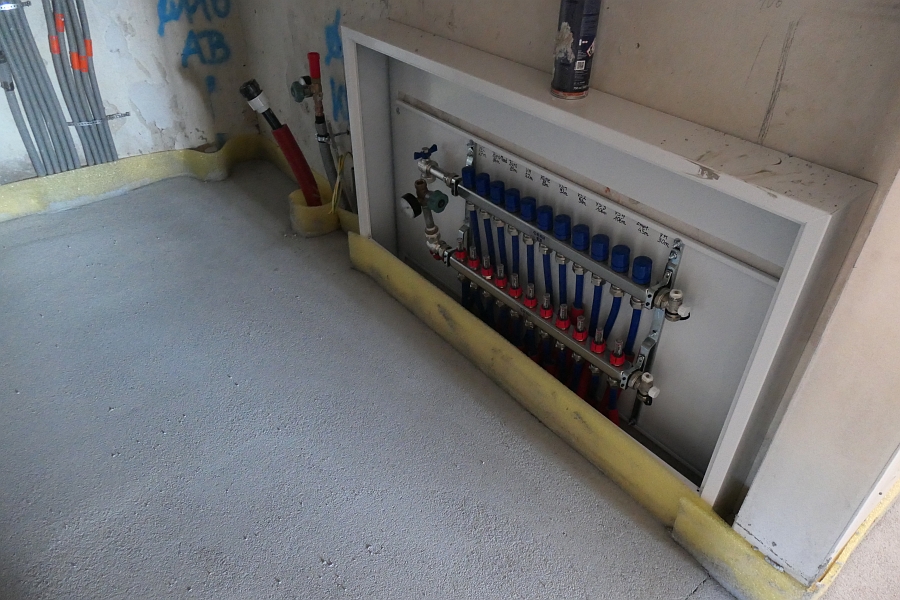

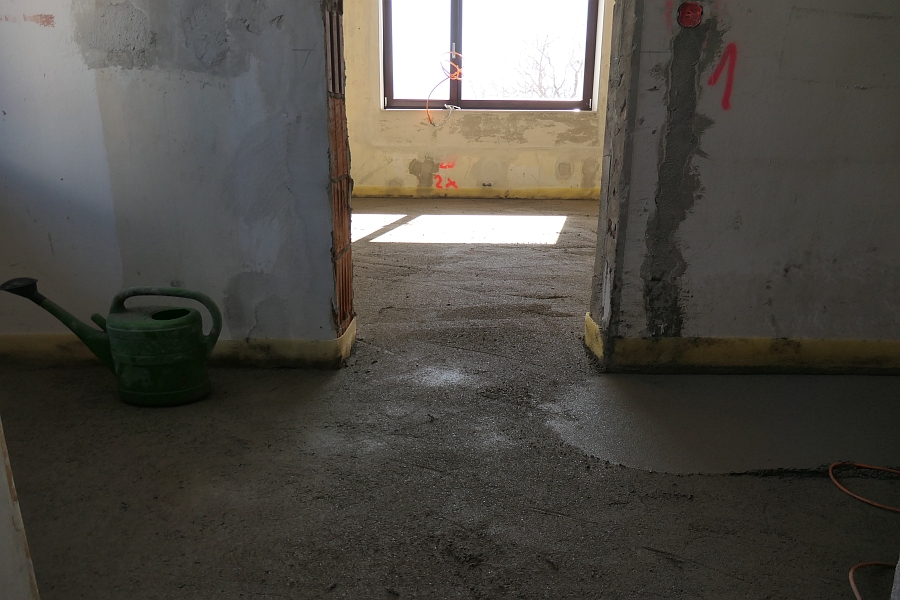

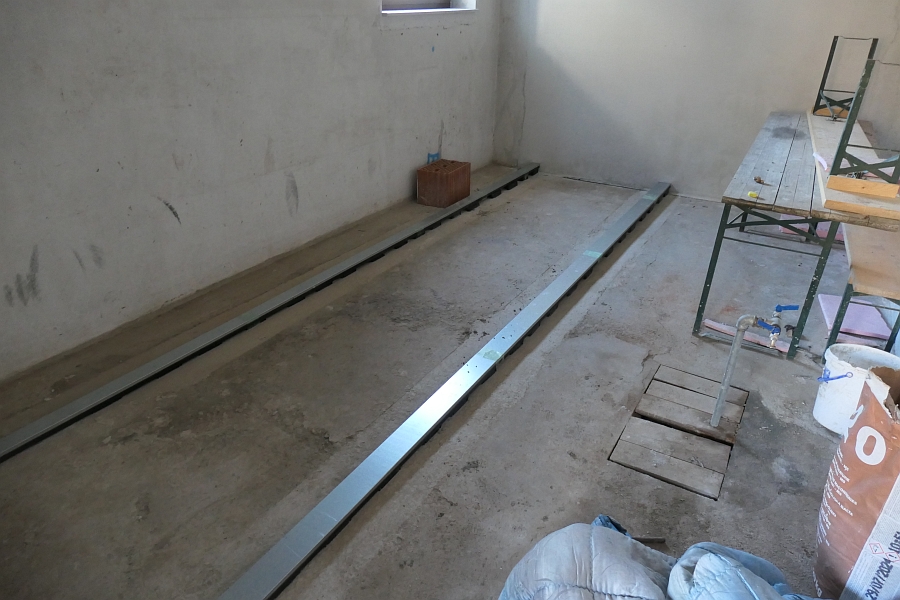

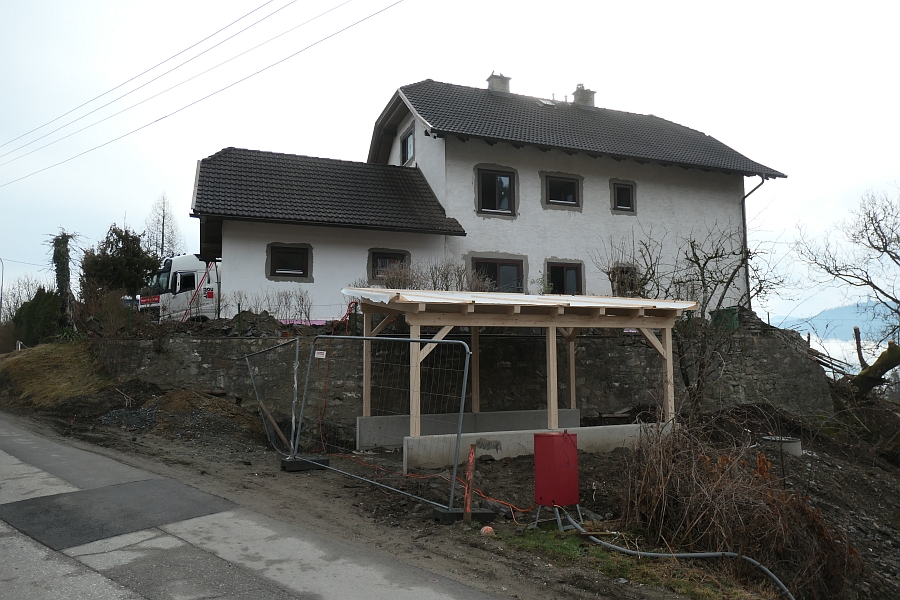

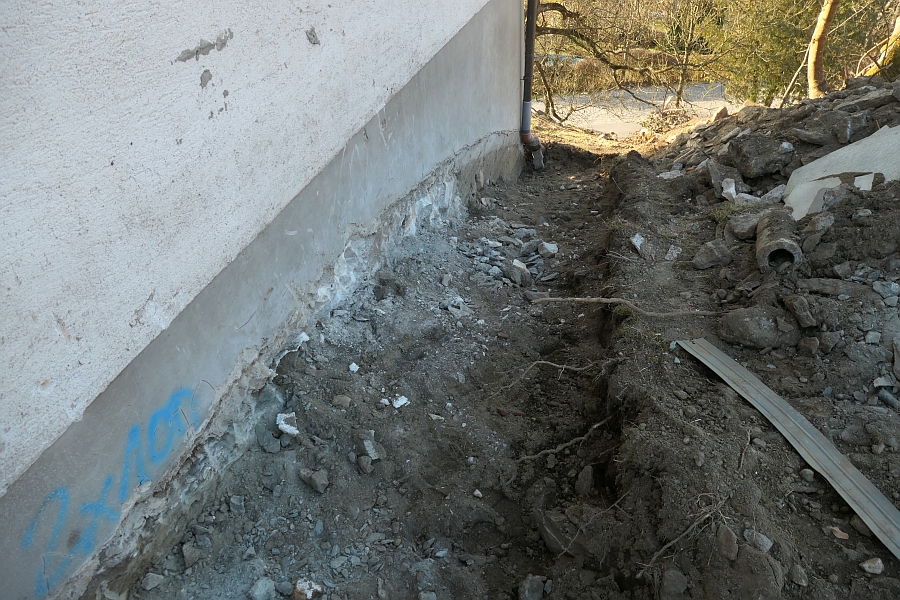

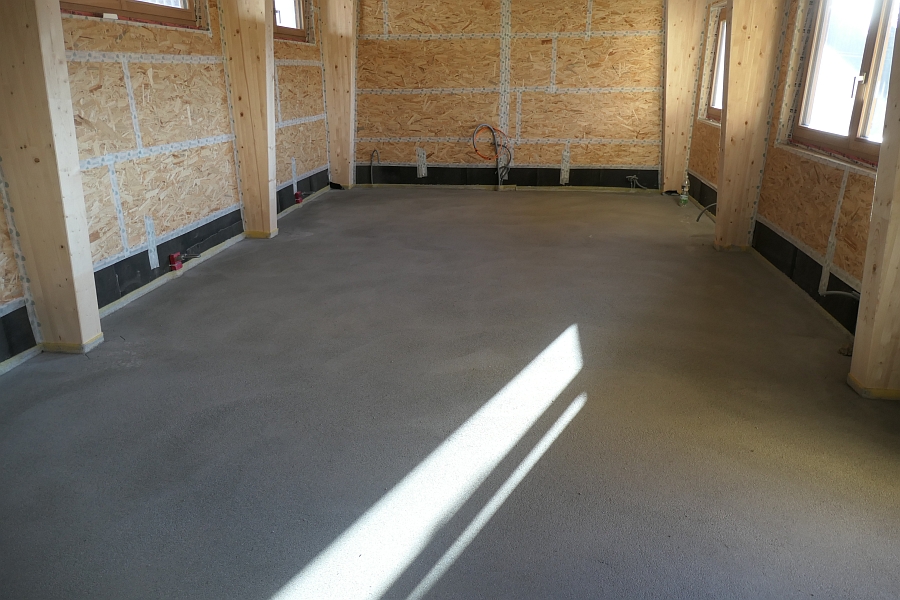

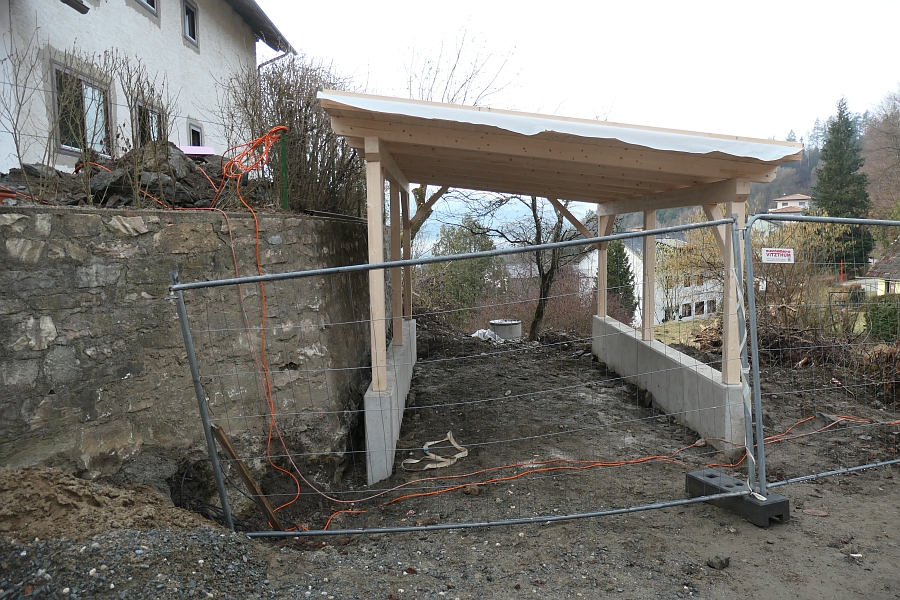

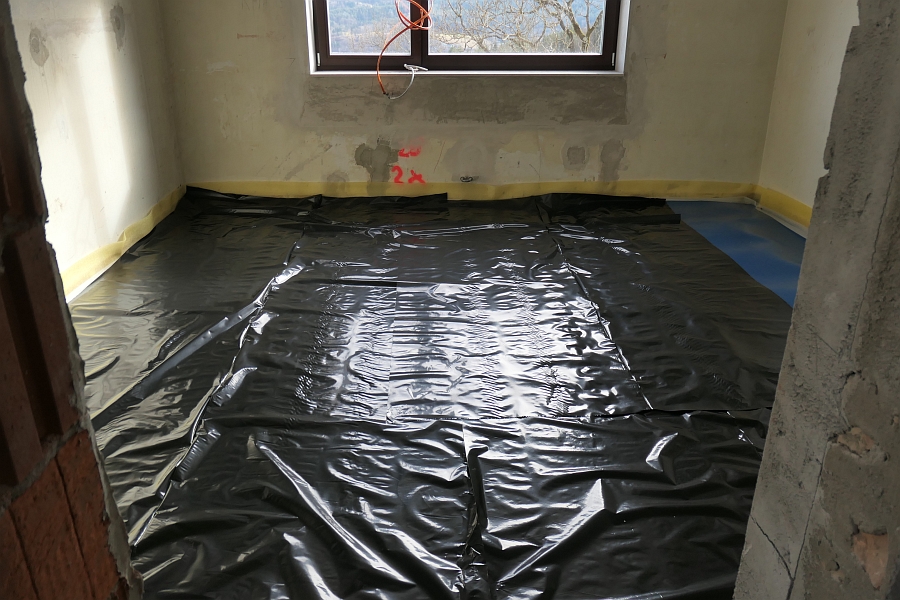

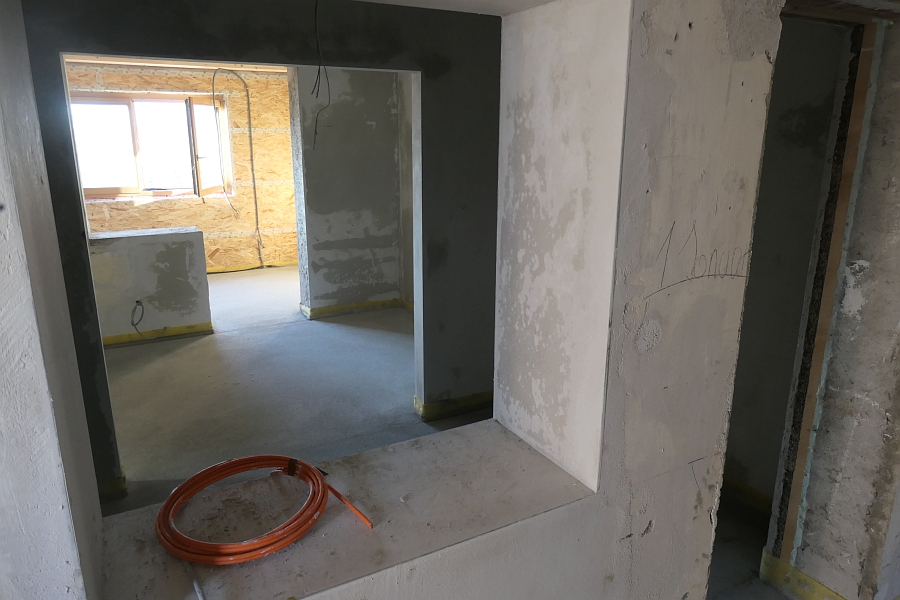

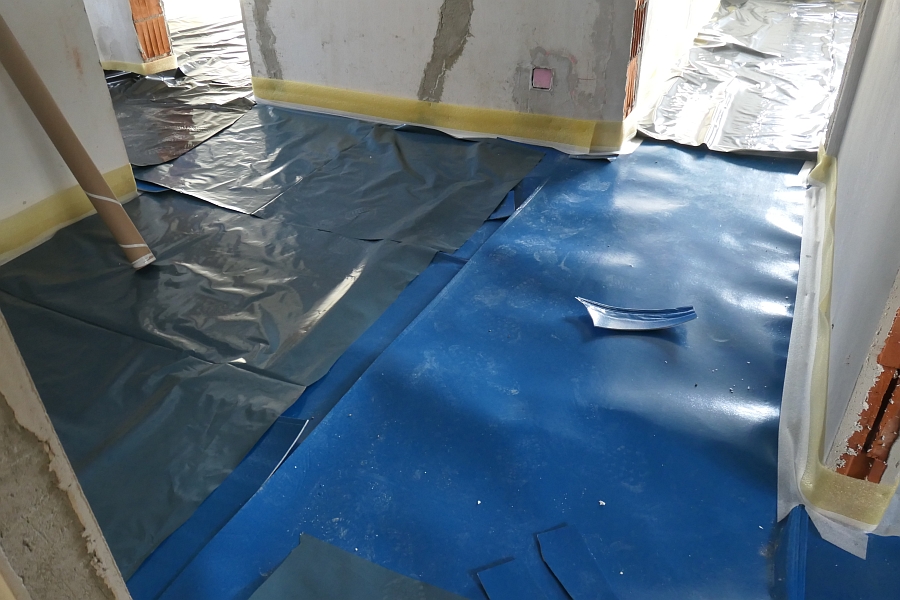

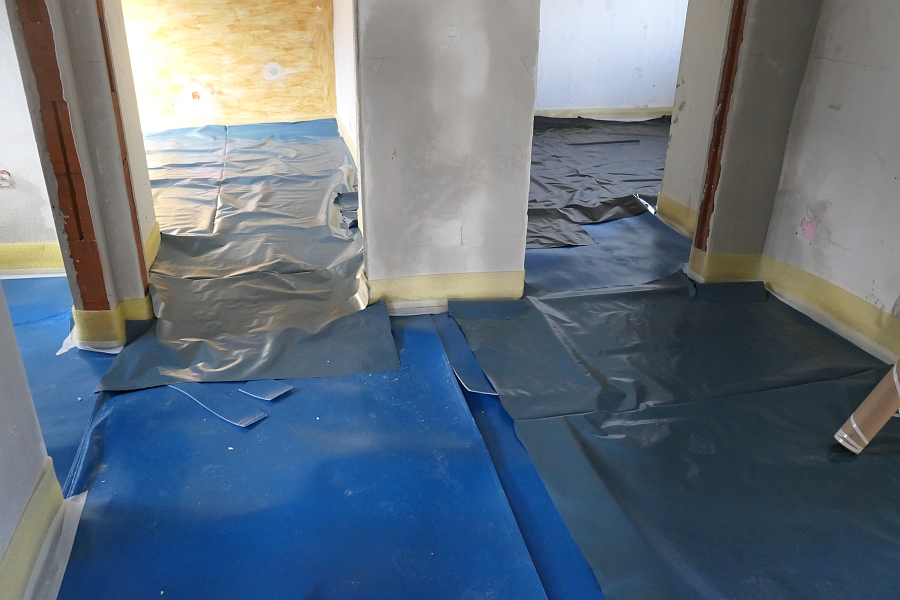

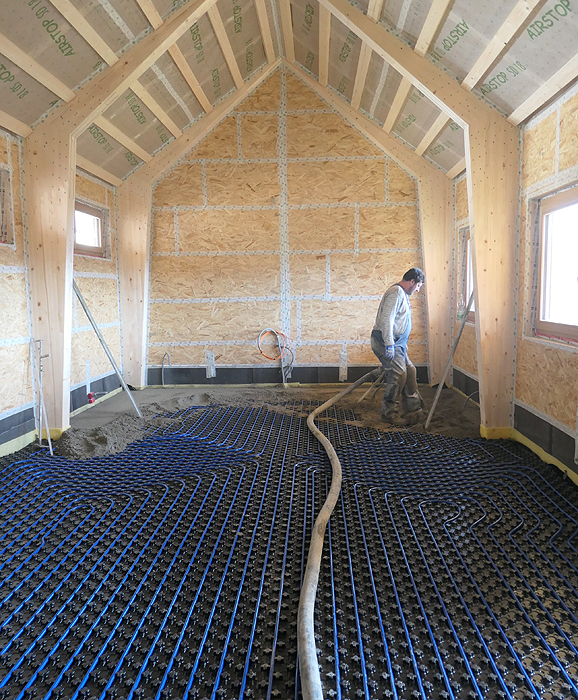

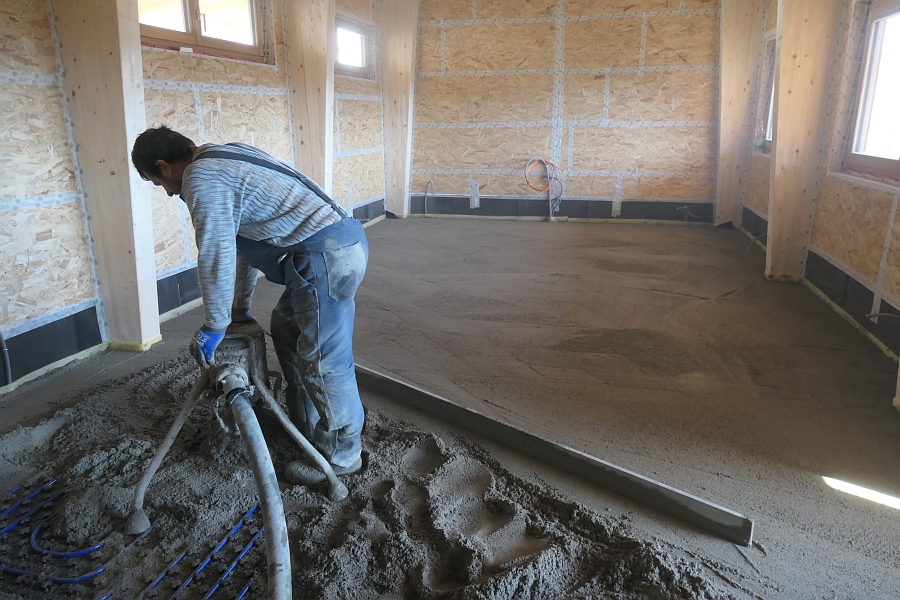

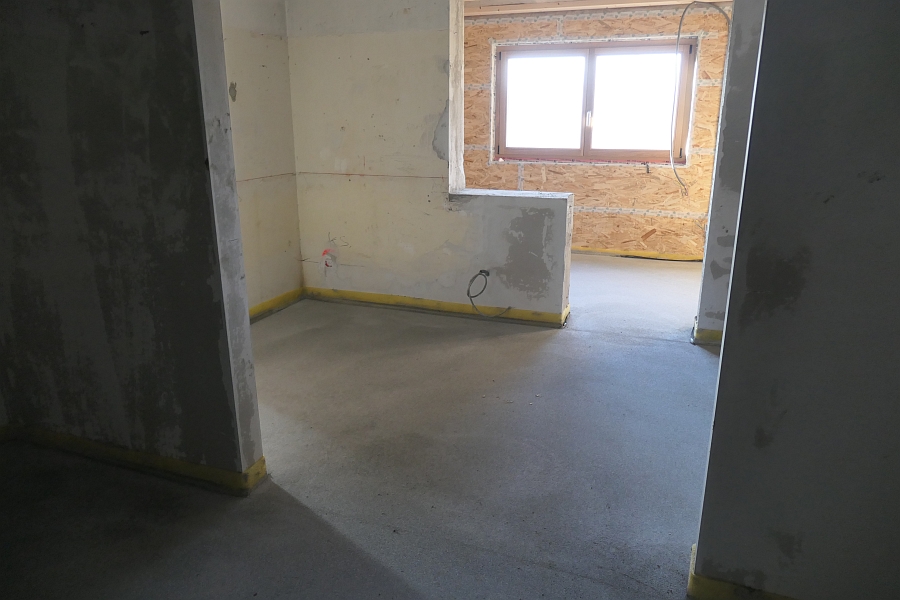

Bild 1 zum Block 580
Bild 2 zum Block 580
Bild 3 zum Block 580
Bild 4 zum Block 580
Bild 5 zum Block 580
Bild 6 zum Block 580
Bild 7 zum Block 580
Bild 8 zum Block 580
Bild 9 zum Block 580
Bild 10 zum Block 580
Bild 11 zum Block 580
Bild 12 zum Block 580
Bild 13 zum Block 580
Bild 14 zum Block 580
Bild 15 zum Block 580
Bild 16 zum Block 580
Bild 17 zum Block 580
Bild 18 zum Block 580
Bild 19 zum Block 580
Bild 20 zum Block 580
Bild 21 zum Block 580
Bild 22 zum Block 580
Bild 23 zum Block 580
Bild 24 zum Block 580
Bild 25 zum Block 580
Bild 26 zum Block 580
Bild 27 zum Block 580
Bild 28 zum Block 580
Bild 29 zum Block 580
Bild 30 zum Block 580
Bild 31 zum Block 580
Bild 32 zum Block 580
Bild 33 zum Block 580
Bild 34 zum Block 580
Bild 35 zum Block 580
Bild 36 zum Block 580
Bild 37 zum Block 580
Bild 38 zum Block 580
Bild 39 zum Block 580
Bild 40 zum Block 580
Bild 41 zum Block 580
Bild 42 zum Block 580
Bild 43 zum Block 580

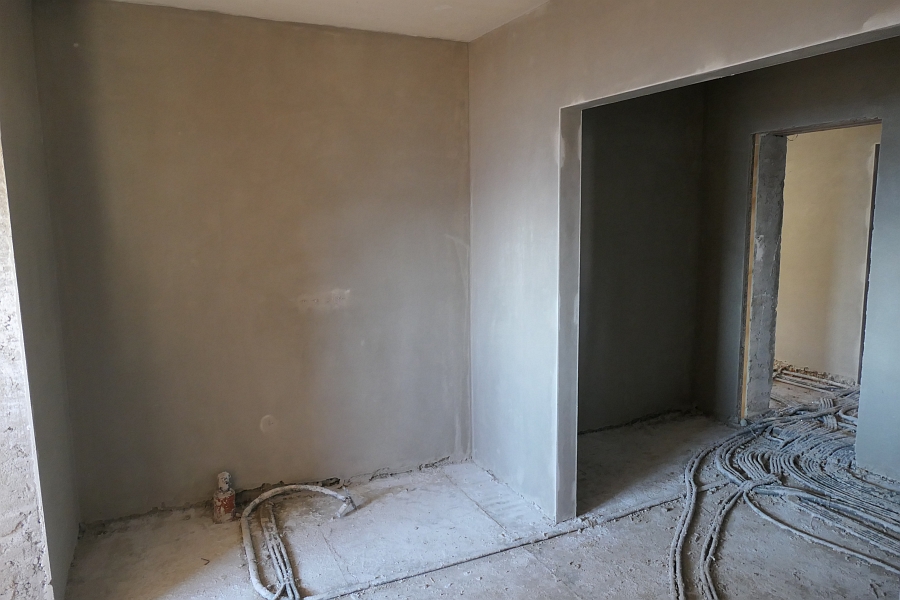

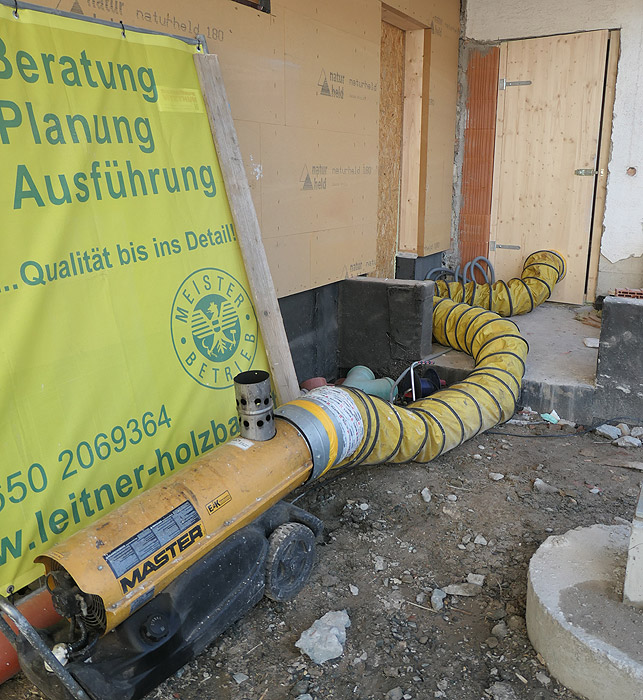

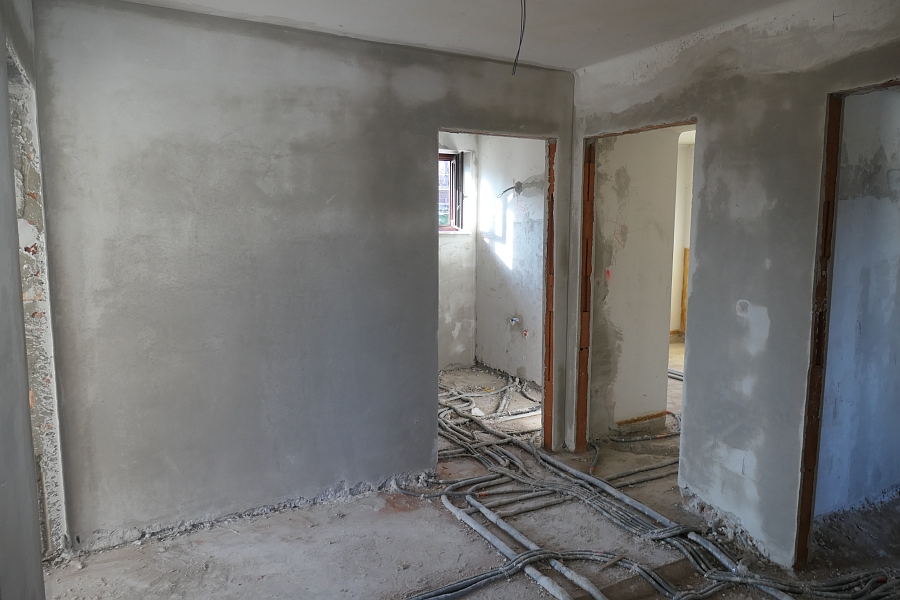

11. Februar 2025

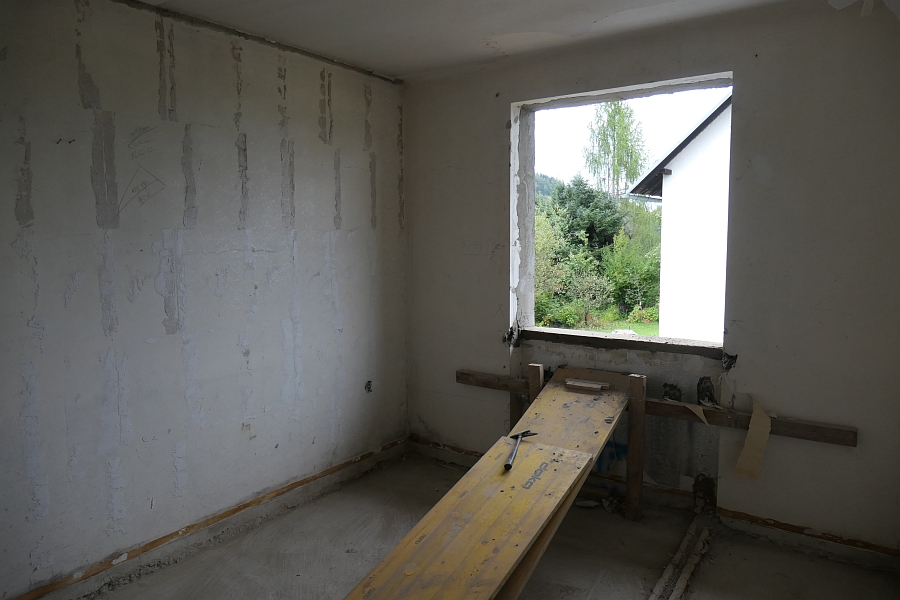

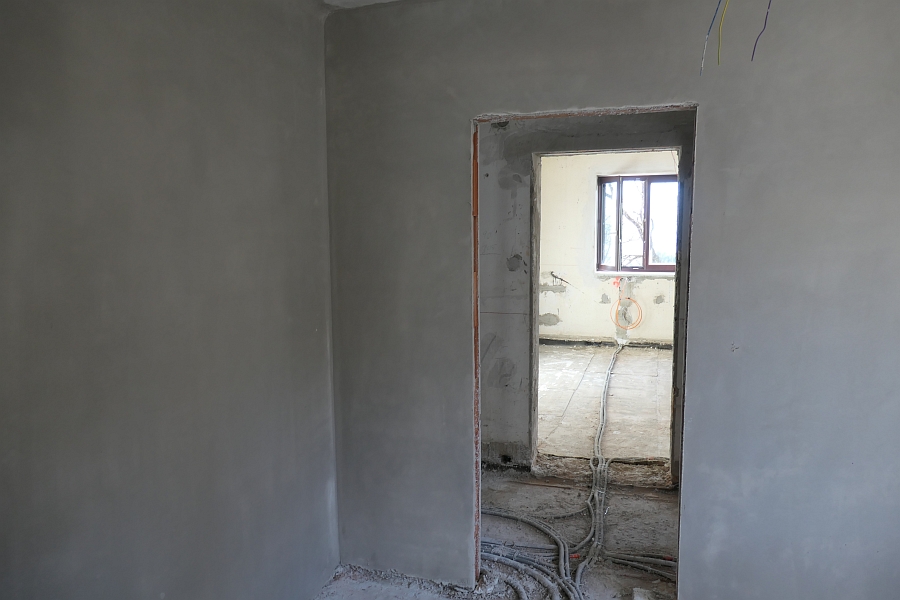

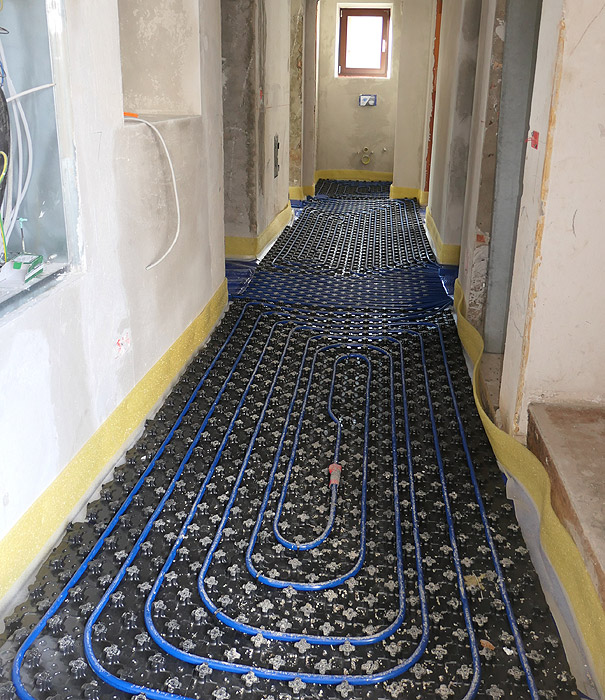

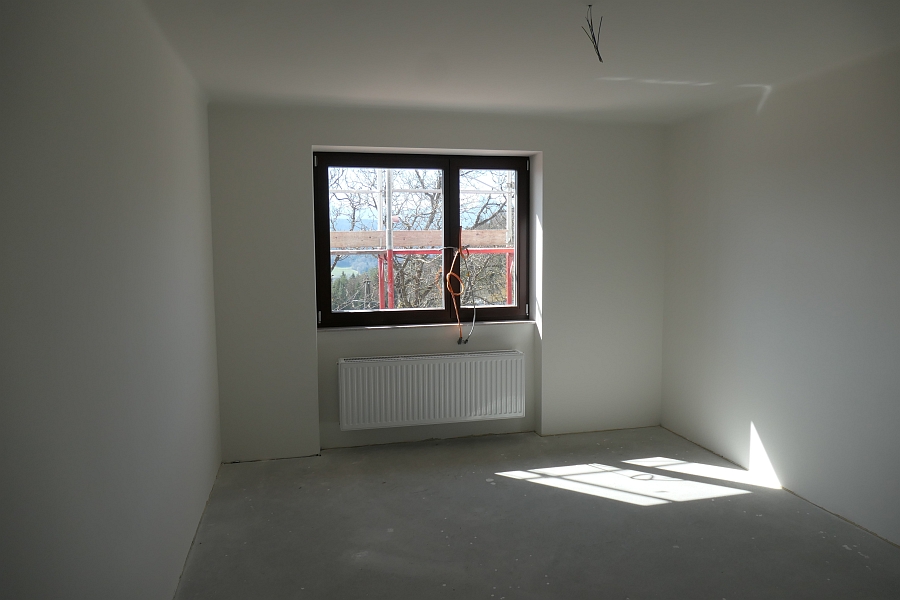

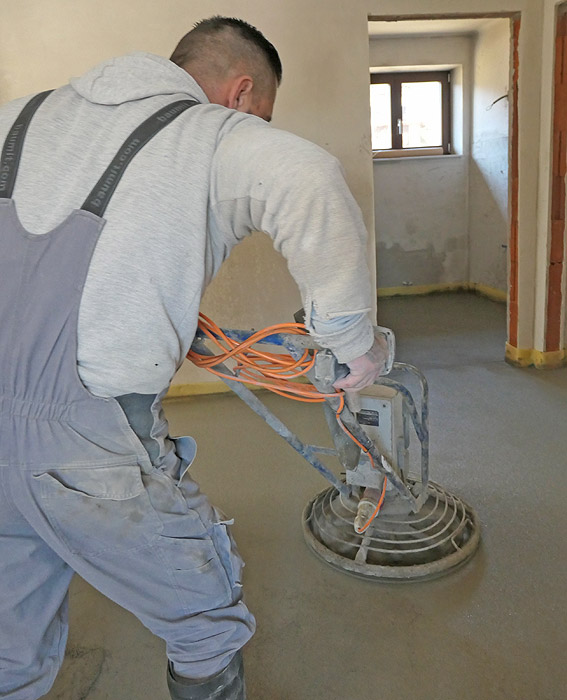

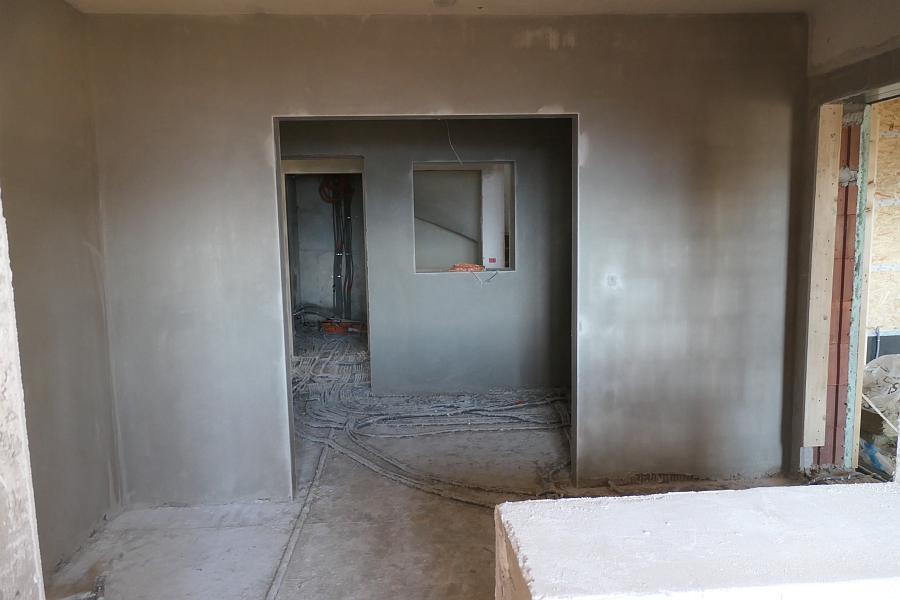

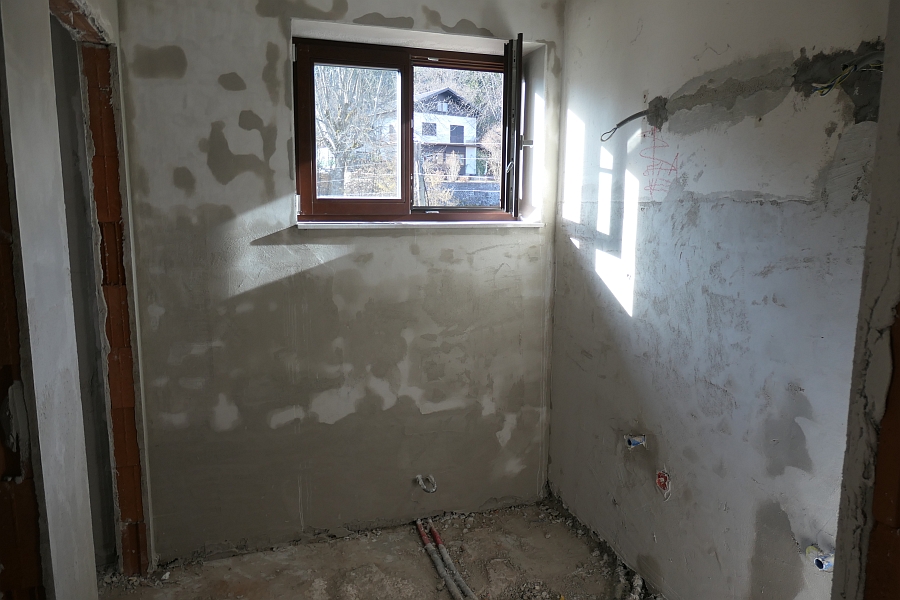

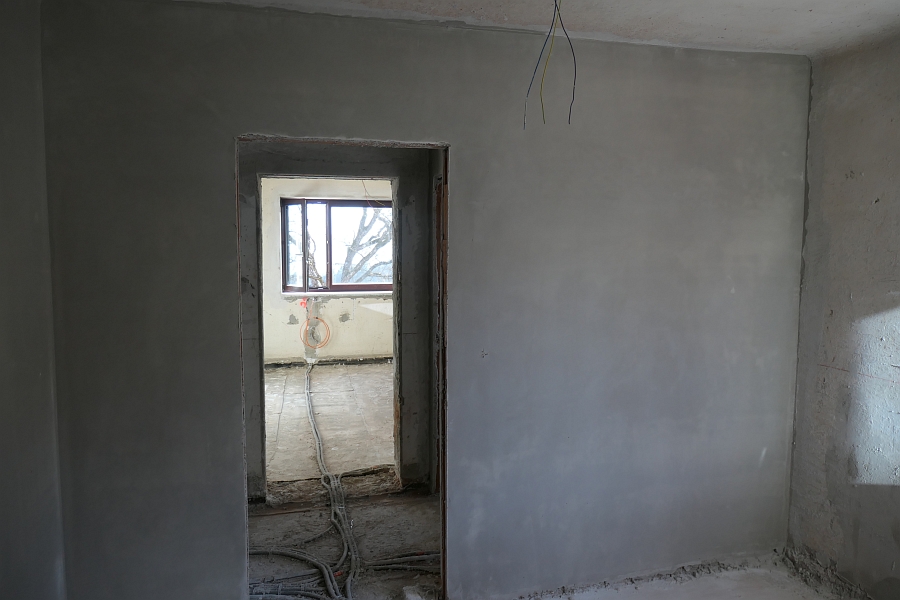

- Innenputz abgeschlossen

Bild 1 zum Block 579
Bild 2 zum Block 579
Bild 3 zum Block 579
Bild 4 zum Block 579
Bild 5 zum Block 579
Bild 6 zum Block 579
Bild 7 zum Block 579

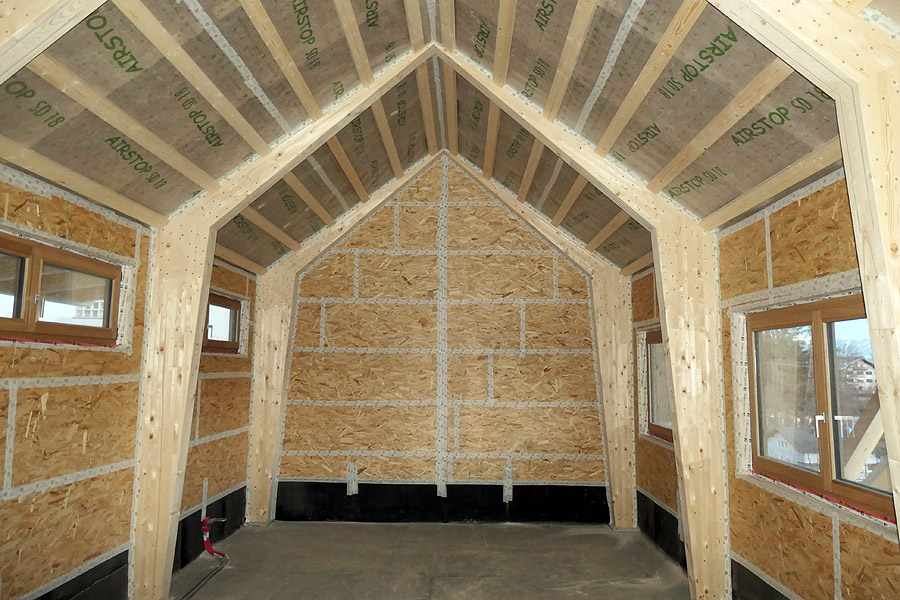

31. Jänner 2025

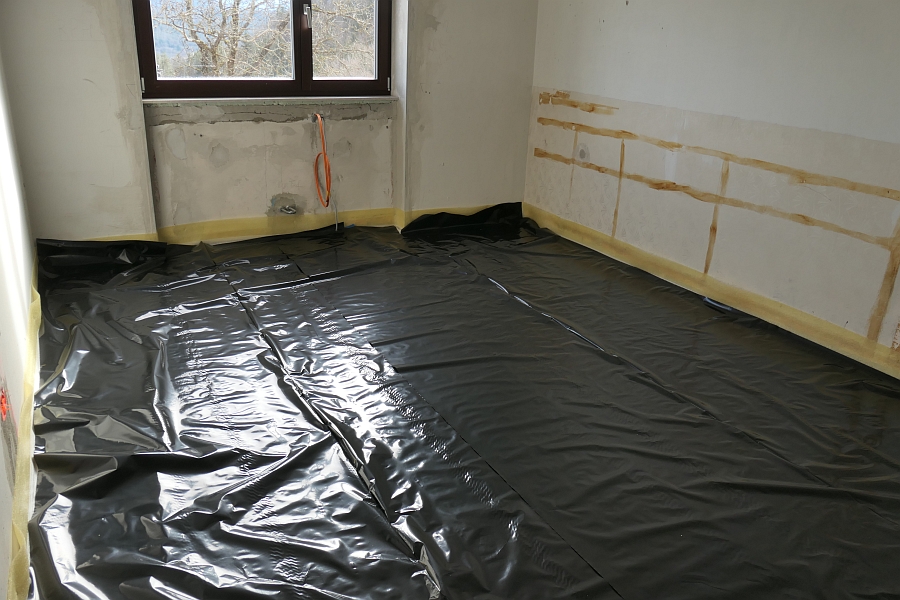

- Dampfsperre Seminarraum und Zubau Küche abgeschlossen

Bild 1 zum Block 578

14. Dezember 2024

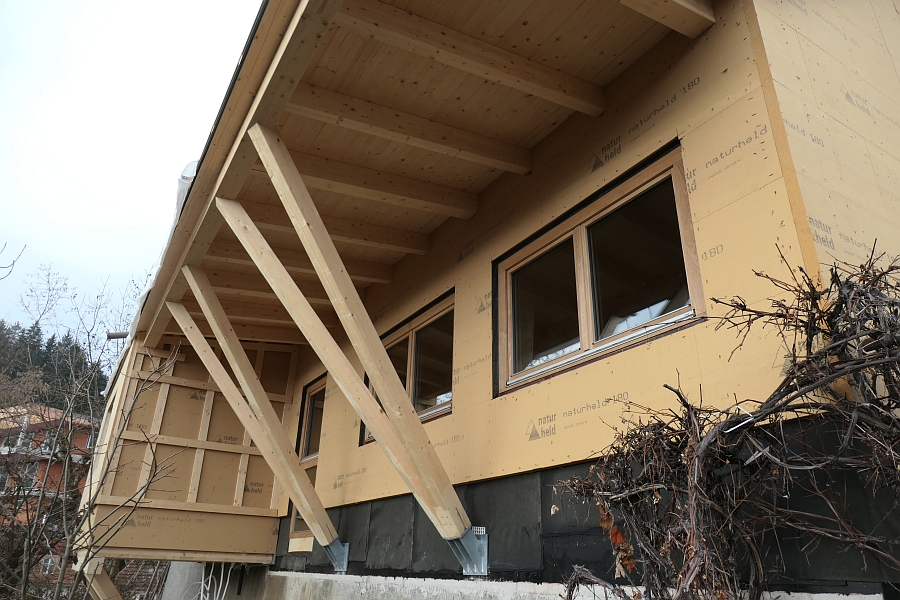

- Einbau Fenster abgeschlossen
- Einbau Elektrik im Obergeschoss abgeschlossen, im Erdgeschoss in Arbeit

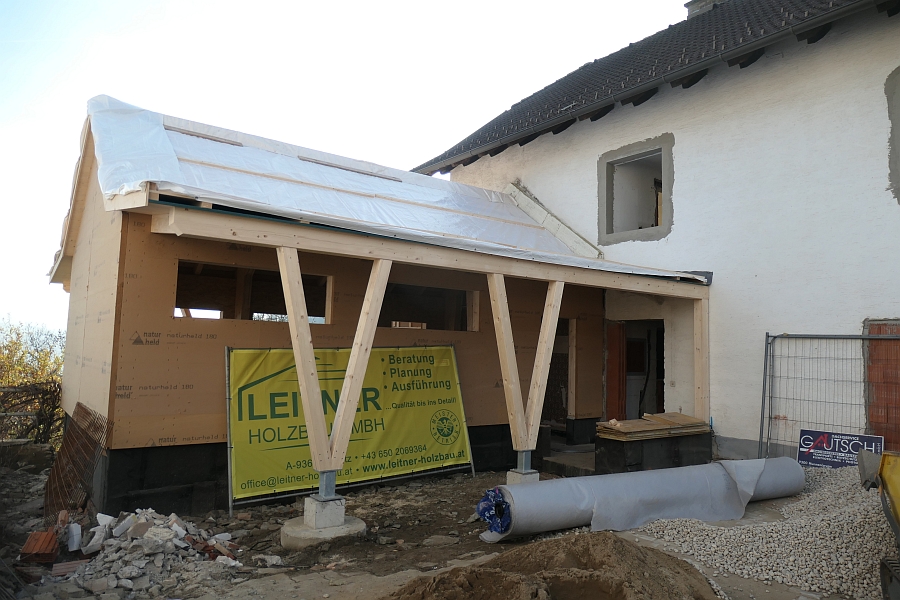

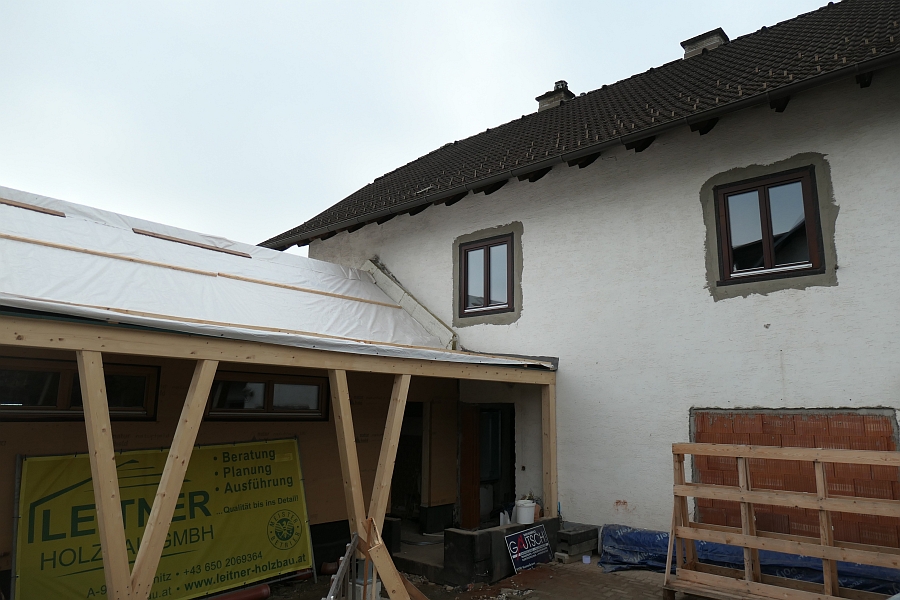

Bild 1 zum Block 577
Bild 2 zum Block 577
Bild 3 zum Block 577
Bild 4 zum Block 577
Bild 5 zum Block 577

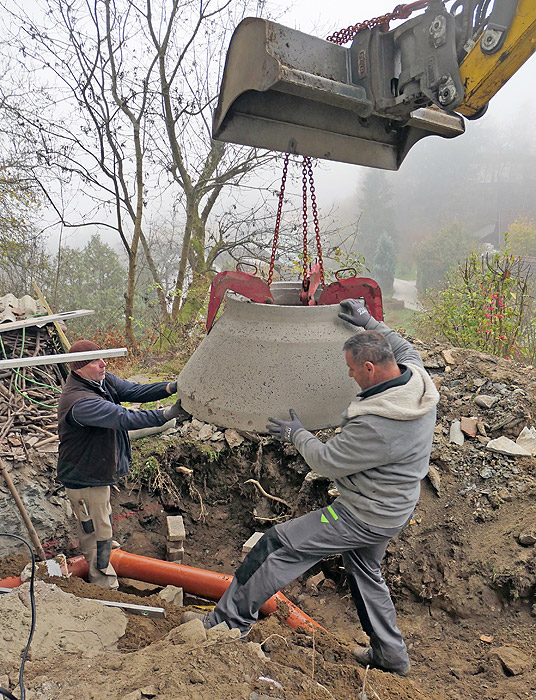

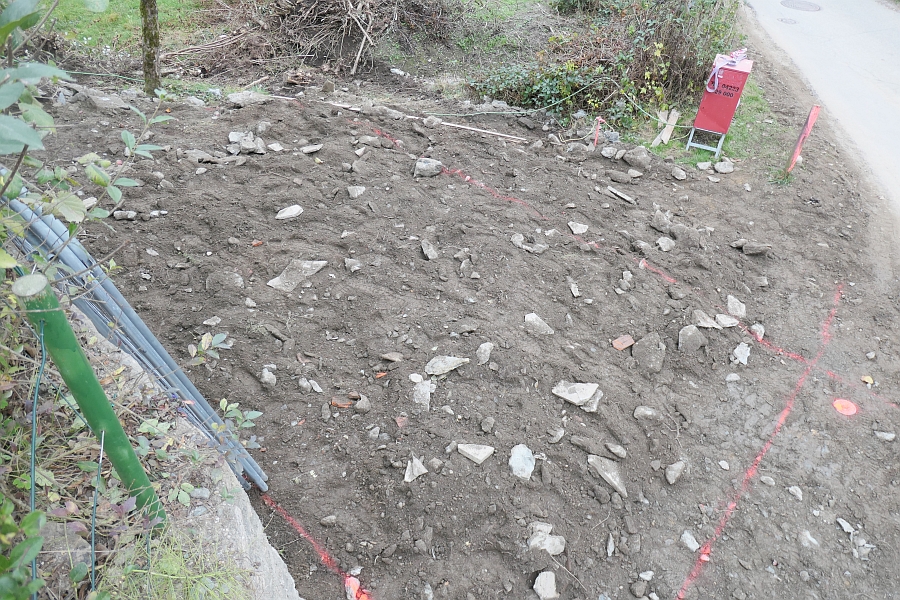

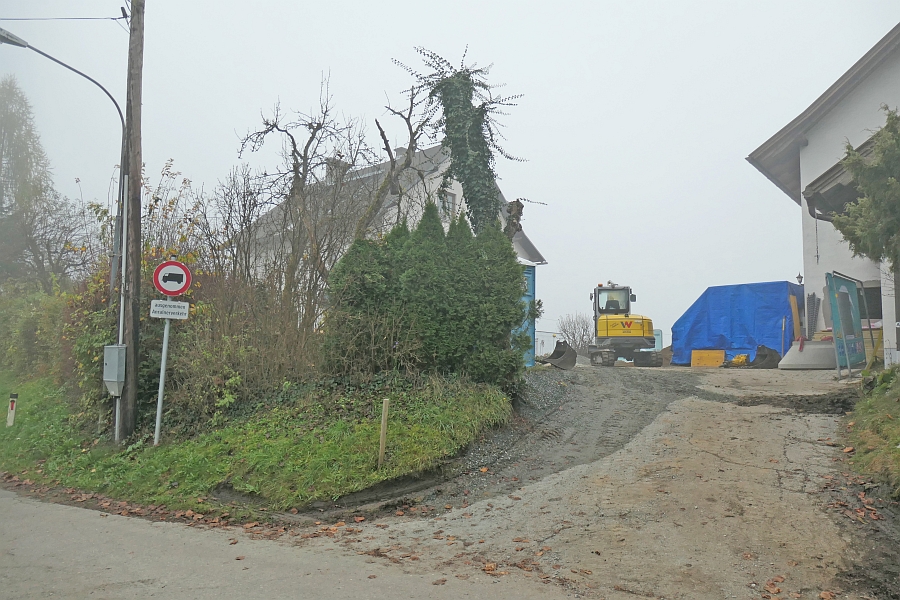

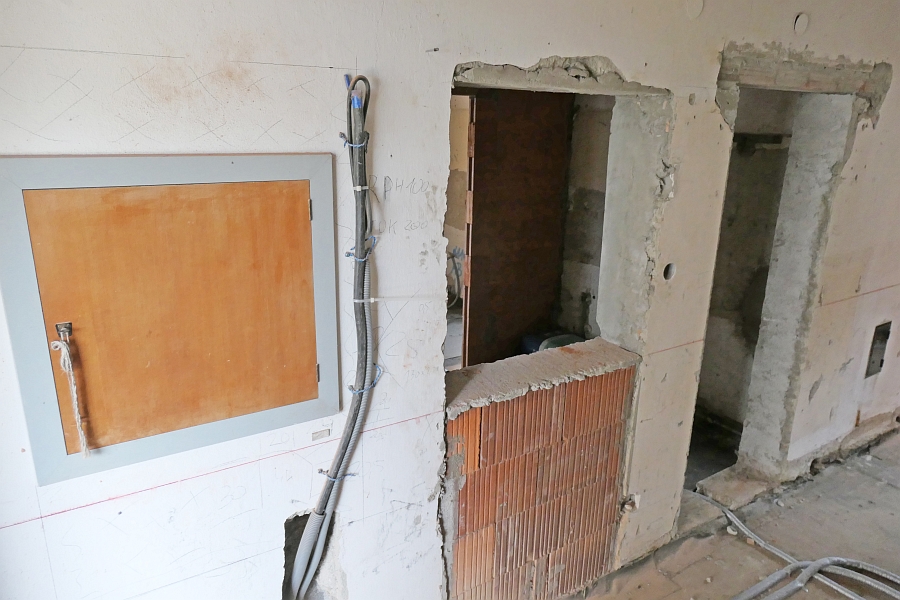

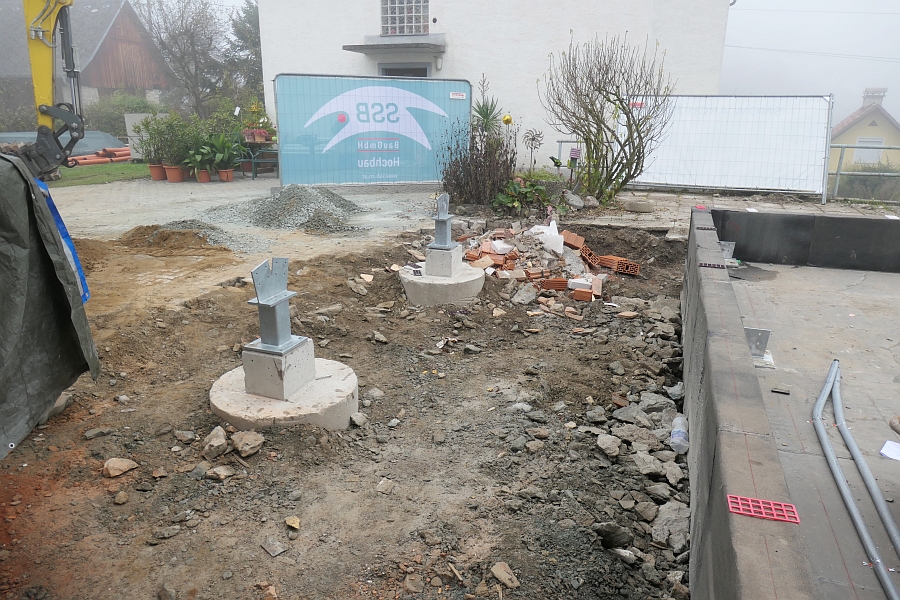

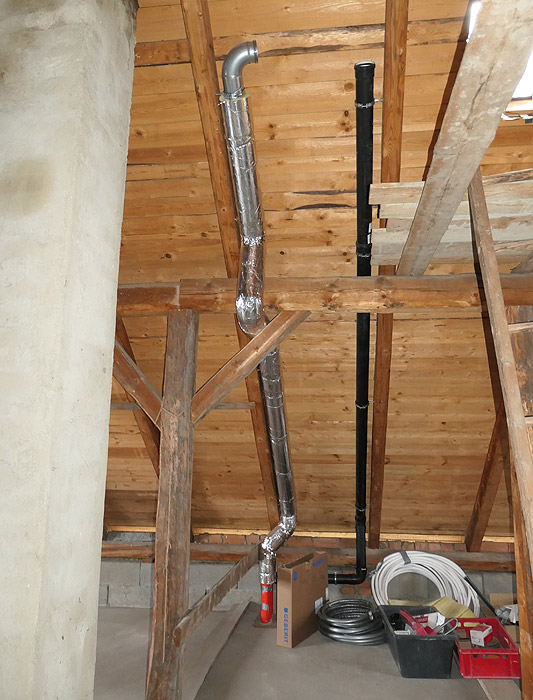

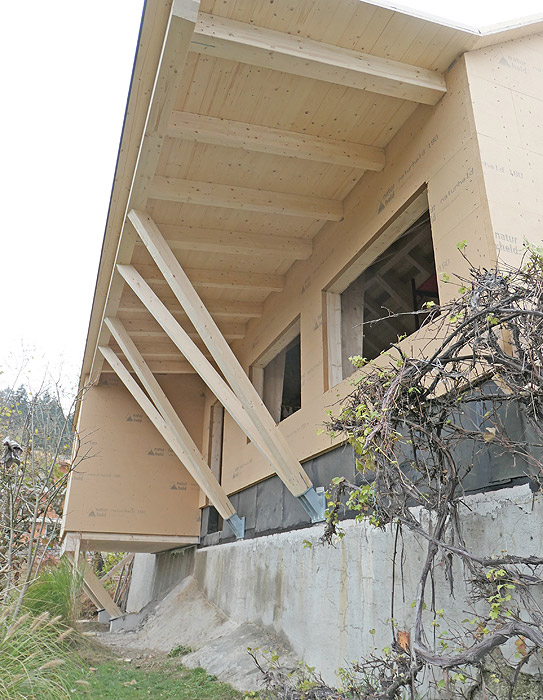

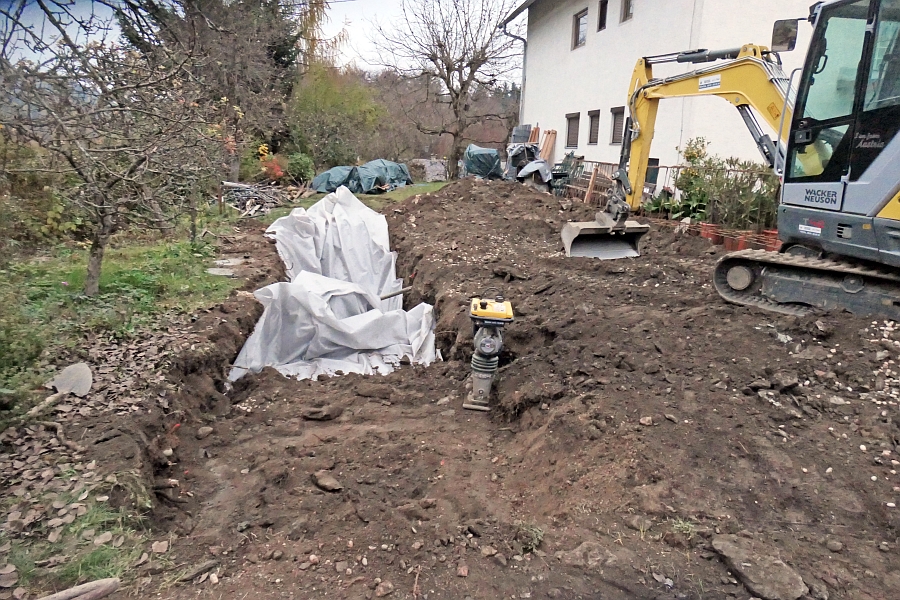

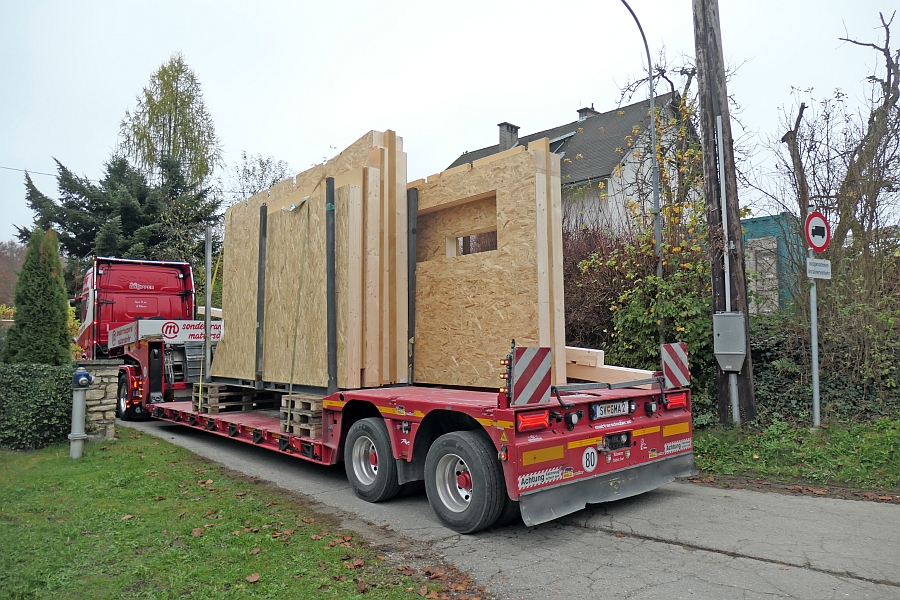

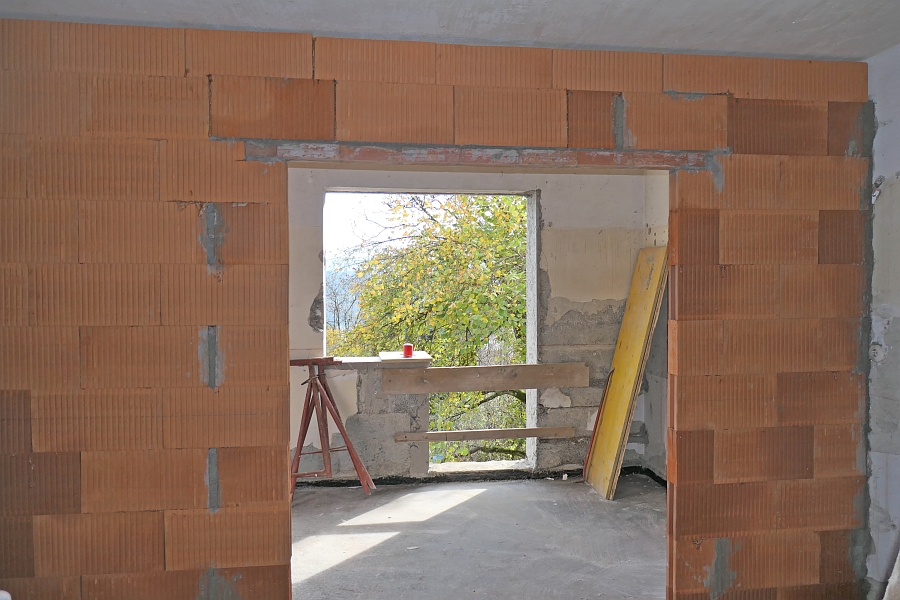

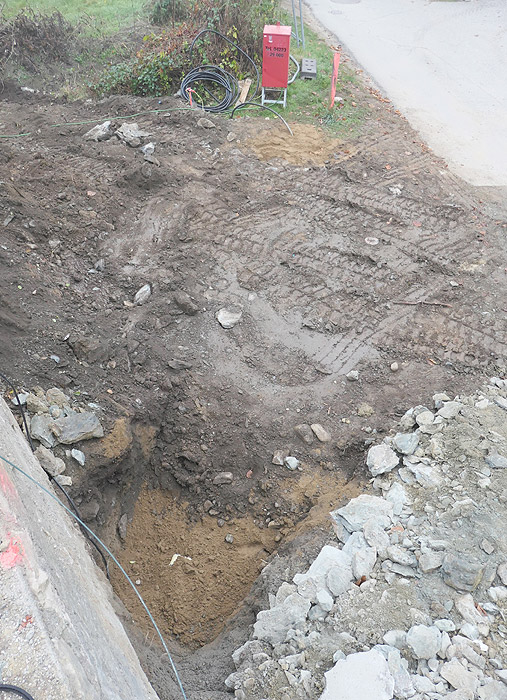

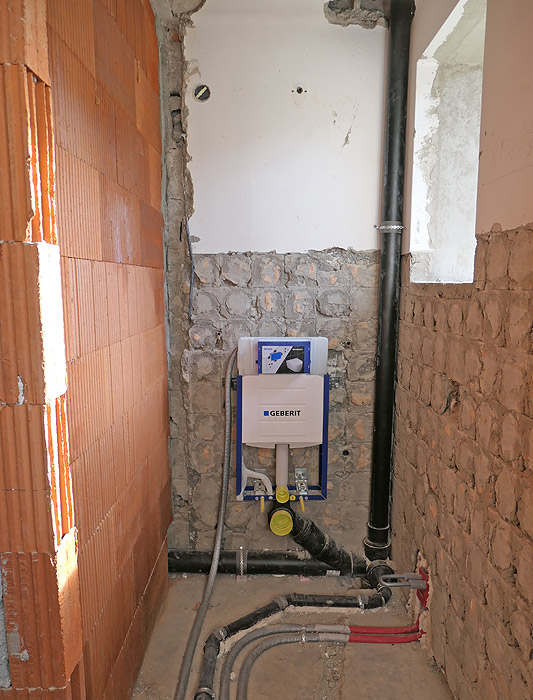

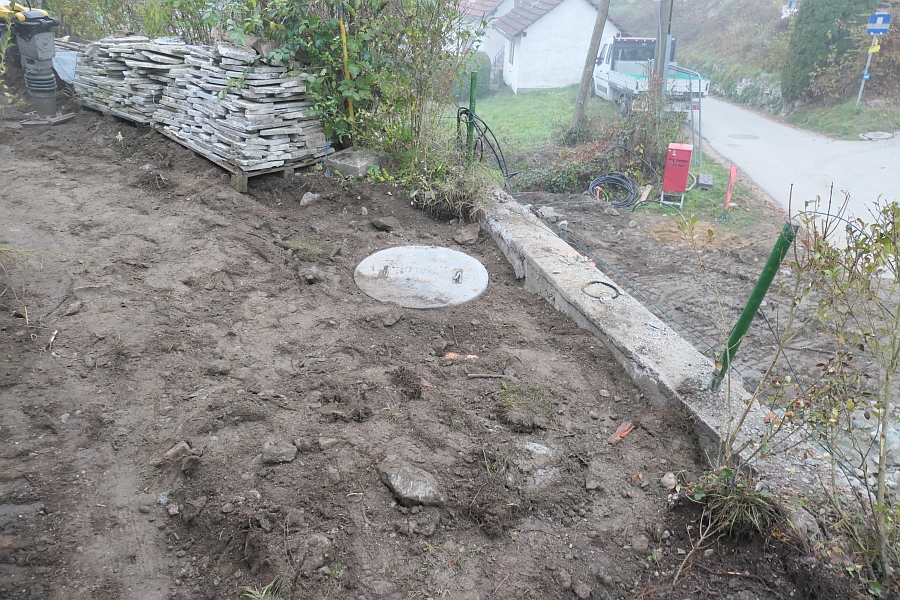

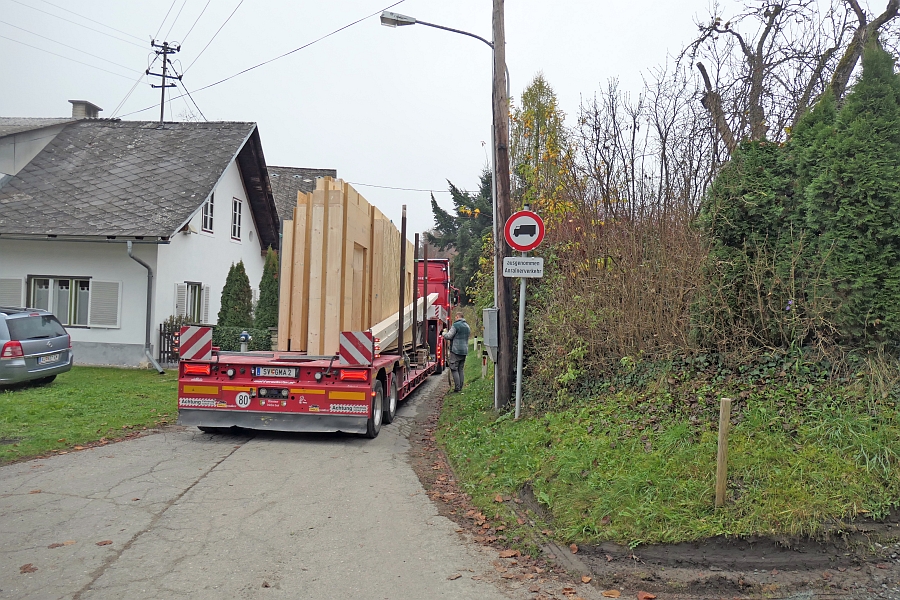

10. November 2024

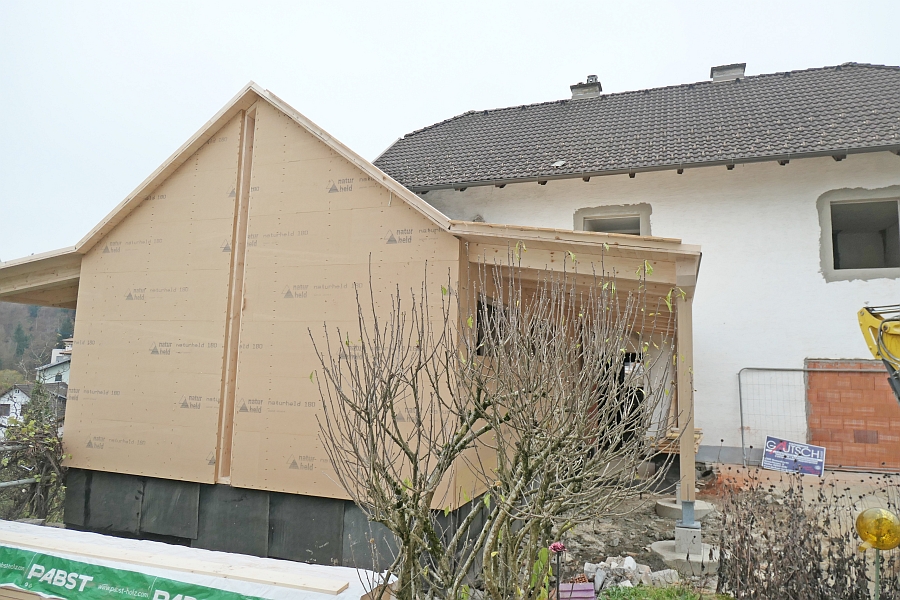

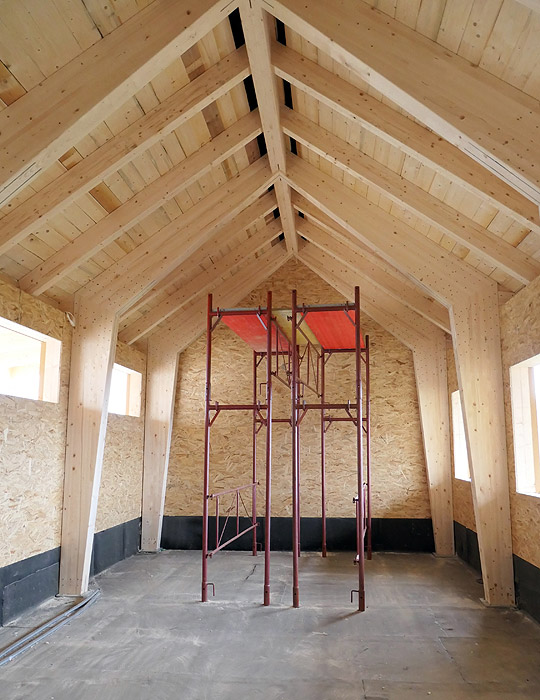

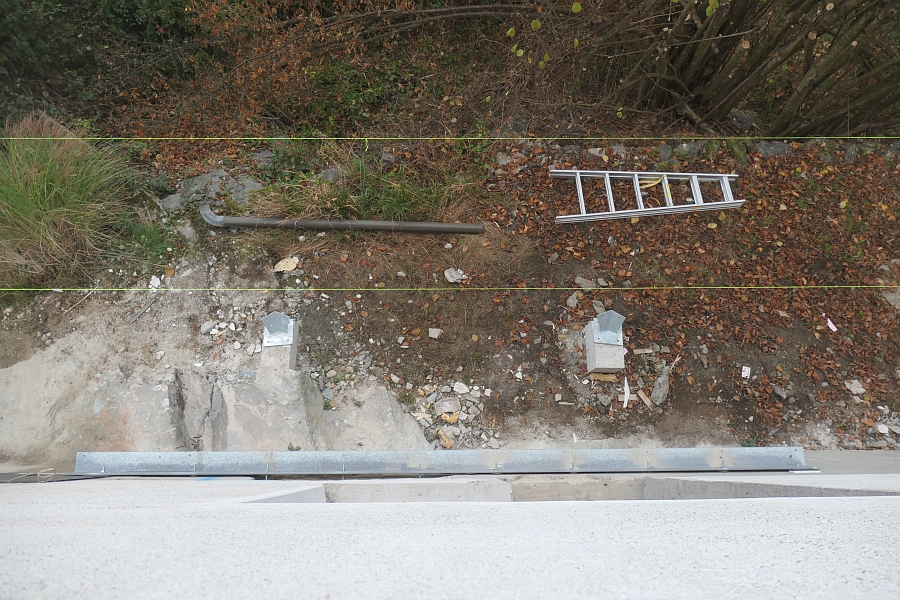

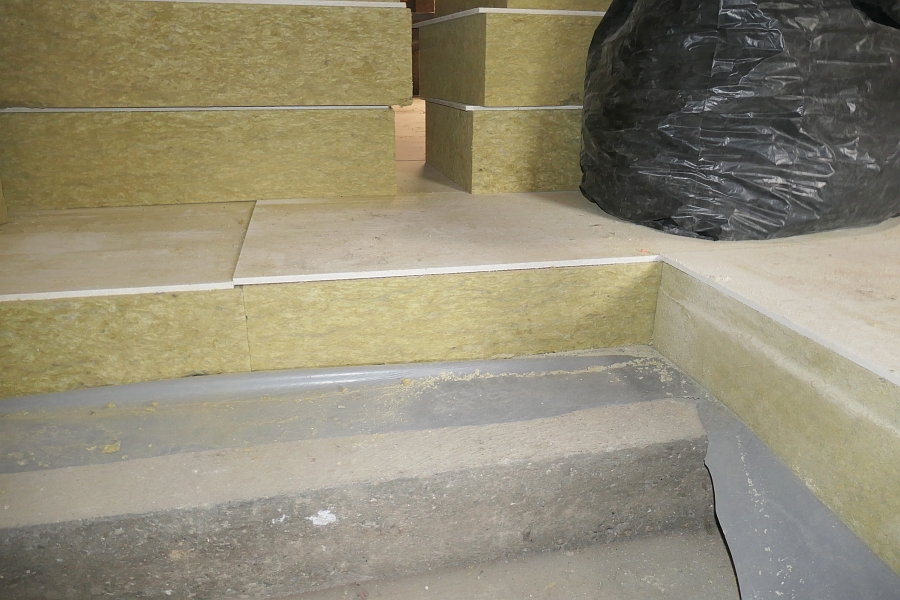

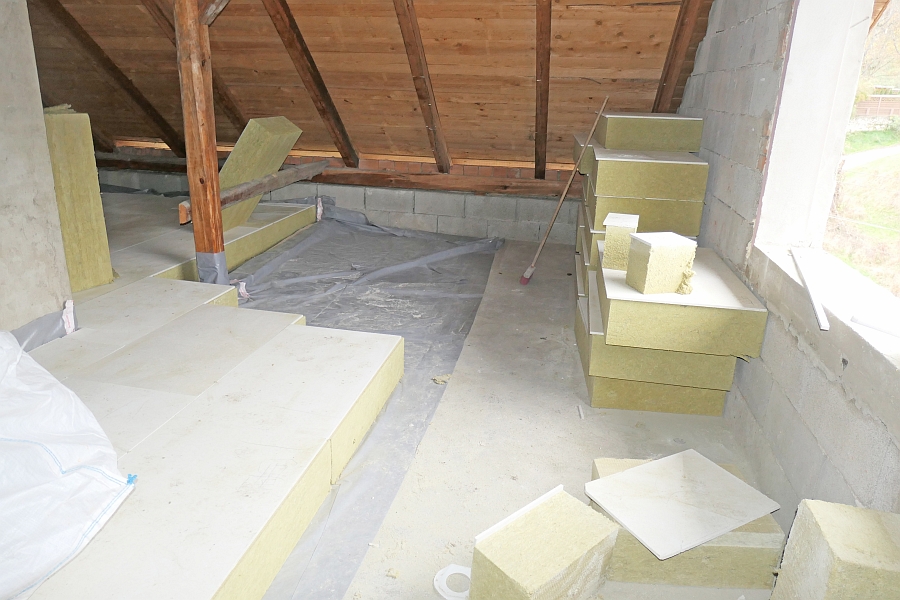

- Dachboden: Bodendämmung abgeschlossen

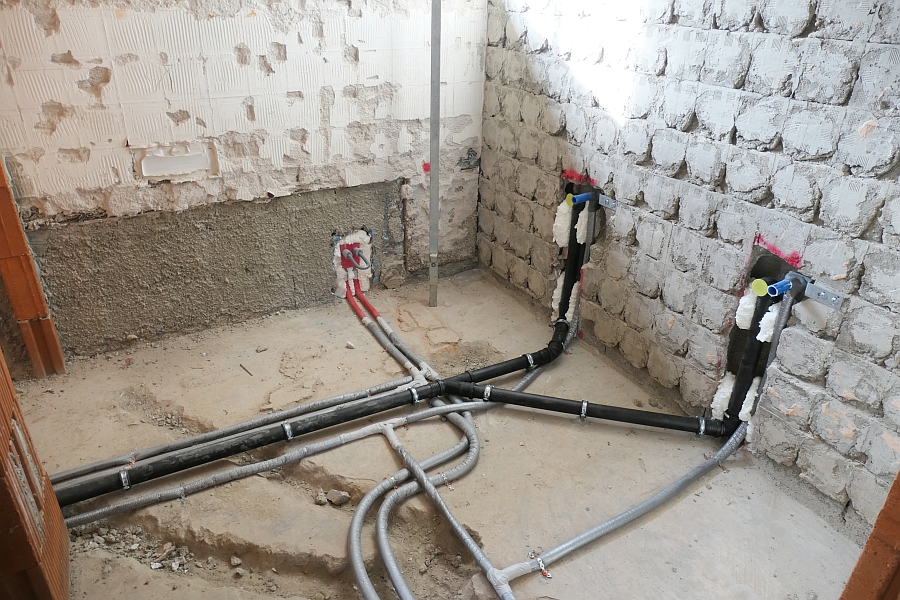

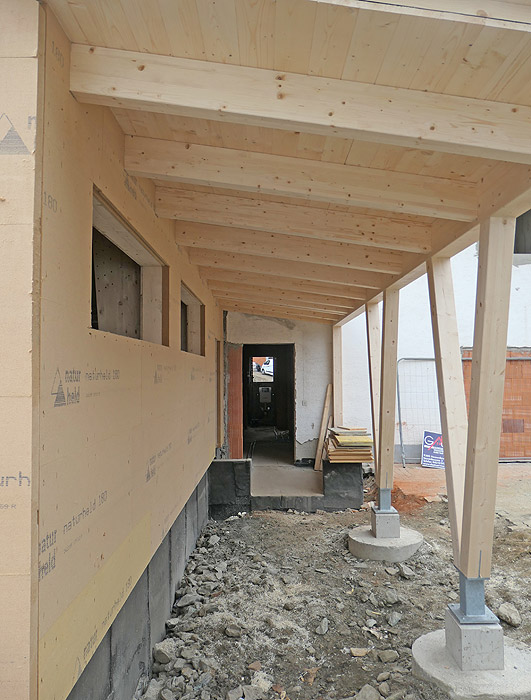

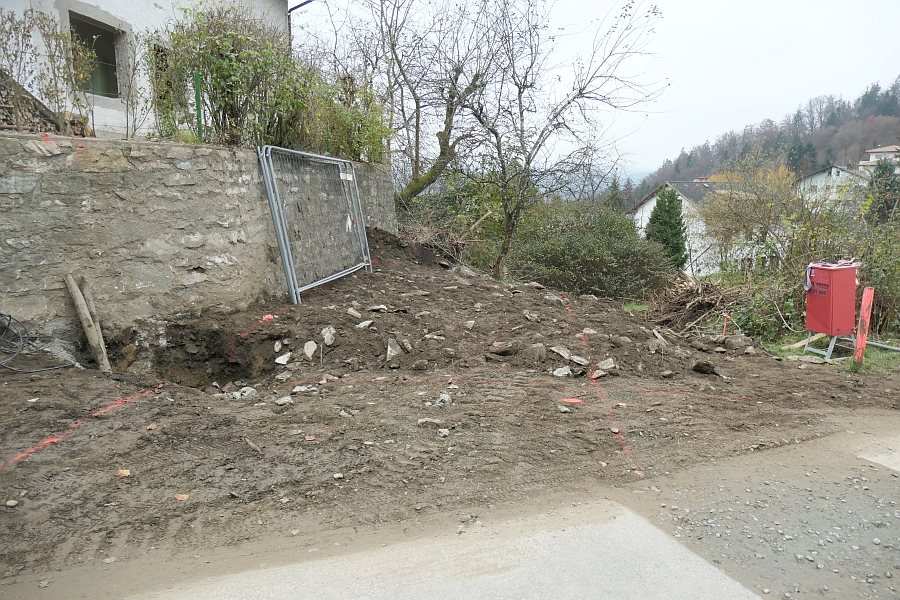

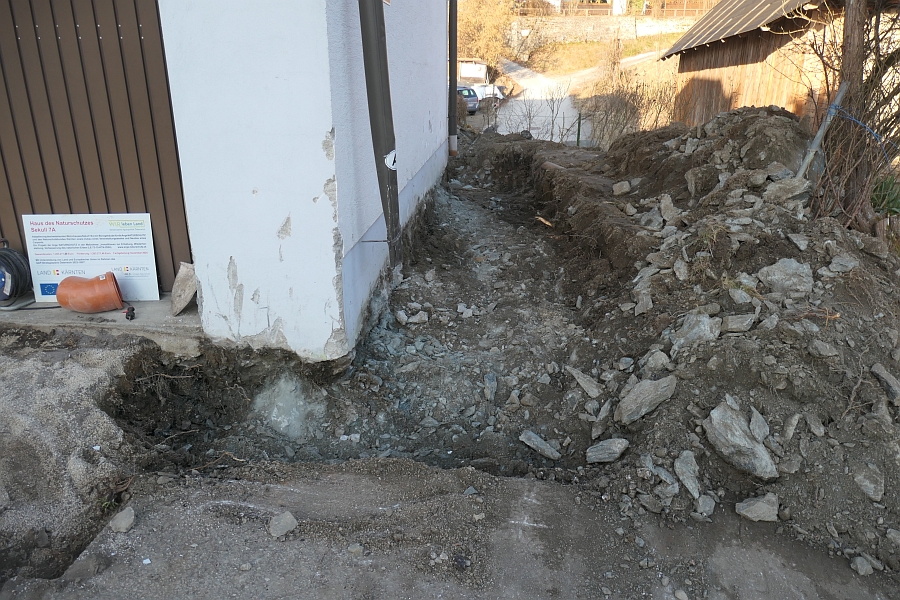

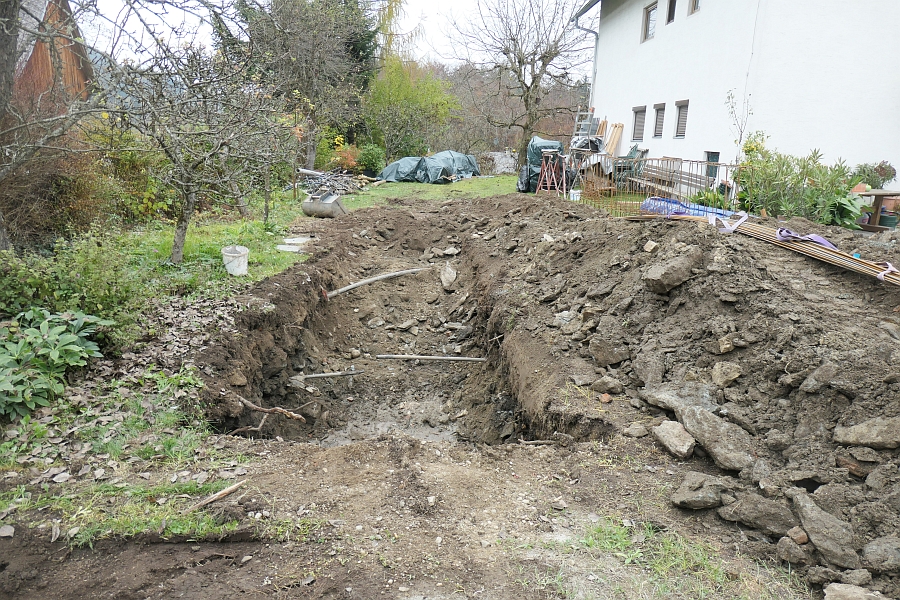

- Grabungsarbeiten für Anschlüsse Wasser, Kanal und Strom abgeschlossen
- Rohbau Veranstaltungsraum und Küchenzubau abgeschlossen

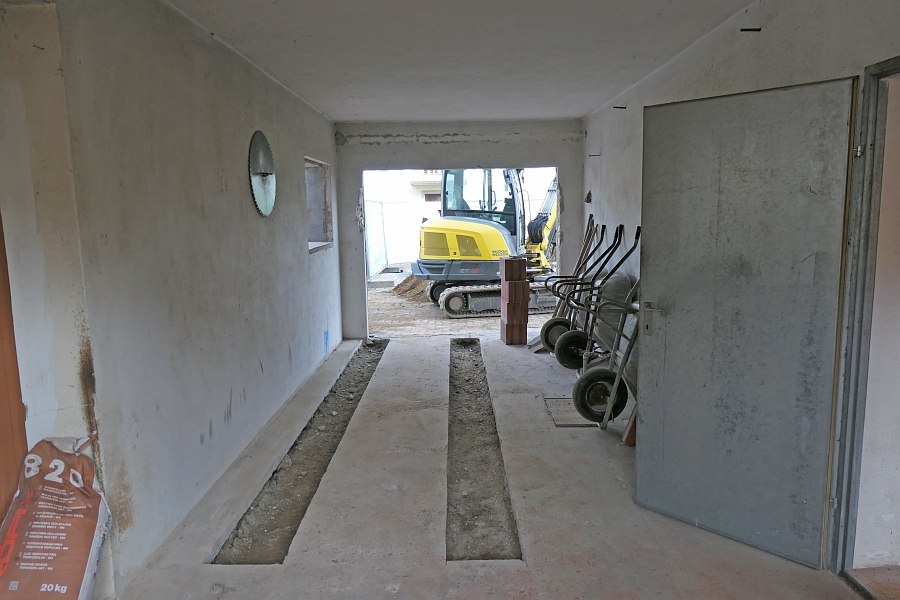

- Kiesrigole Vorplatz in Bau

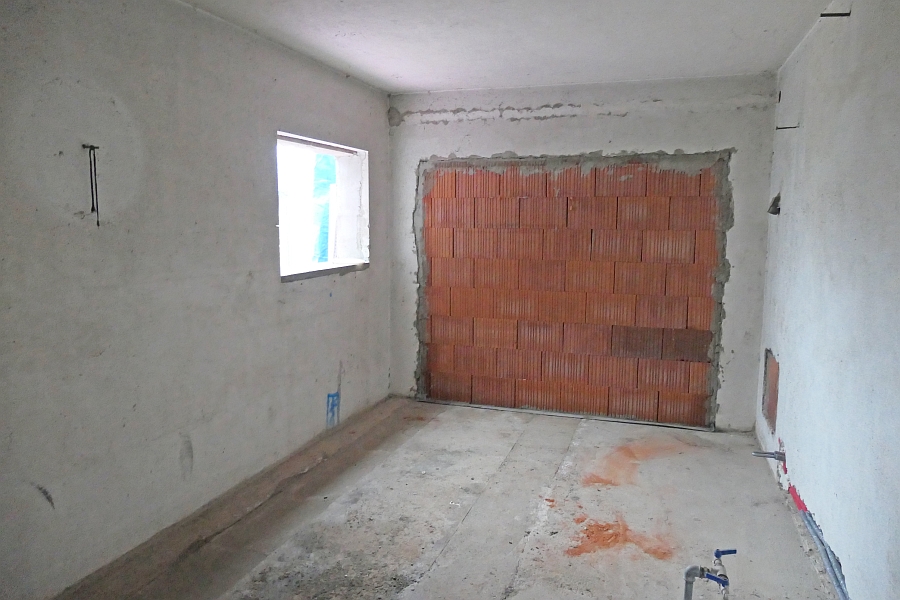

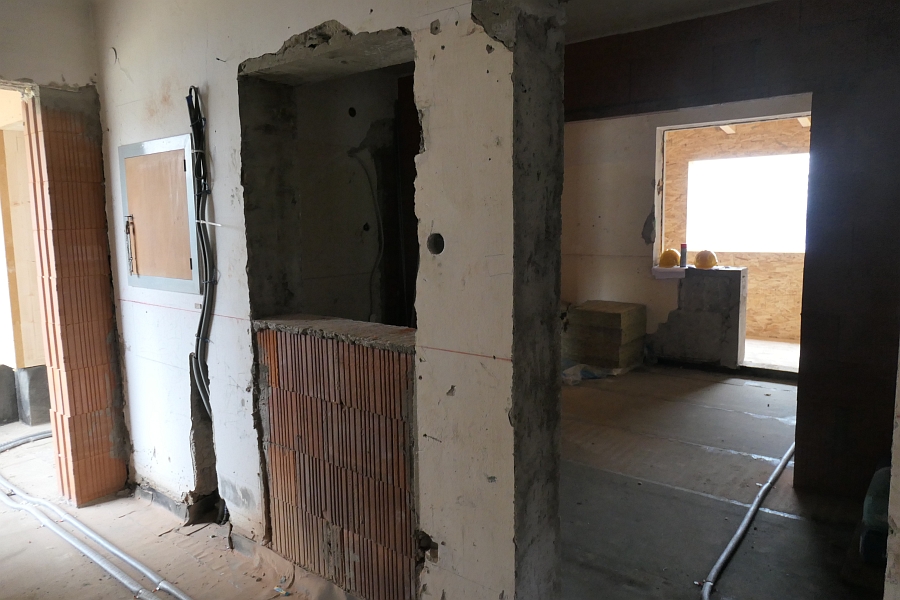

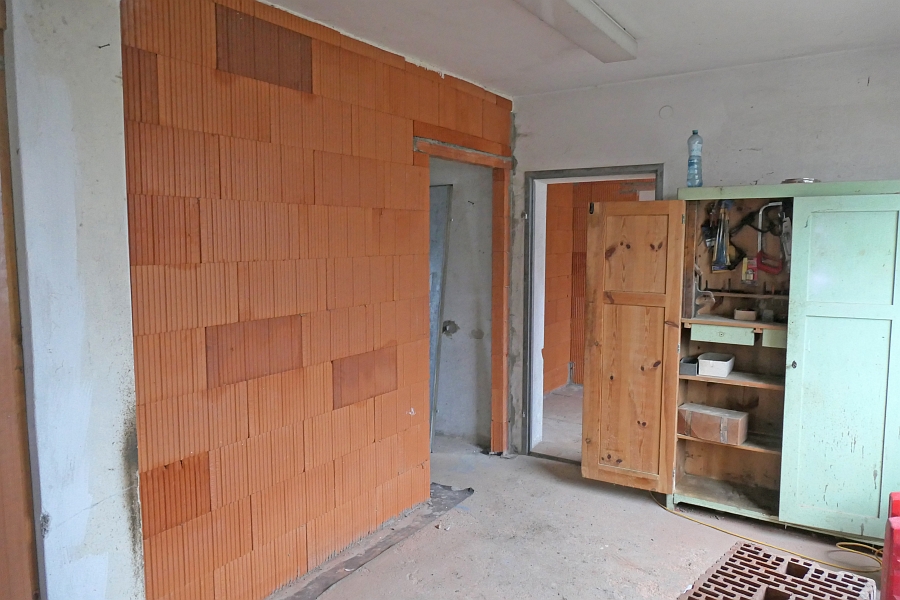

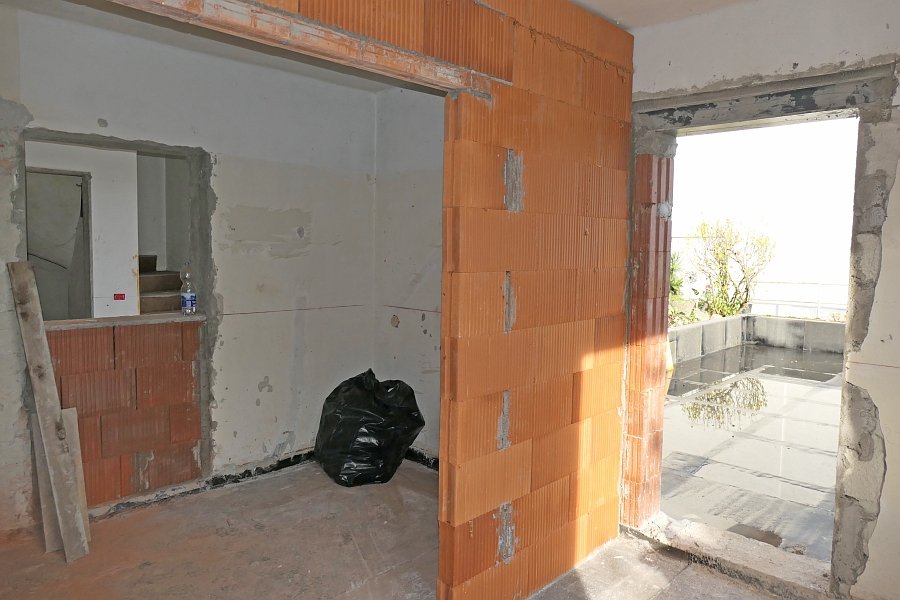

- Archivraum: Roharbeiten abgeschlossen

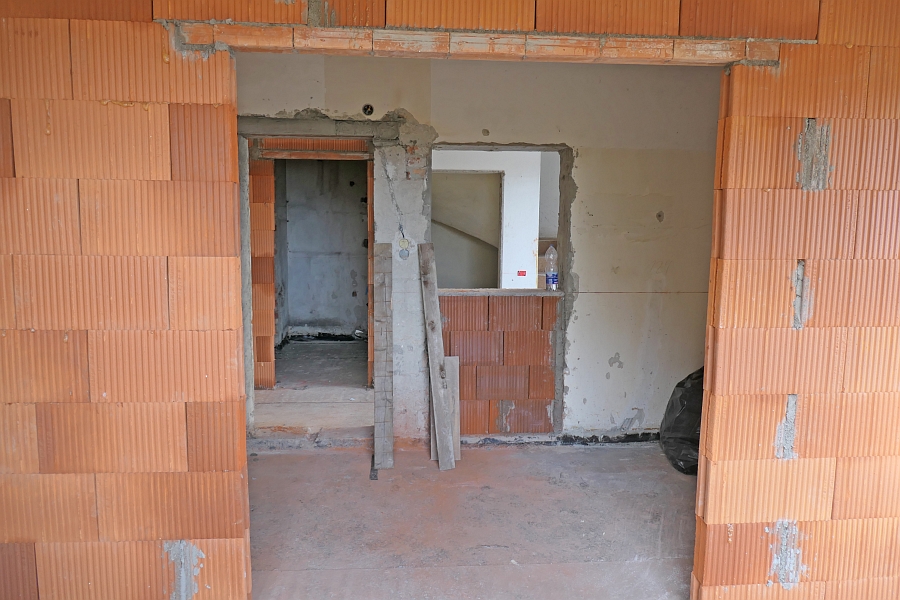

- Stiegenaufgang: Trennwand fertig

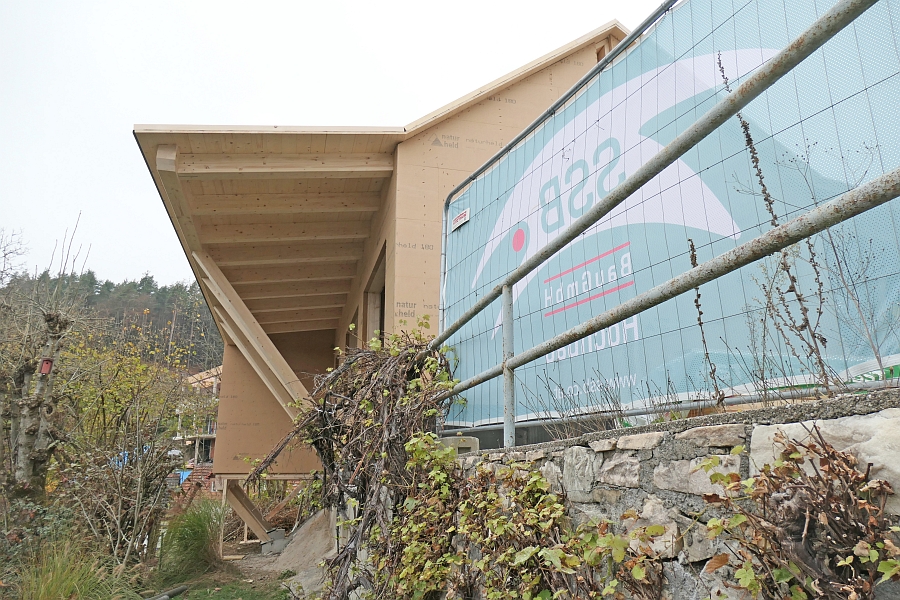

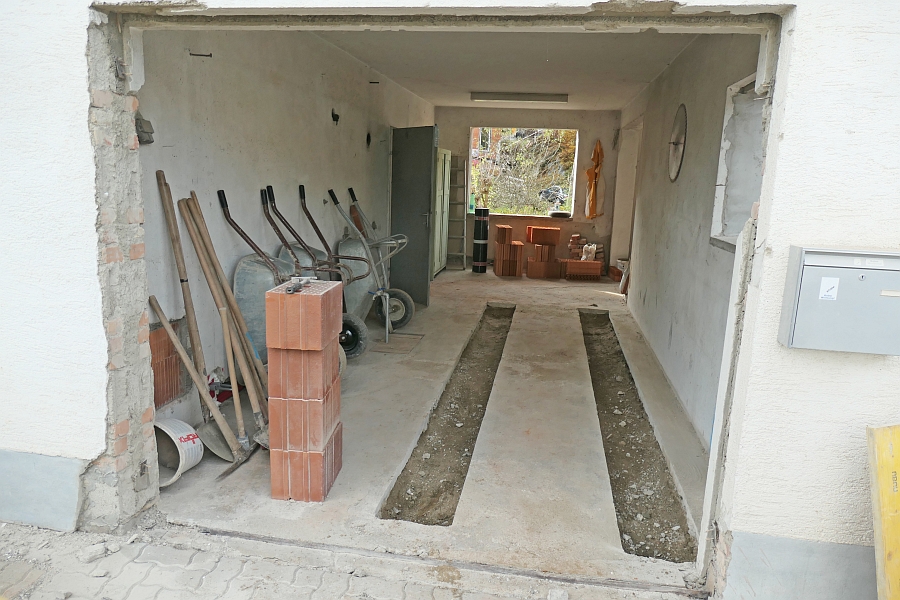

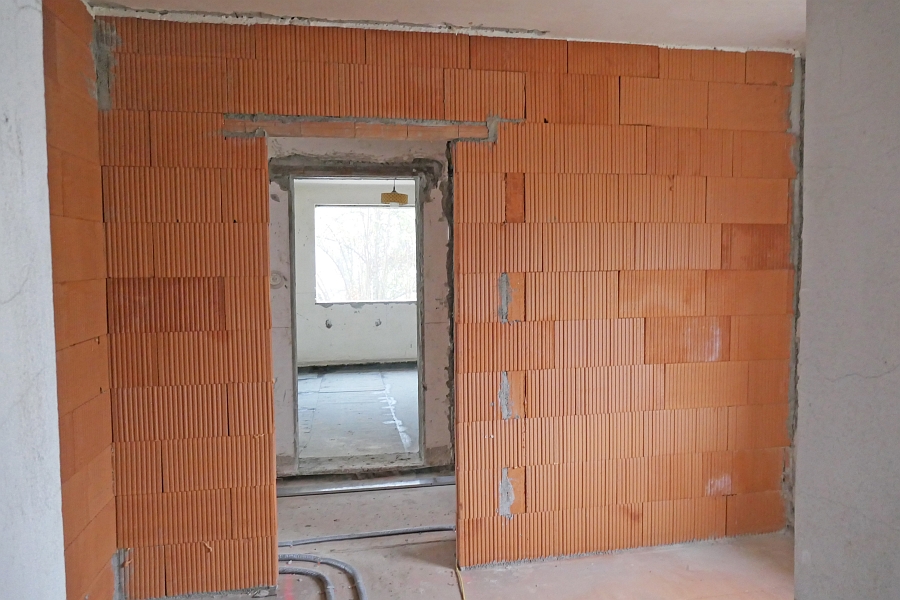

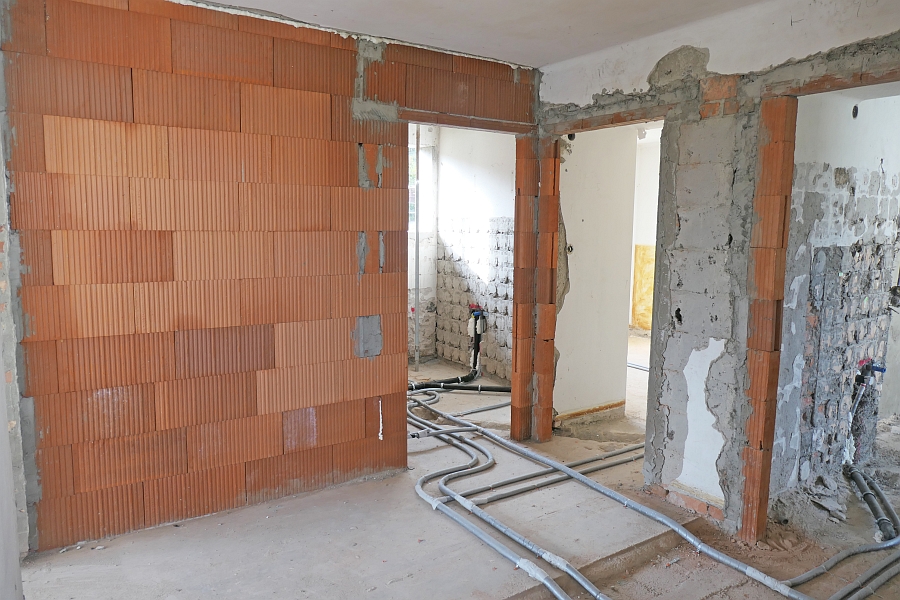

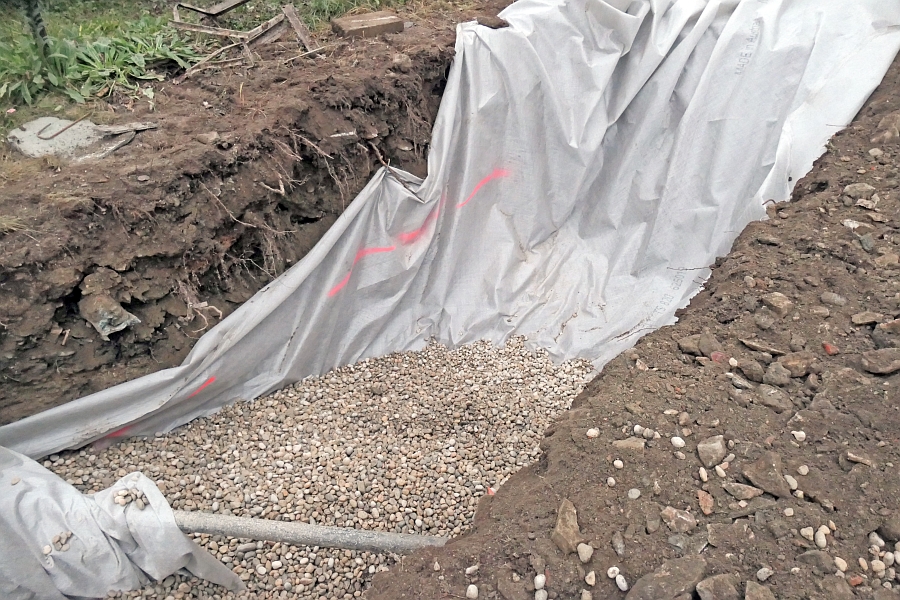

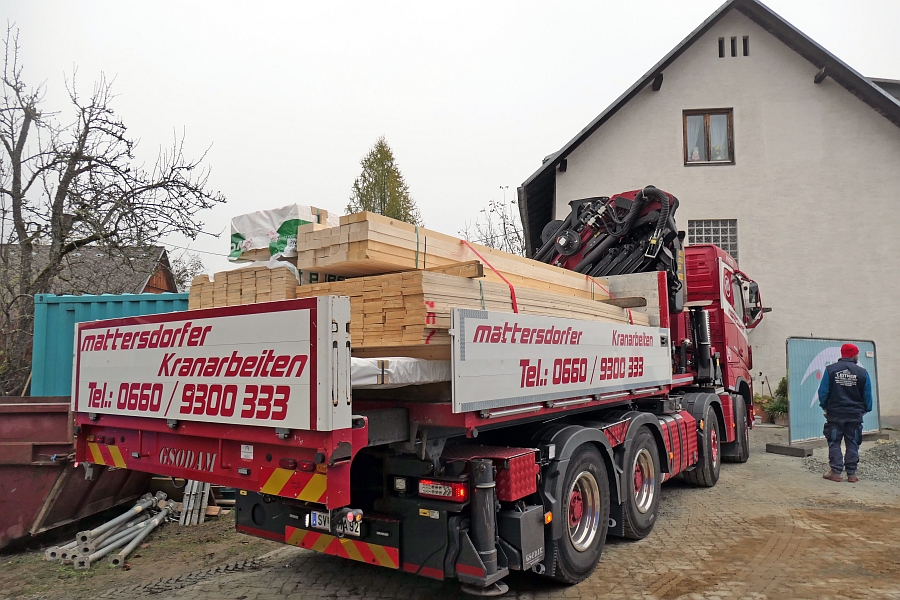

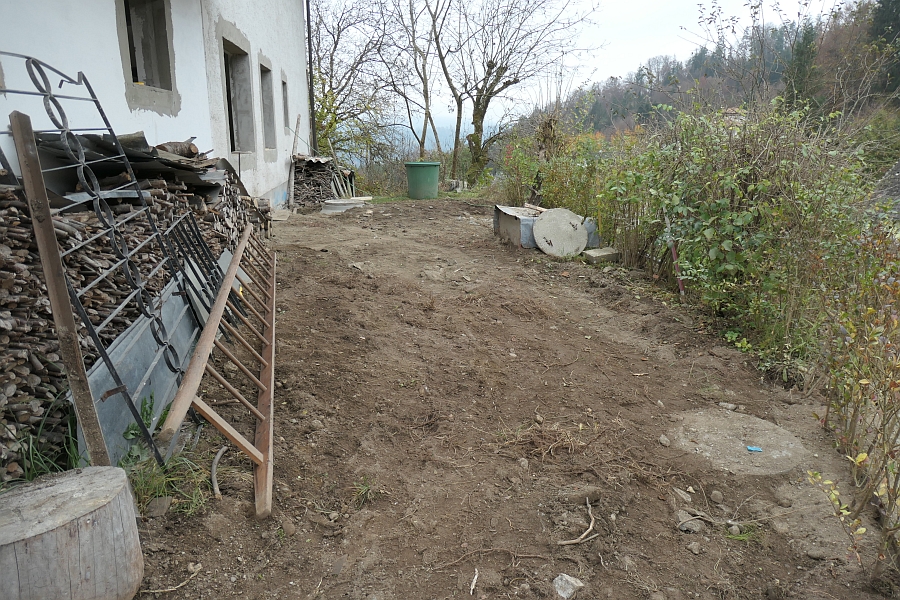

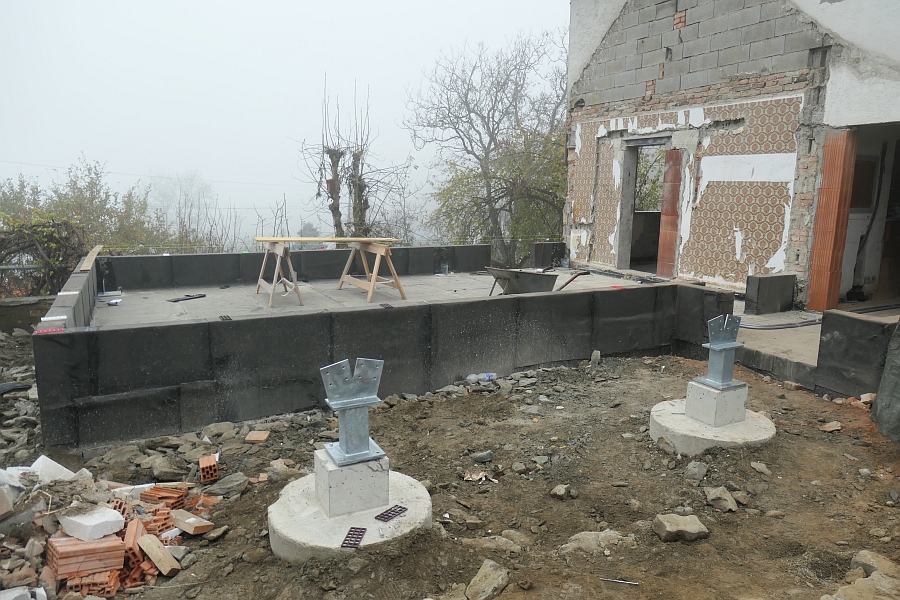

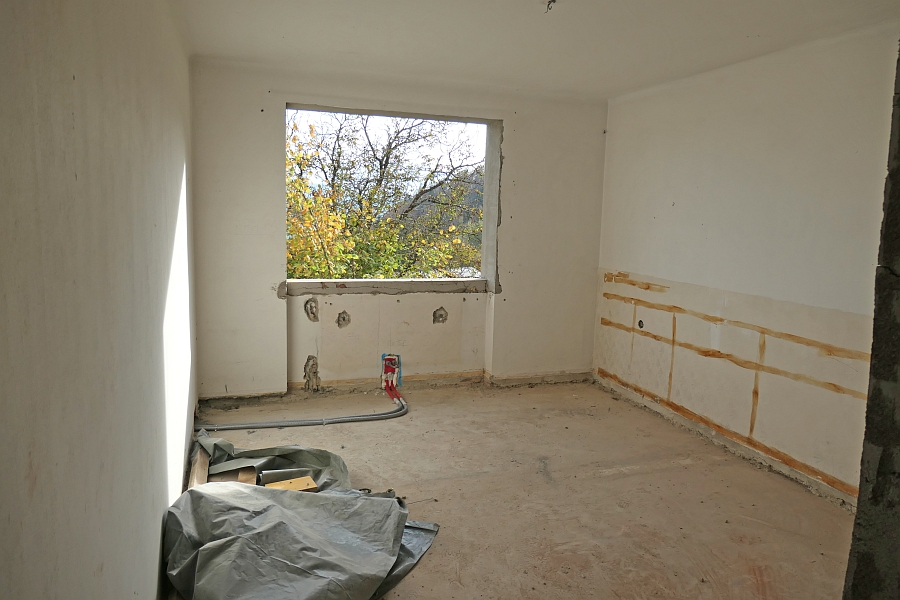

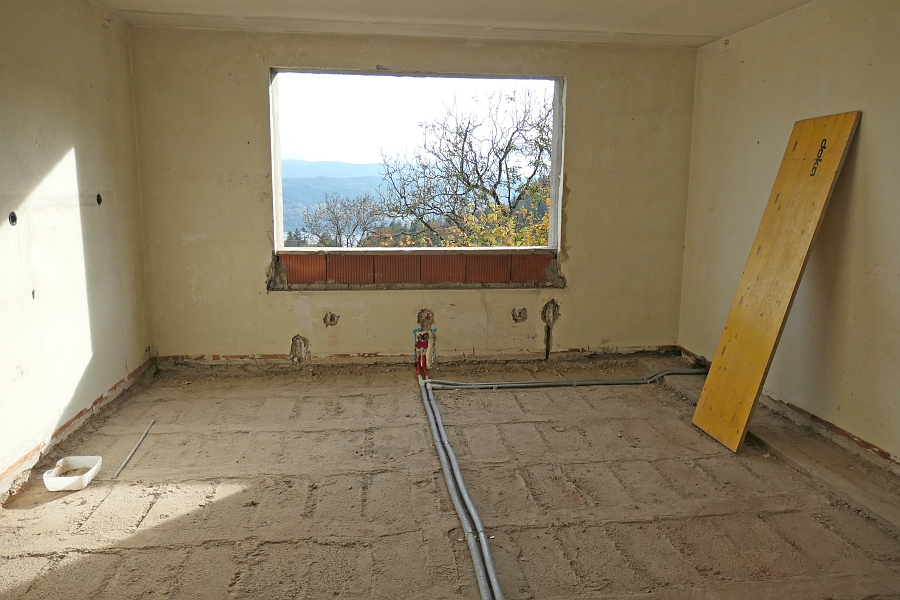

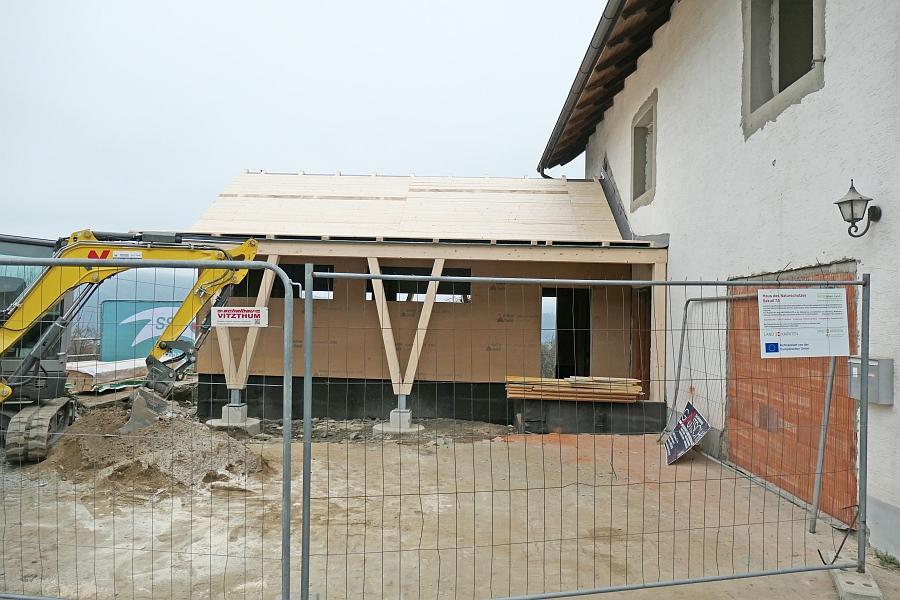

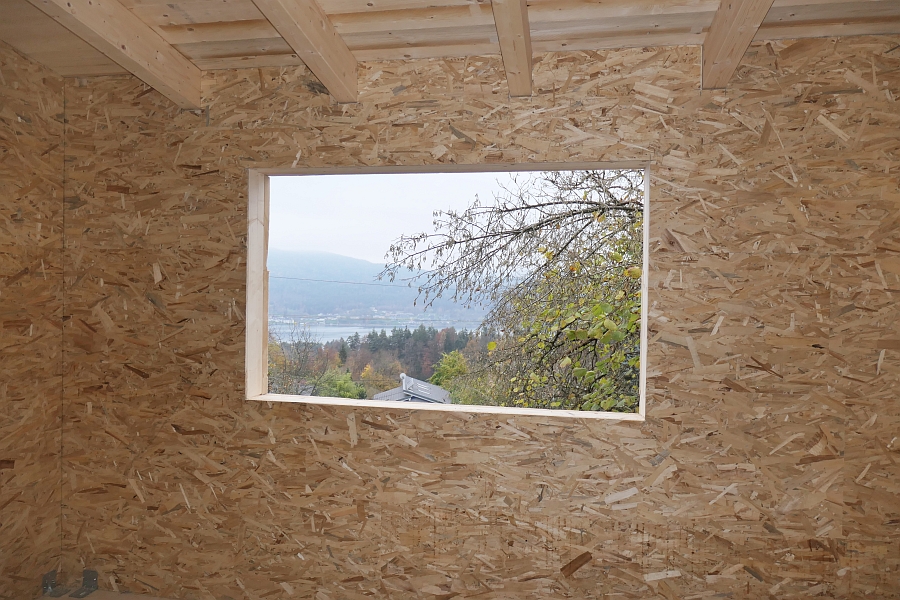

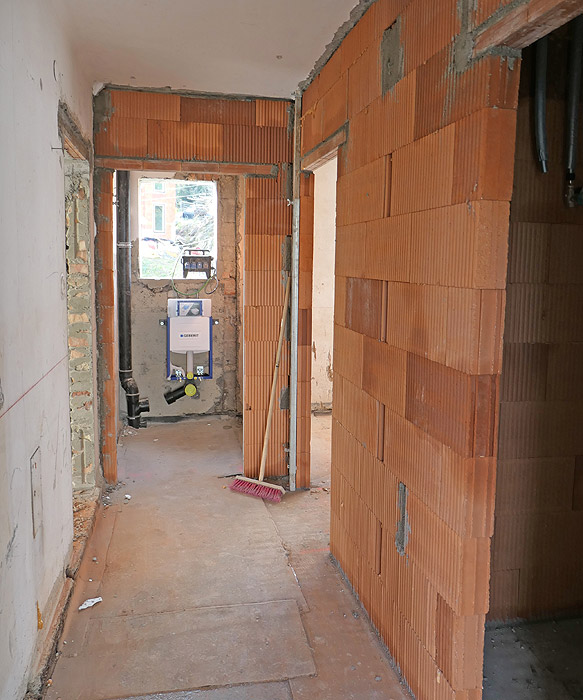

Bild 1 zum Block 576
Bild 2 zum Block 576
Bild 3 zum Block 576
Bild 4 zum Block 576
Bild 5 zum Block 576
Bild 6 zum Block 576
Bild 7 zum Block 576
Bild 8 zum Block 576
Bild 9 zum Block 576
Bild 10 zum Block 576
Bild 11 zum Block 576
Bild 12 zum Block 576
Bild 13 zum Block 576
Bild 14 zum Block 576
Bild 15 zum Block 576
Bild 16 zum Block 576
Bild 17 zum Block 576
Bild 18 zum Block 576
Bild 19 zum Block 576
Bild 20 zum Block 576
Bild 21 zum Block 576
Bild 22 zum Block 576
Bild 23 zum Block 576
Bild 24 zum Block 576
Bild 25 zum Block 576
Bild 26 zum Block 576
Bild 27 zum Block 576
Bild 28 zum Block 576
Bild 29 zum Block 576
Bild 30 zum Block 576
Bild 31 zum Block 576
Bild 32 zum Block 576
Bild 33 zum Block 576
Bild 34 zum Block 576
Bild 35 zum Block 576
Bild 36 zum Block 576
Bild 37 zum Block 576
Bild 38 zum Block 576
Bild 39 zum Block 576
Bild 40 zum Block 576
Bild 41 zum Block 576
Bild 42 zum Block 576

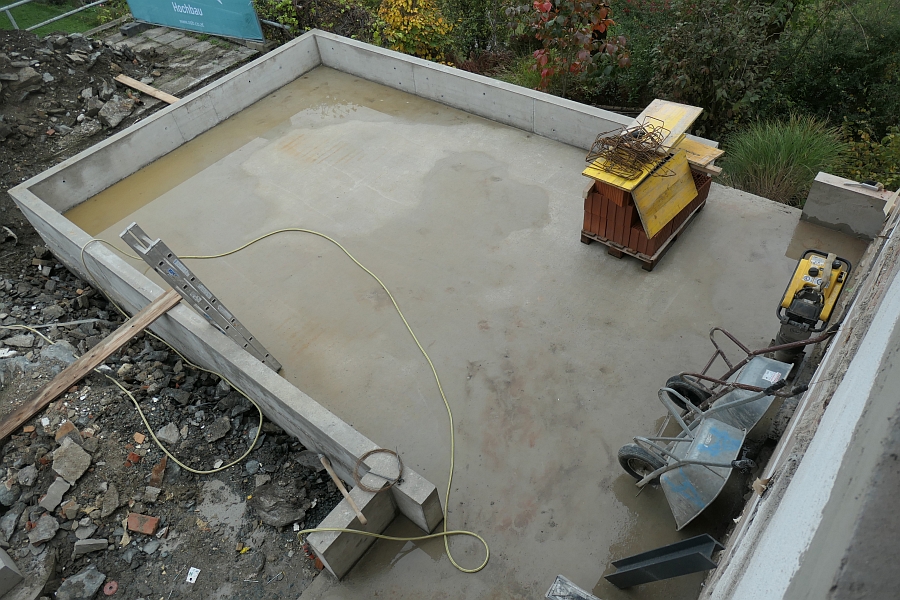

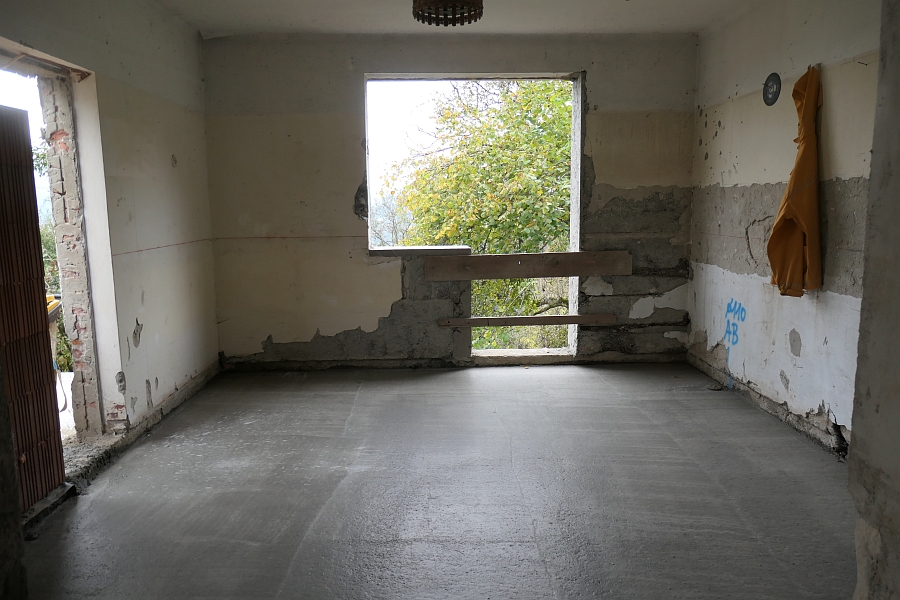

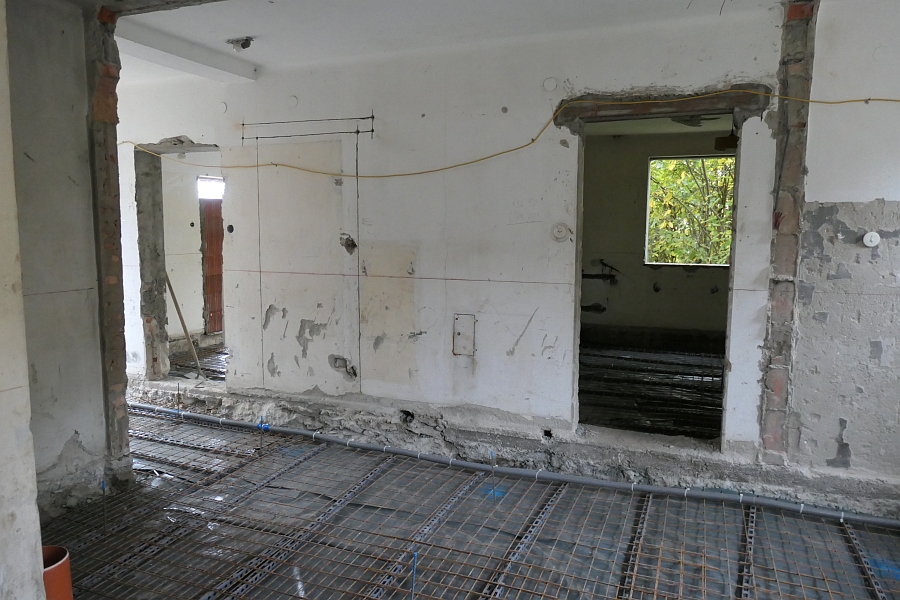

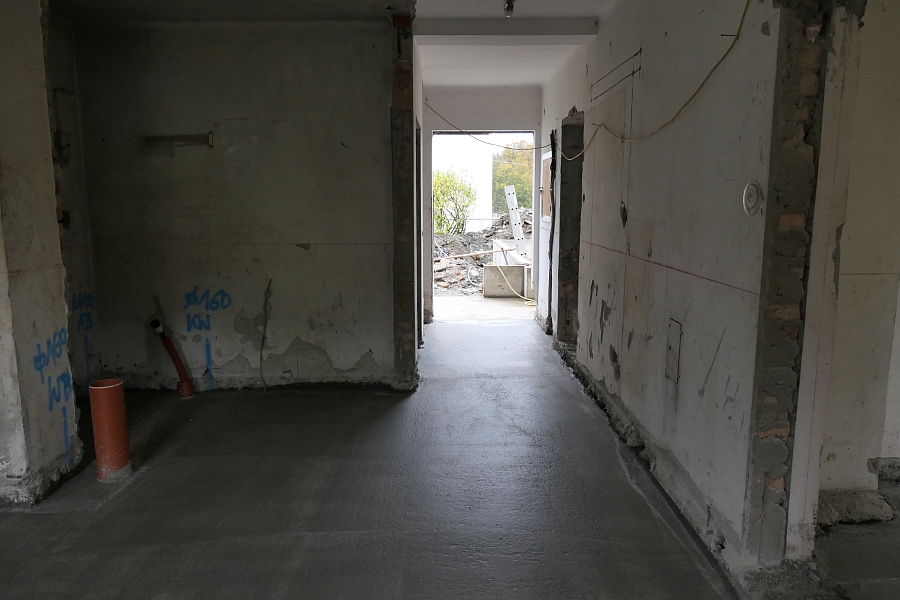

19. Oktober 2024

- Vorbereitung Anschlüsse Wasser und Abwasser seitens der Gemeinde abgeschlossen

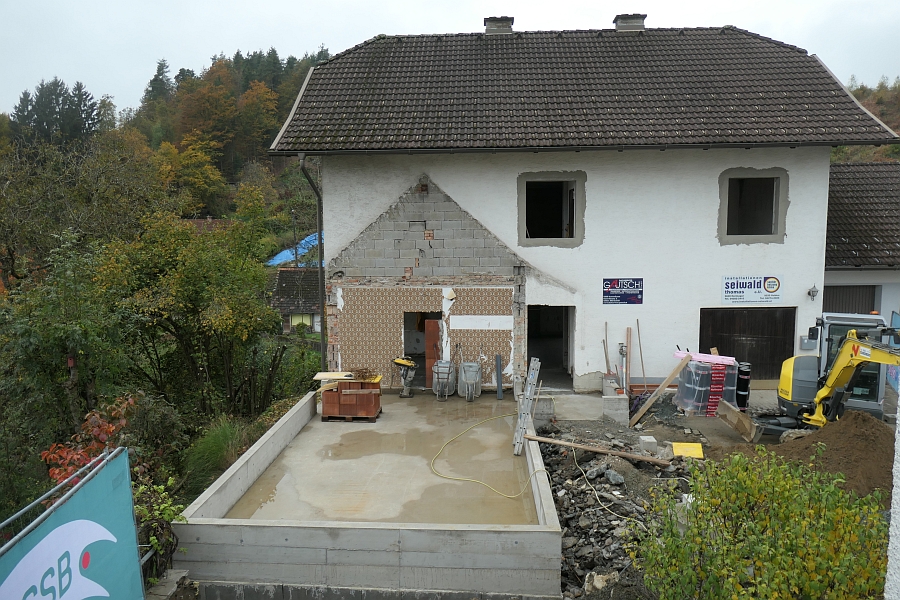

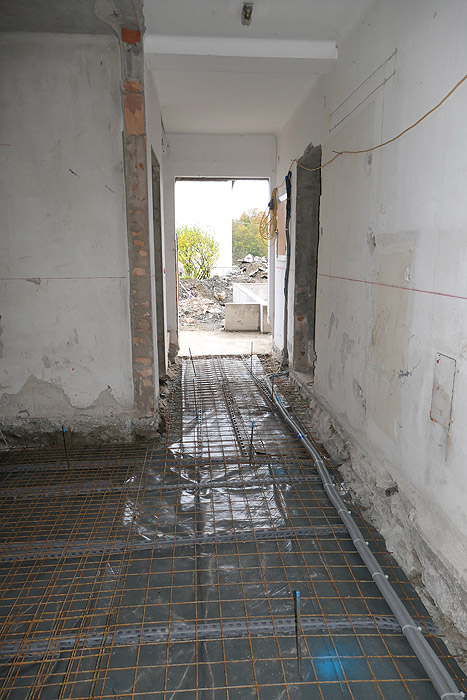

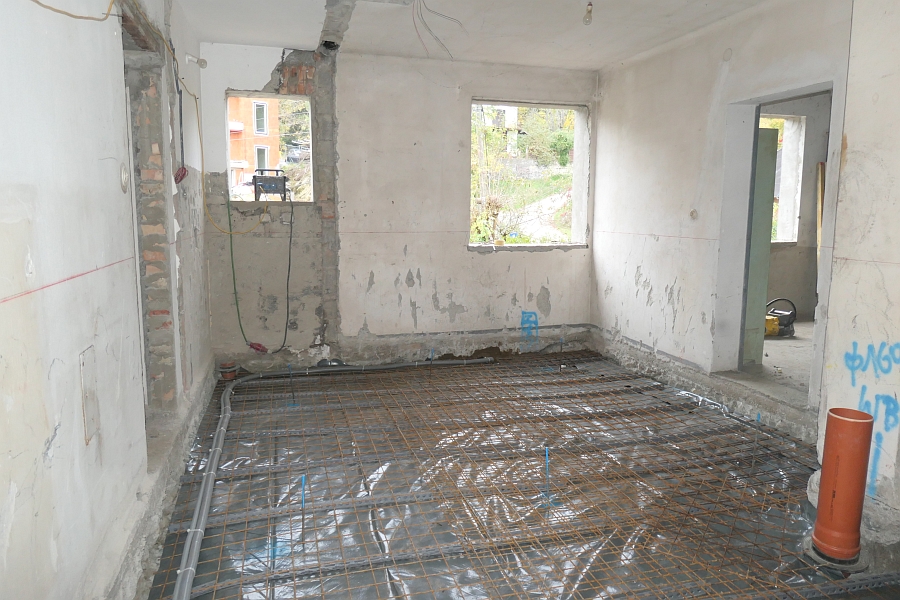

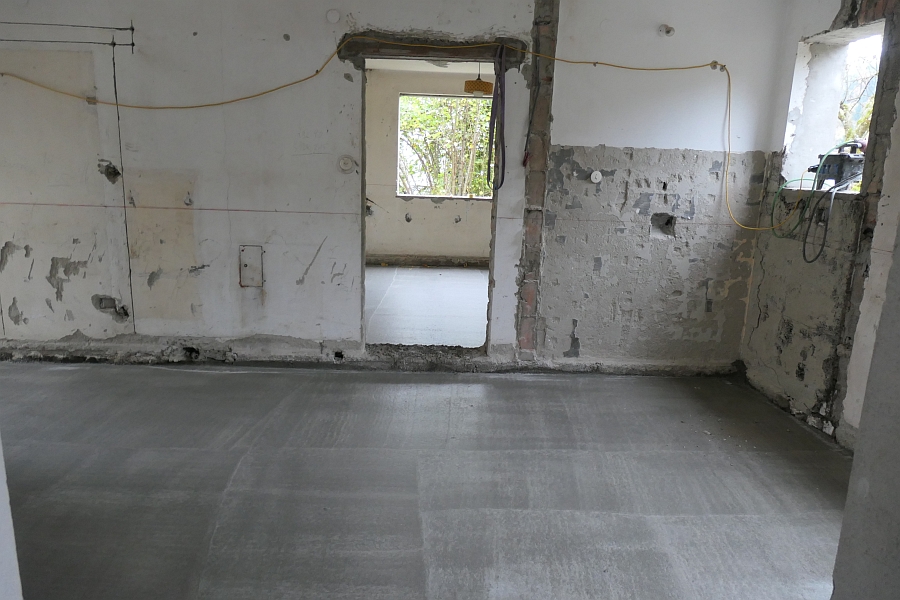

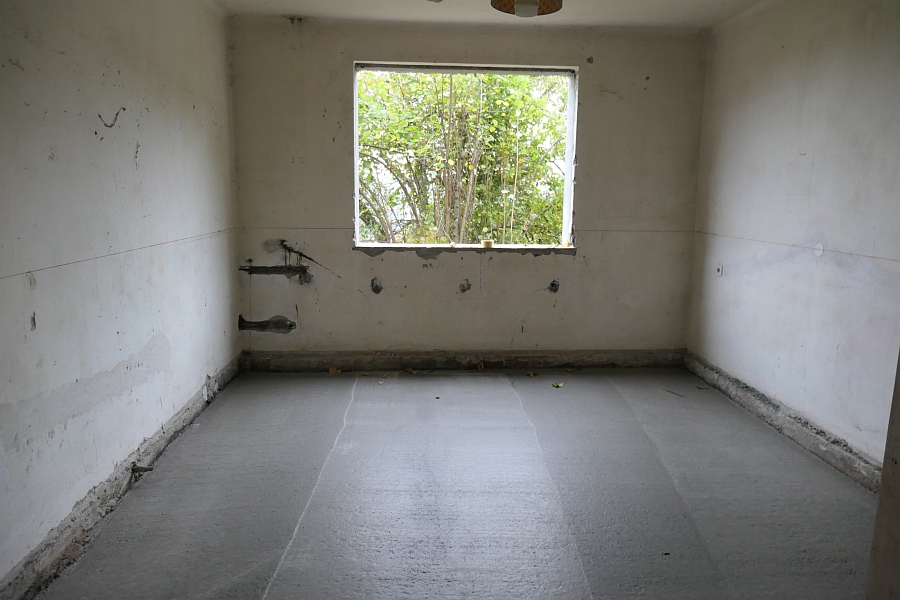

- Estrich im Erdgeschoss fertig

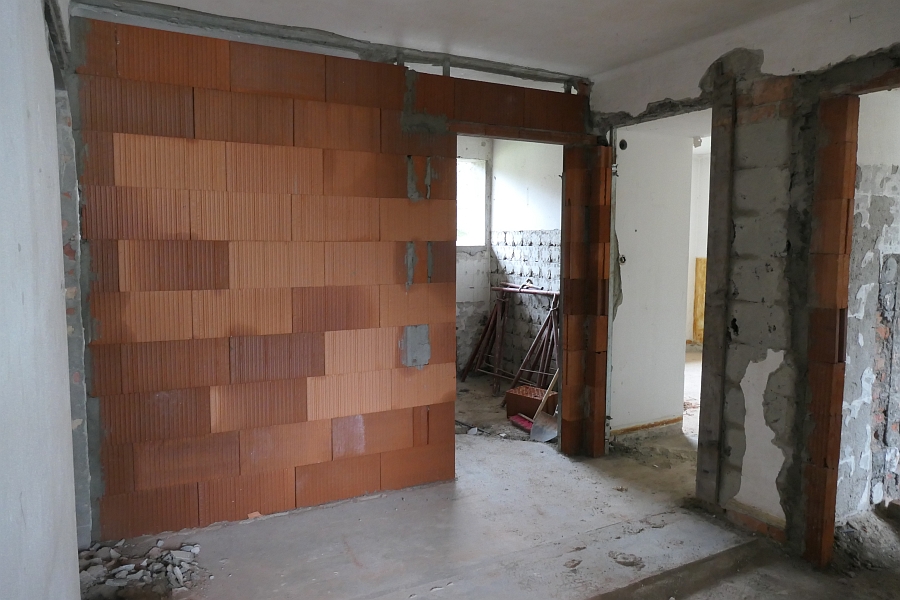

- Maurerarbeiten Toilettenbereich Obergeschoss fertig

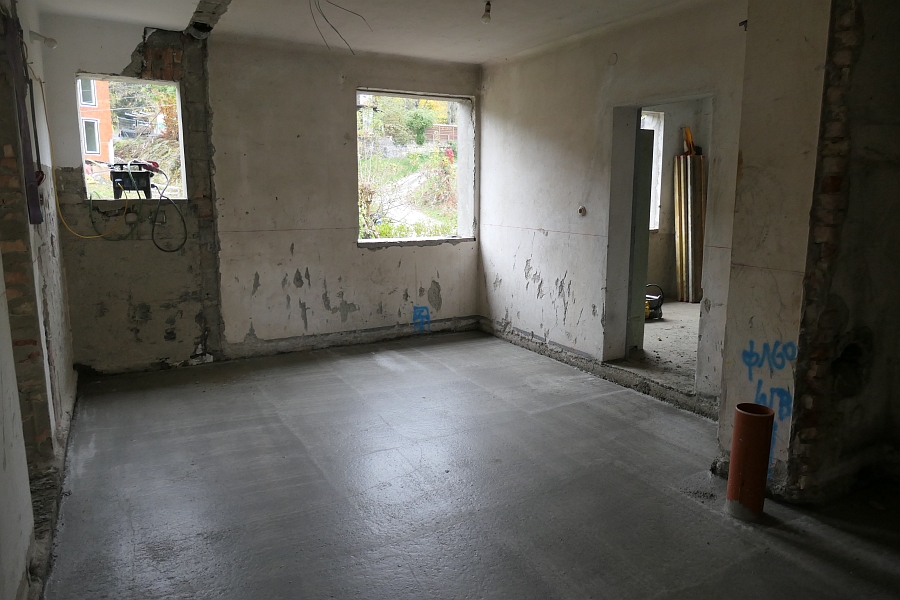

Bild 1 zum Block 575
Bild 2 zum Block 575
Bild 3 zum Block 575
Bild 4 zum Block 575
Bild 5 zum Block 575
Bild 6 zum Block 575
Bild 7 zum Block 575
Bild 8 zum Block 575
Bild 9 zum Block 575
Bild 10 zum Block 575
Bild 11 zum Block 575
Bild 12 zum Block 575
Bild 13 zum Block 575

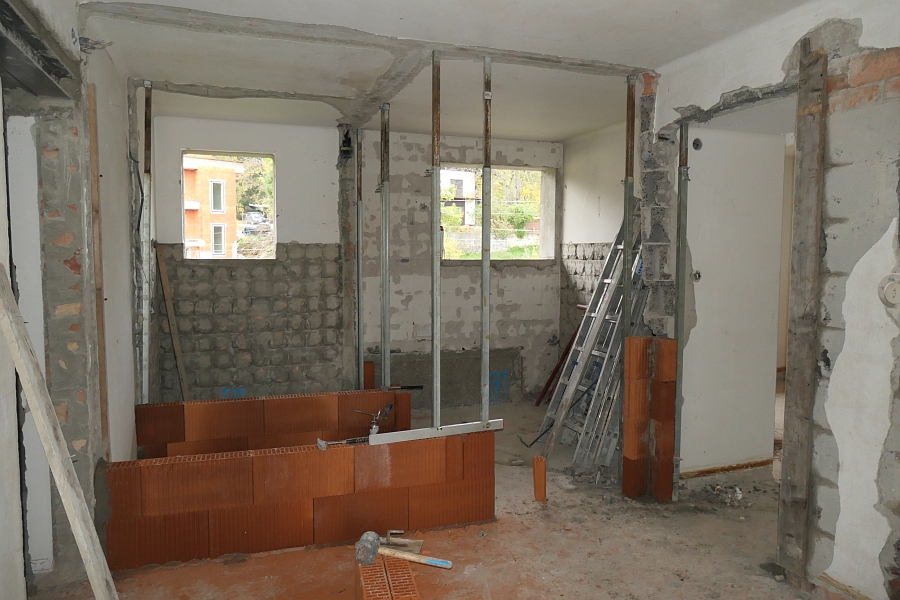

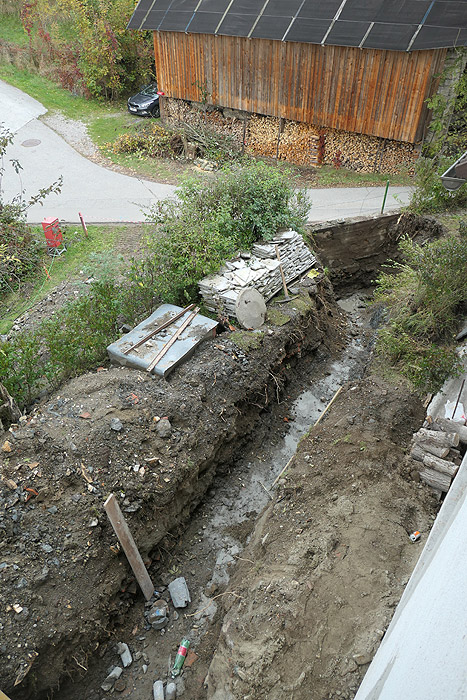

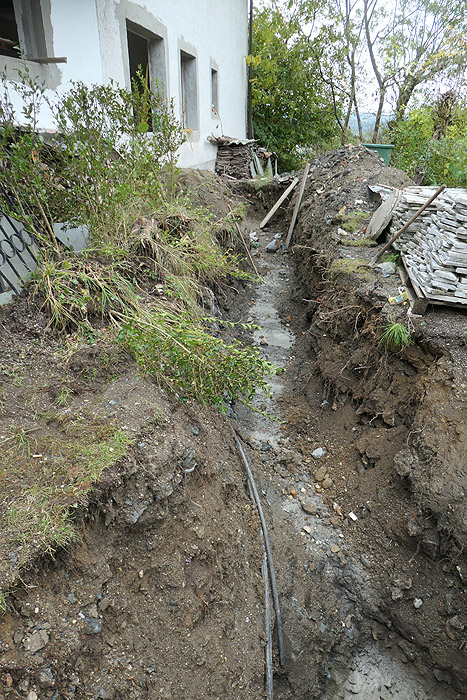

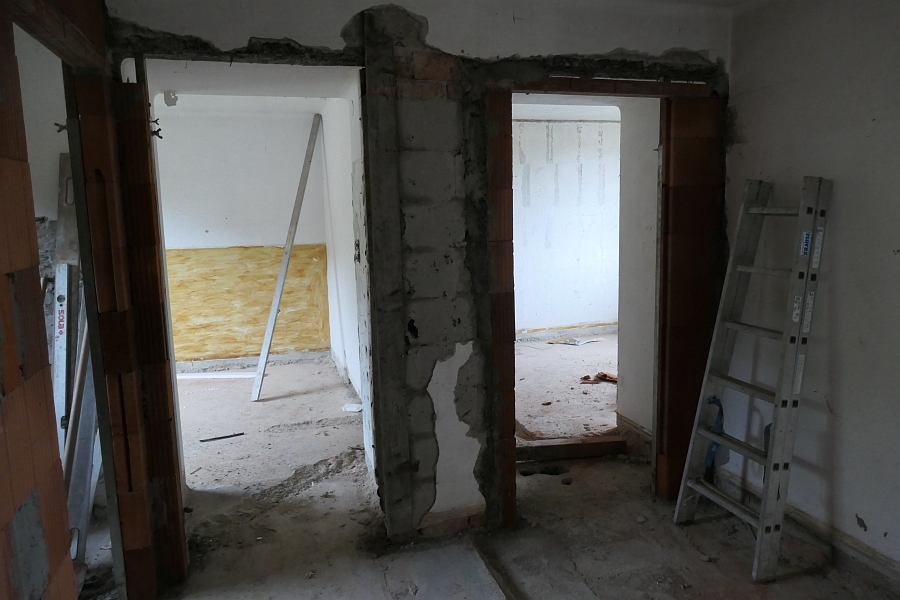

12. Oktober 2024

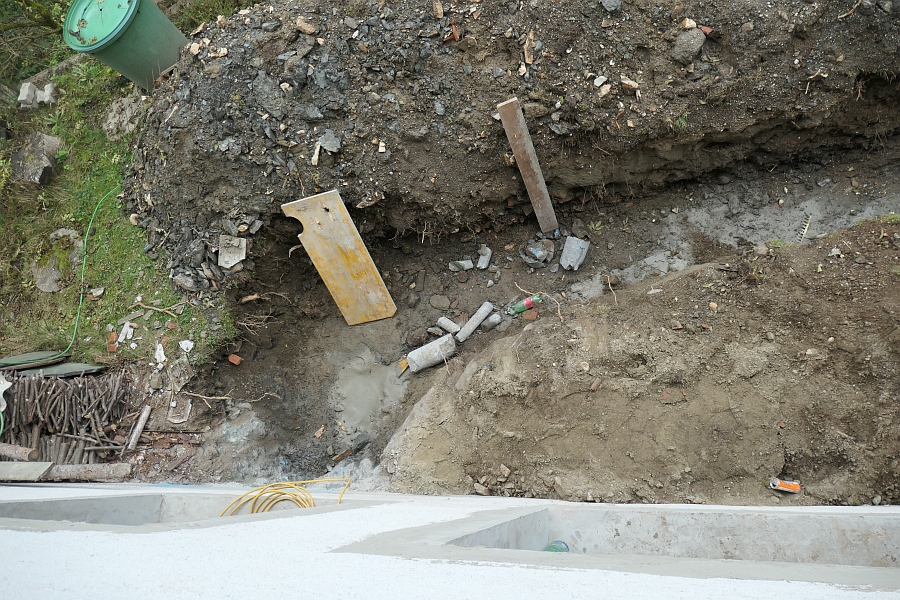

- Fertigstellung Graben für Anschlüsse Wasser, Abwasser, Strom

- Verlegung Rohre im Erdgeschoss für Anschlüsse Wasser und Abwasser

- Fertigstellung Unterboden im Erdgeschoss

- Adaptierung Höhe der Innentüren

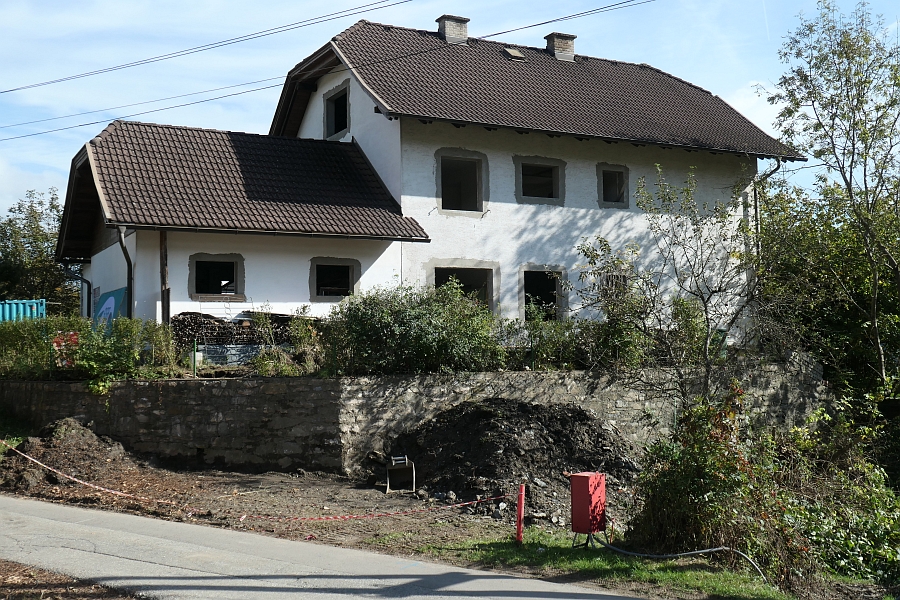

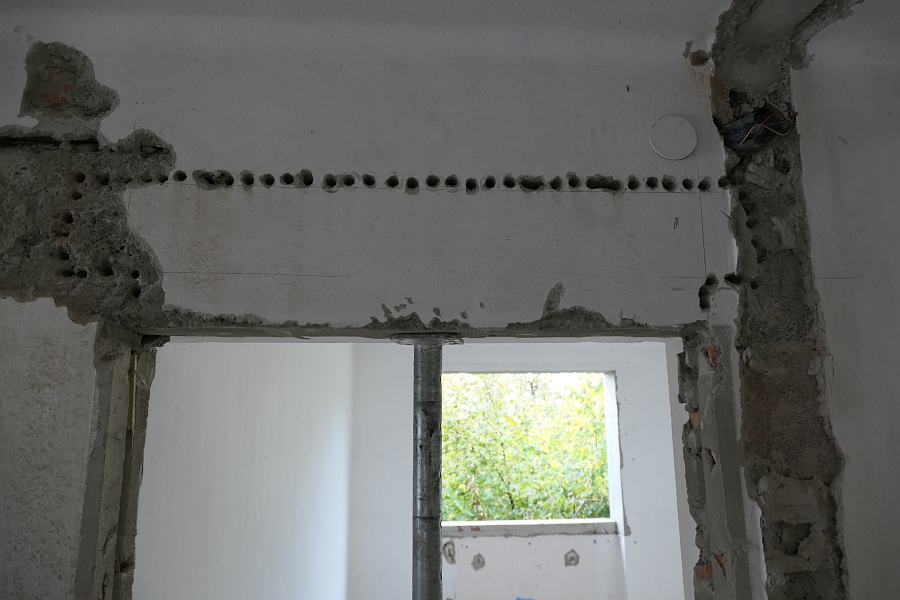

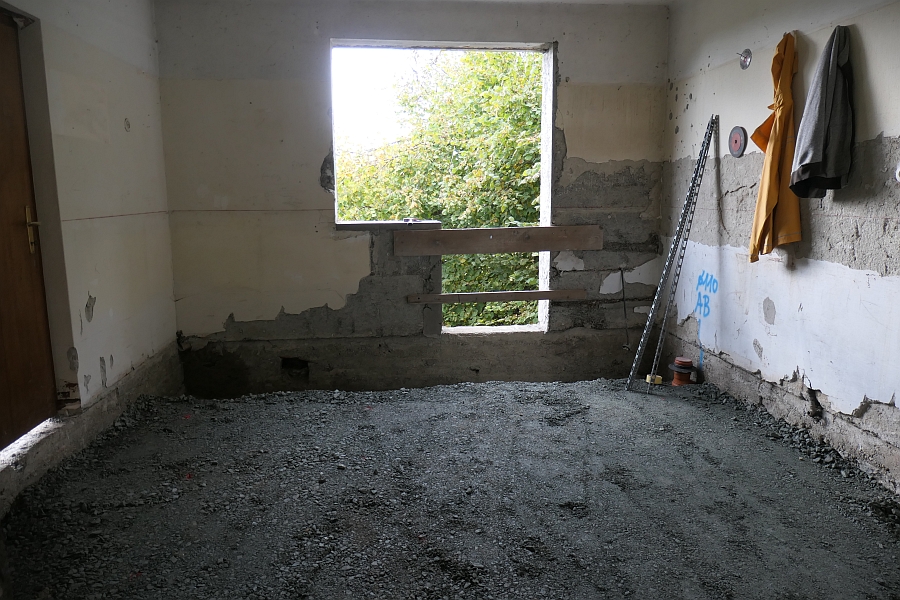

Bild 1 zum Block 574
Bild 2 zum Block 574
Bild 3 zum Block 574
Bild 4 zum Block 574
Bild 5 zum Block 574
Bild 6 zum Block 574
Bild 7 zum Block 574
Bild 8 zum Block 574
Bild 9 zum Block 574
Bild 10 zum Block 574

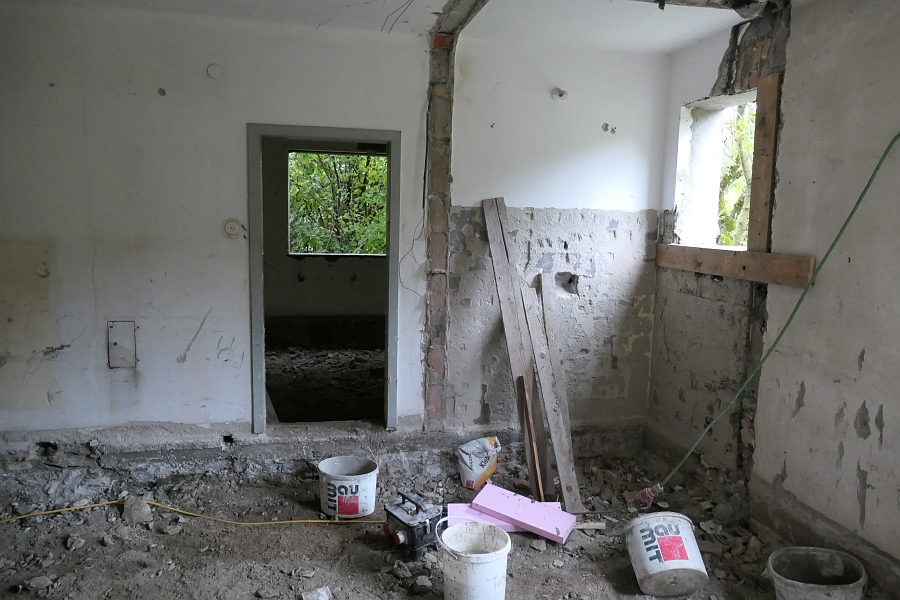

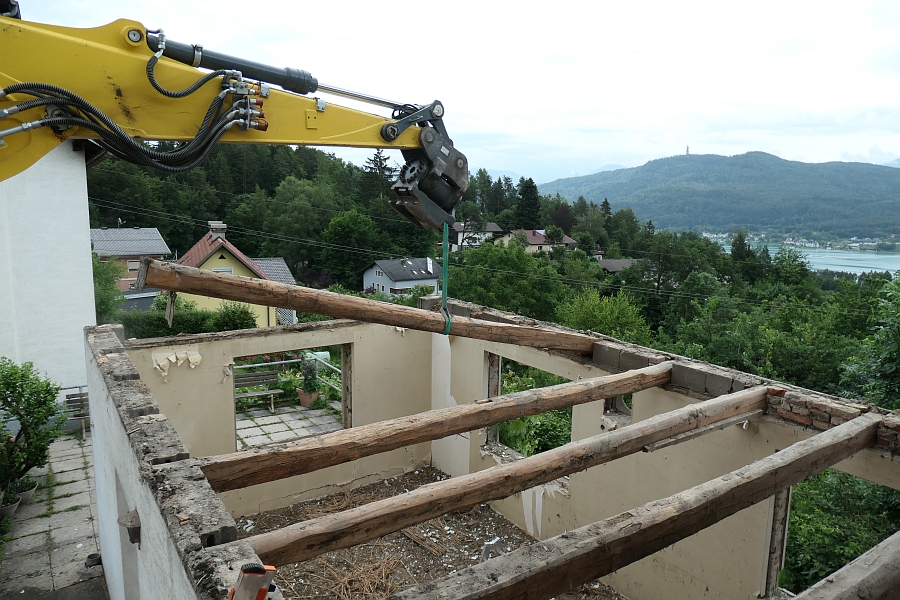

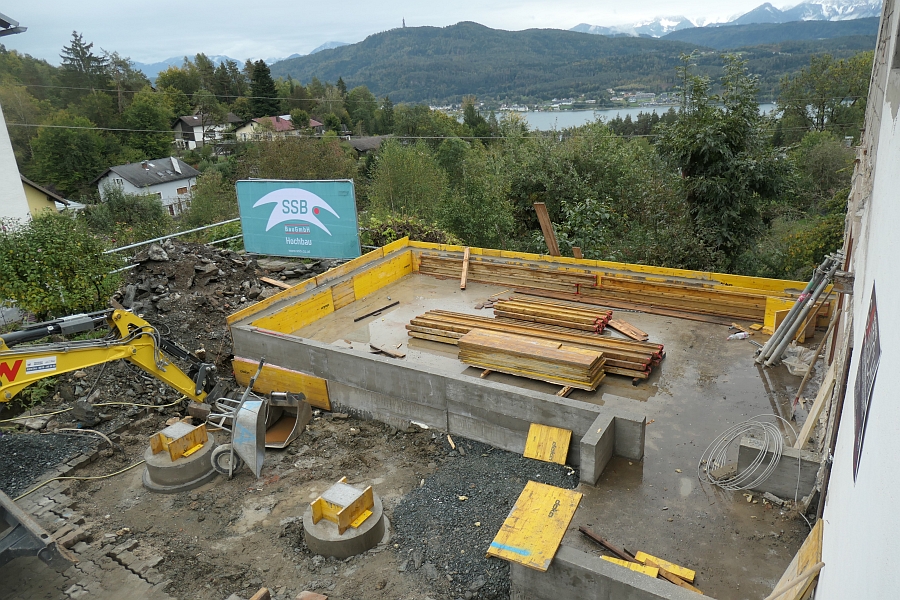

7. Oktober 2024

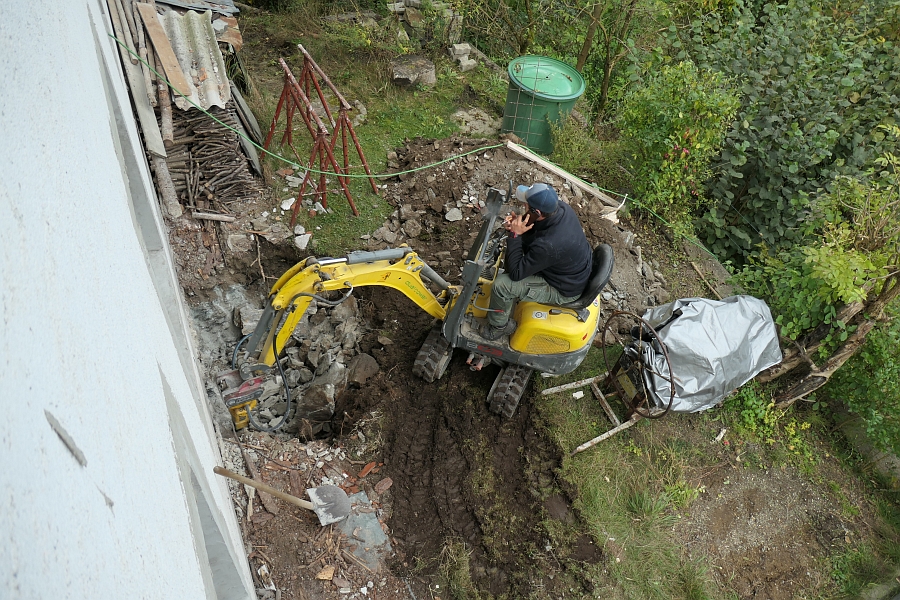

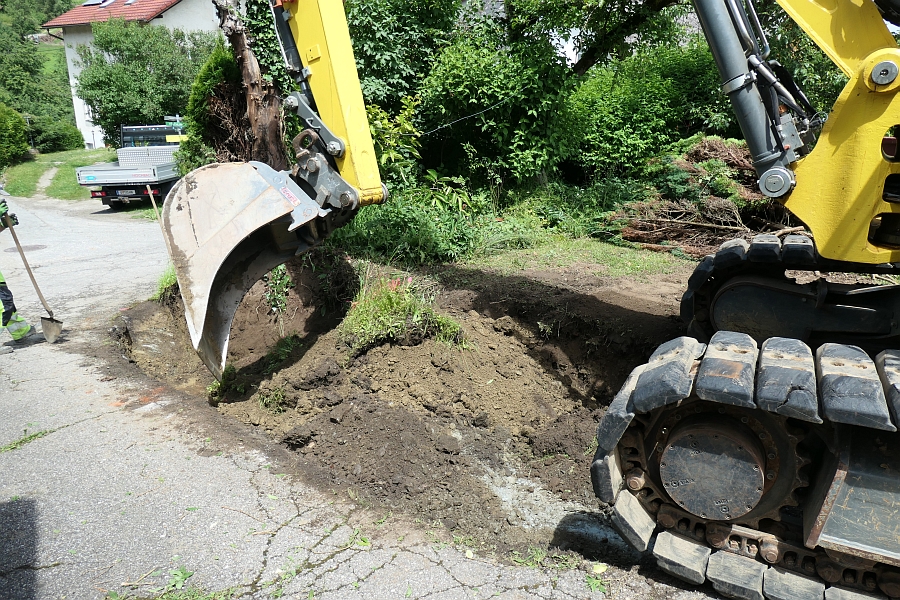

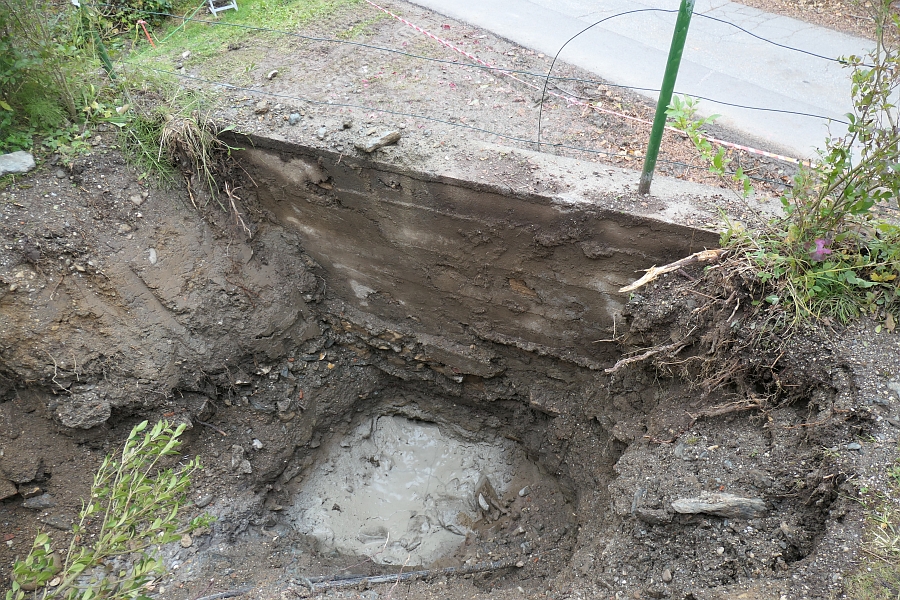

- Beginn Aushub Graben für Anschlüsse Wasser, Abwasser, Strom

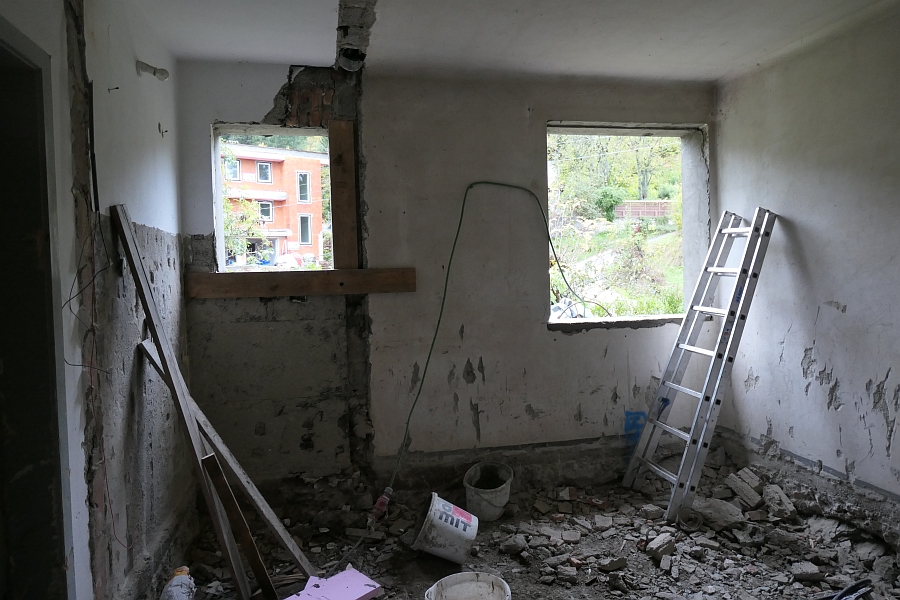

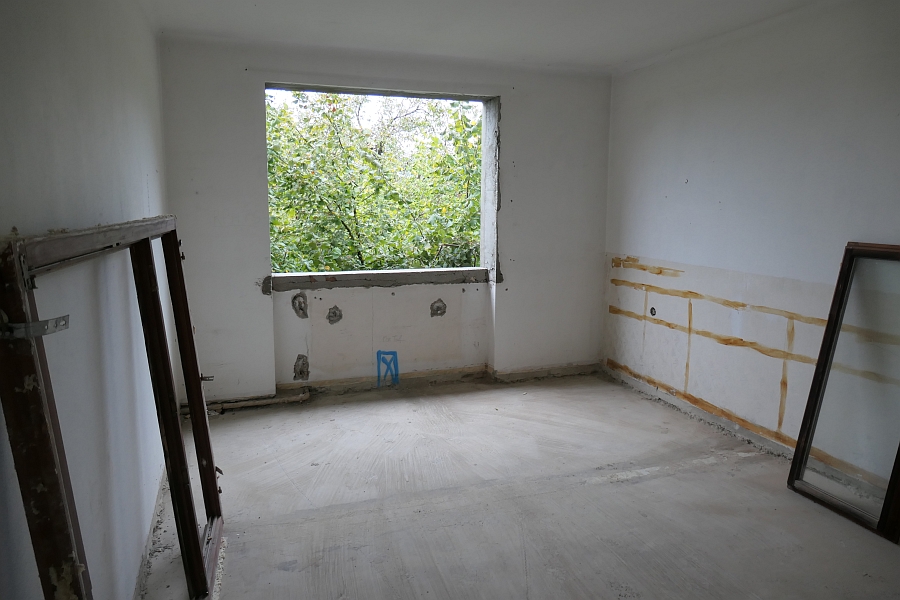

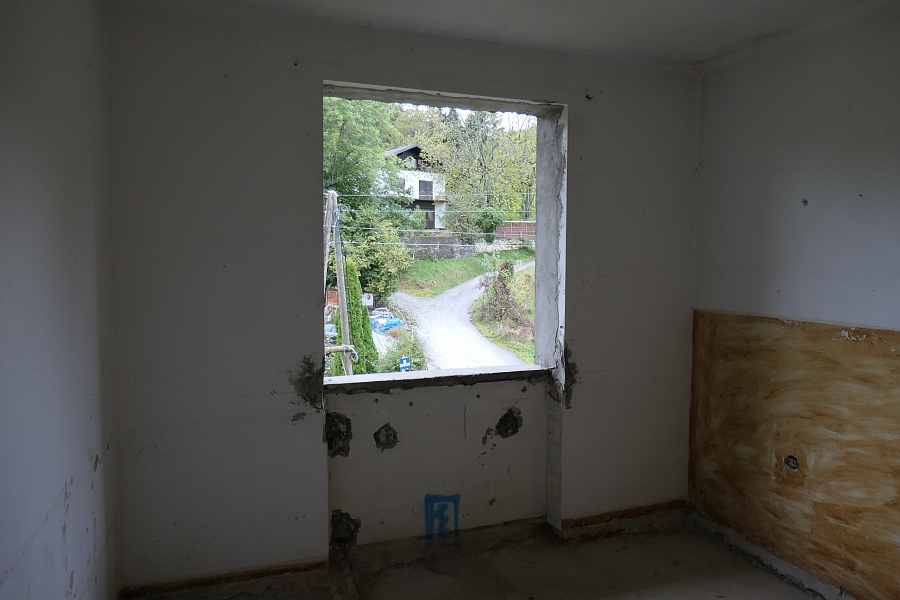

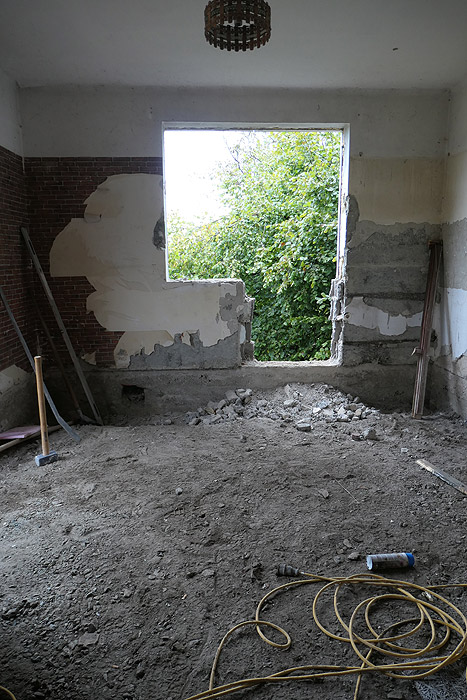

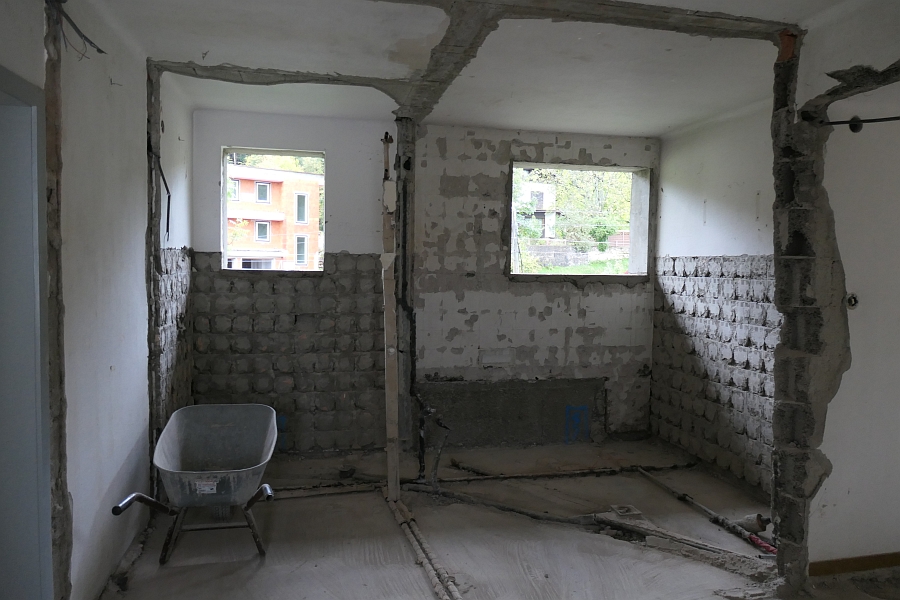

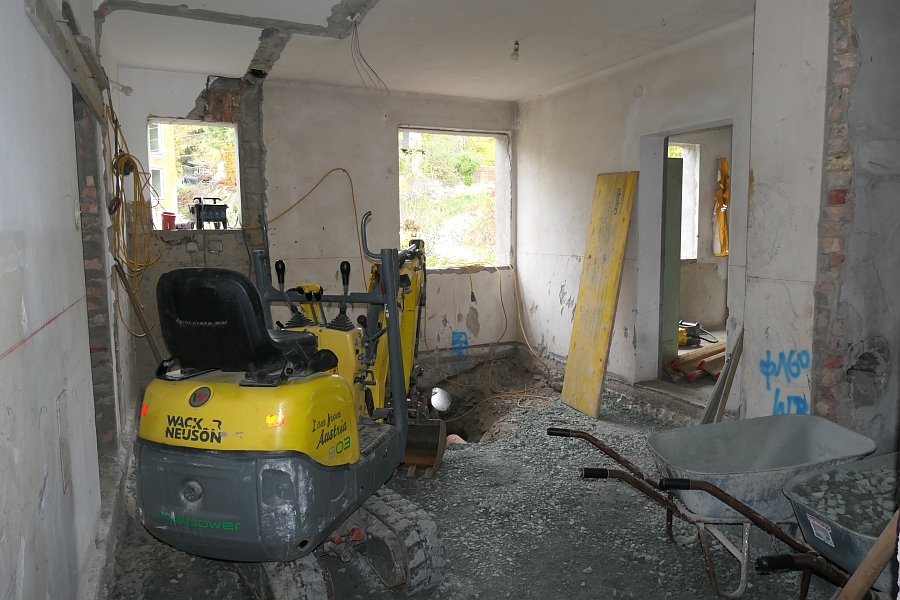

- Abbrucharbeiten Obergeschoss abgeschlossen

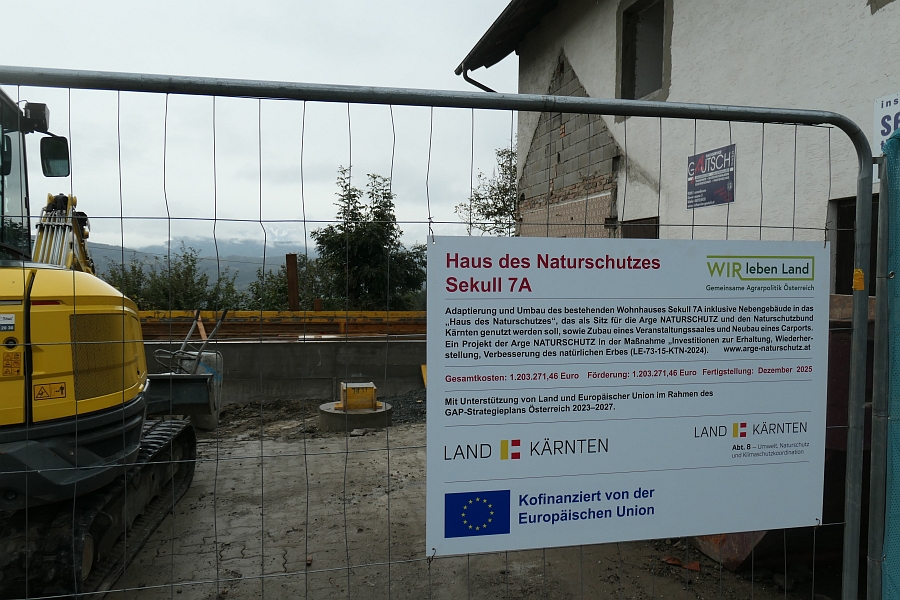

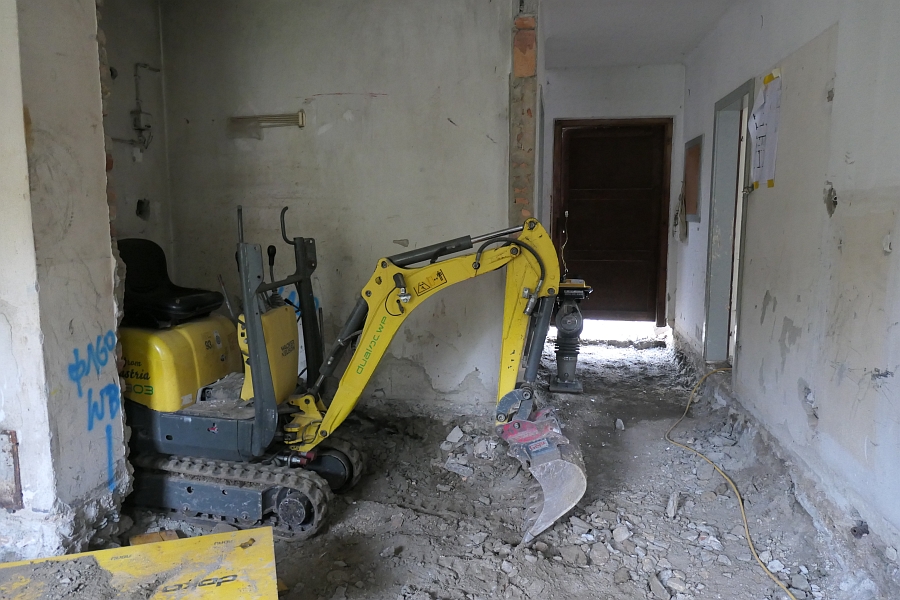

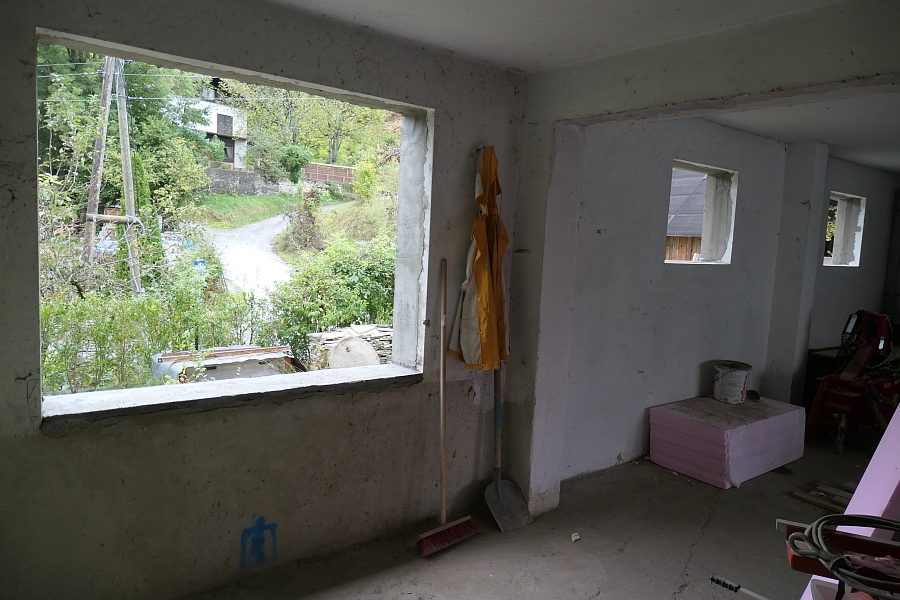

Bild 1 zum Block 573
Bild 2 zum Block 573
Bild 3 zum Block 573
Bild 4 zum Block 573
Bild 5 zum Block 573
Bild 6 zum Block 573
Bild 7 zum Block 573
Bild 8 zum Block 573
Bild 9 zum Block 573
Bild 10 zum Block 573
Bild 11 zum Block 573
Bild 12 zum Block 573

4. Oktober 2024

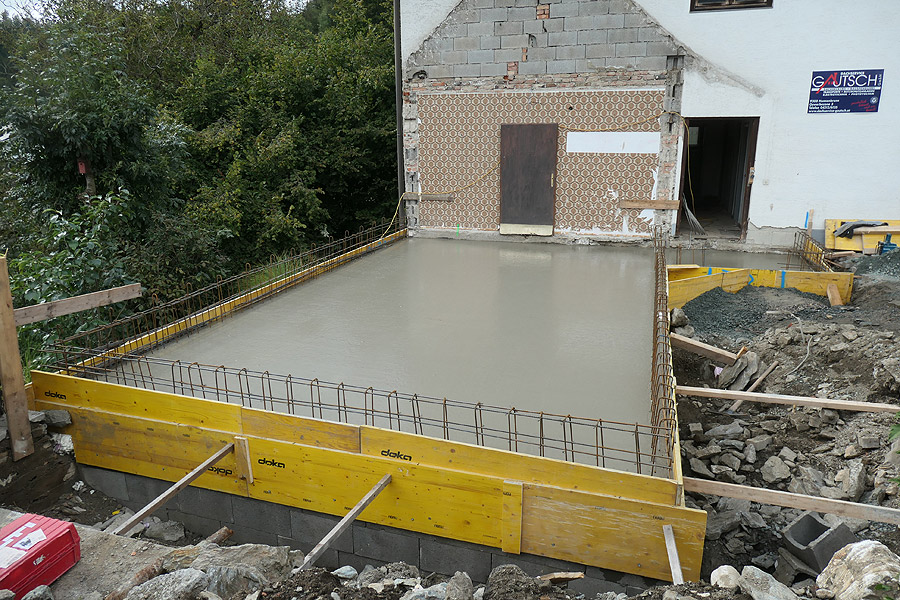

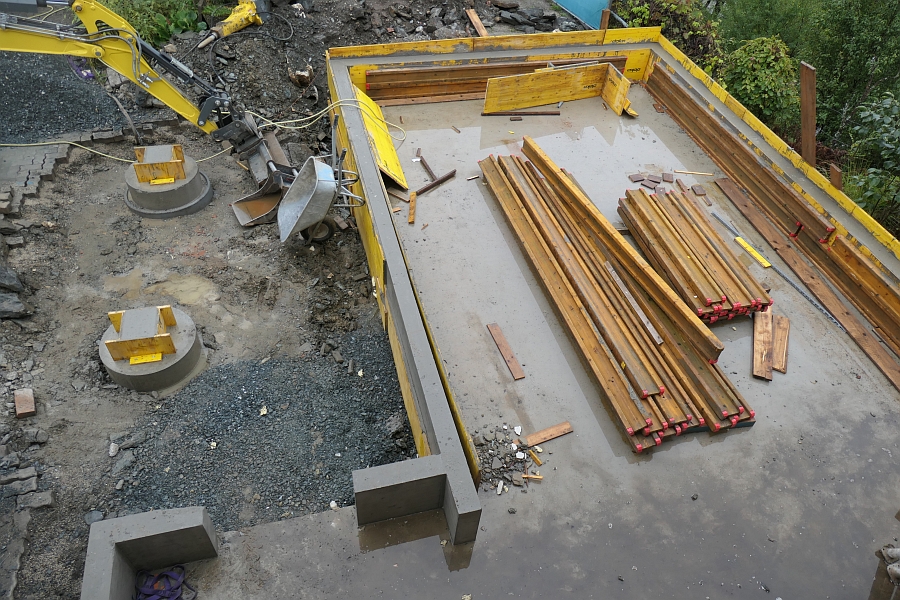

- Fertigstellung Fundament Veranstaltungsraum und Windfang

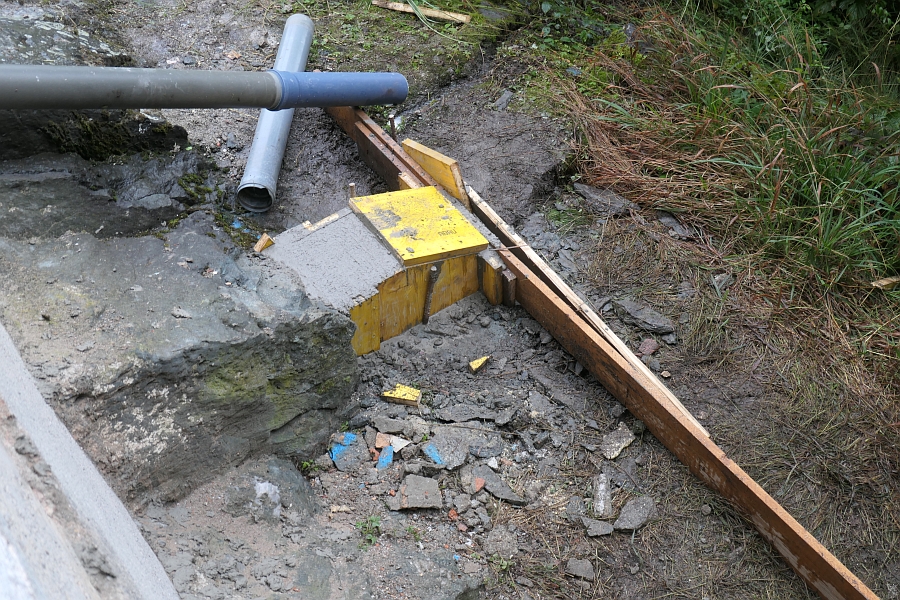

- Errichtung Fundament Küchenzubau

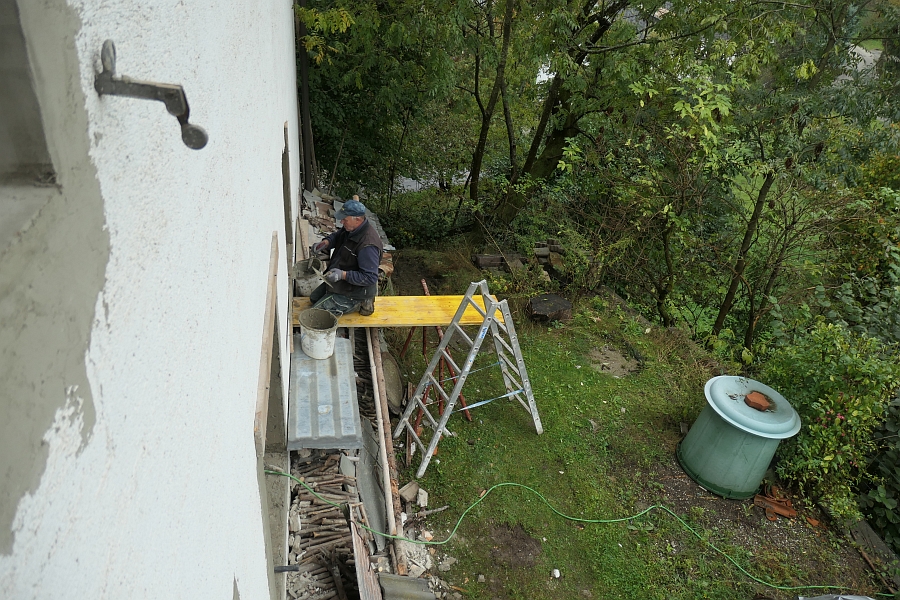

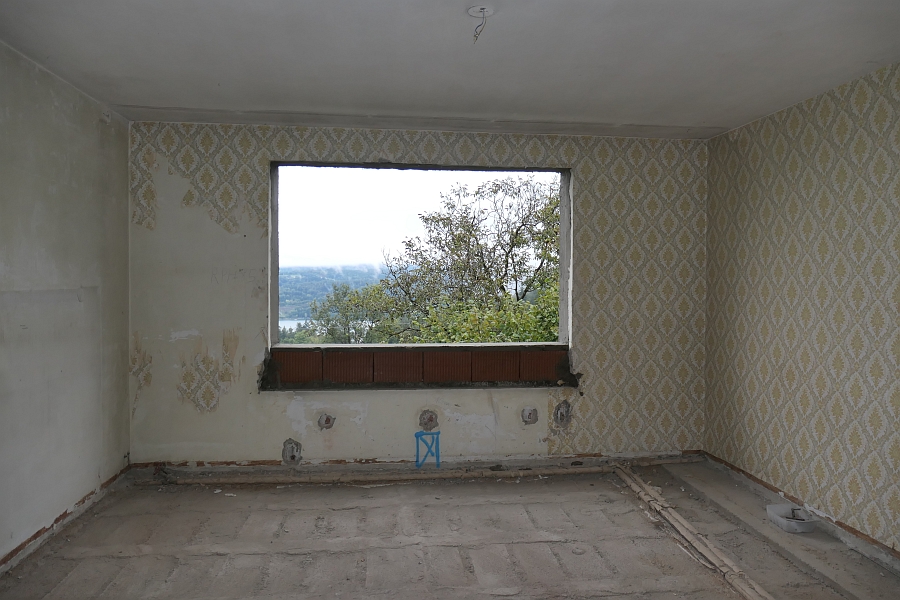

- Abriss aller Fenster und Ausbesserungsarbeiten Fensterrahmen

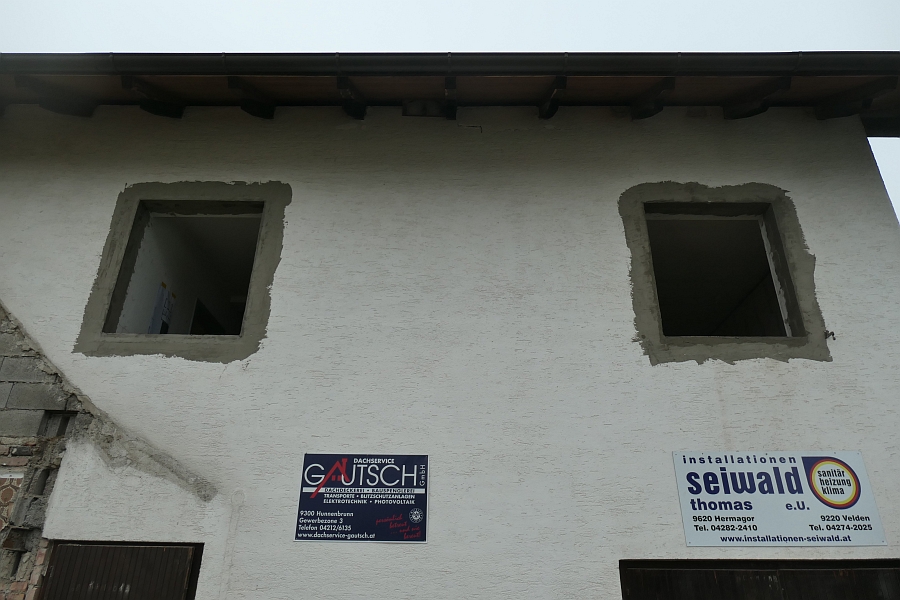

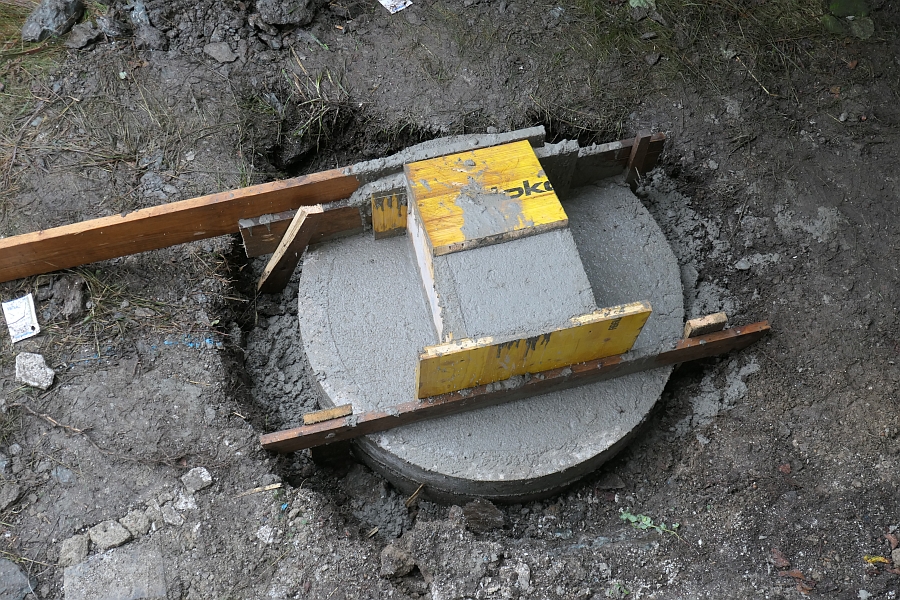

Bild 1 zum Block 572
Bild 2 zum Block 572
Bild 3 zum Block 572
Bild 4 zum Block 572
Bild 5 zum Block 572
Bild 6 zum Block 572
Bild 7 zum Block 572

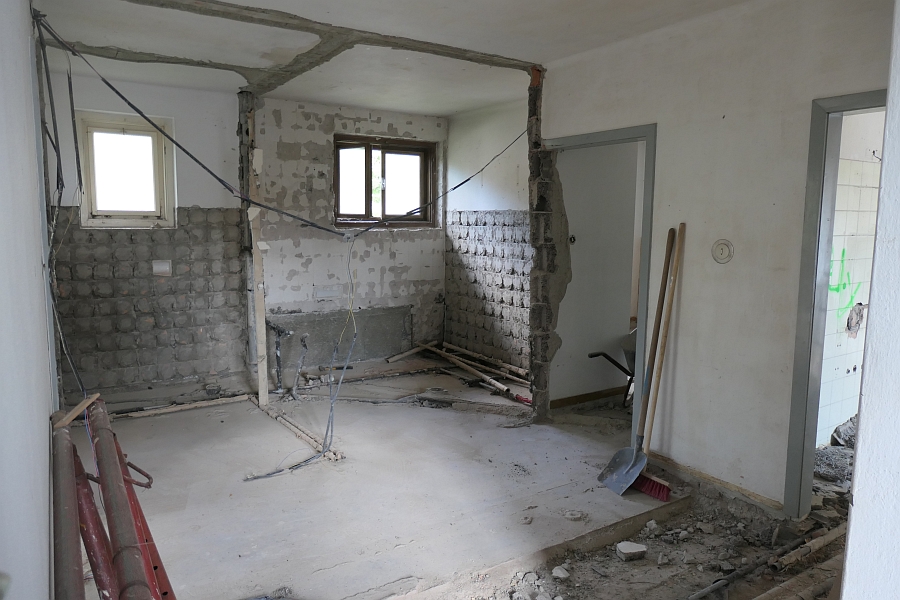

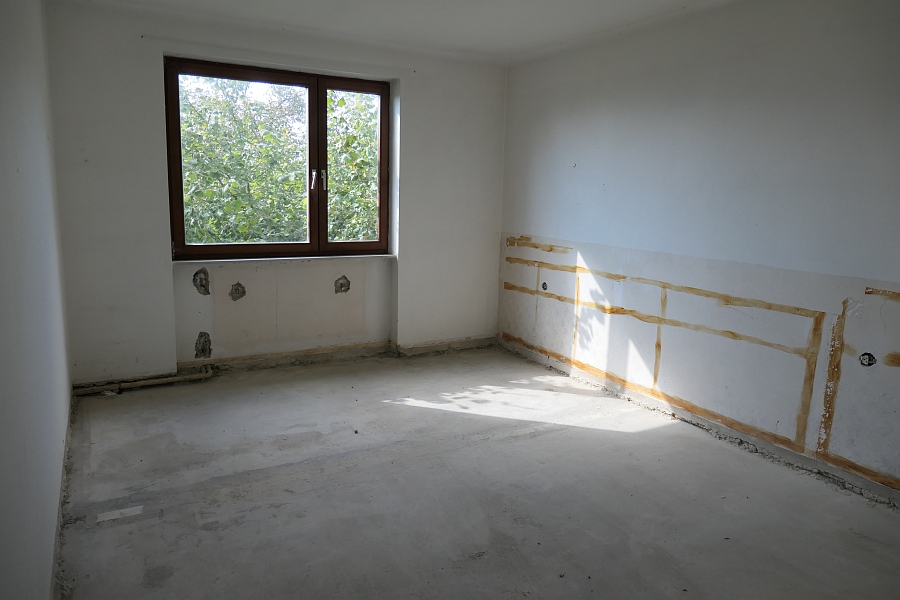

26. September 2024

- Fertigstellung Bodendecke Veranstaltungsraum

24. September 2024

- Baubesprechung

20. September 2024

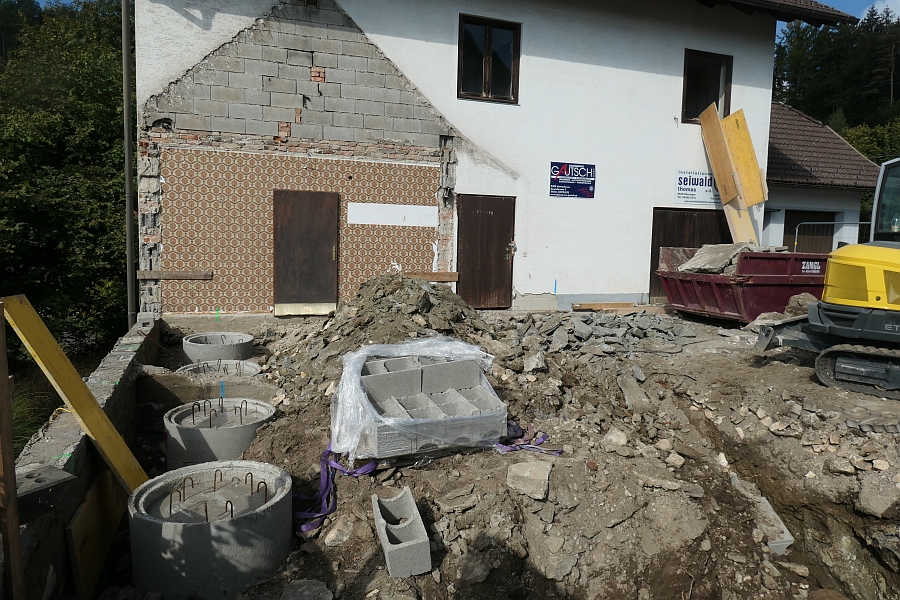

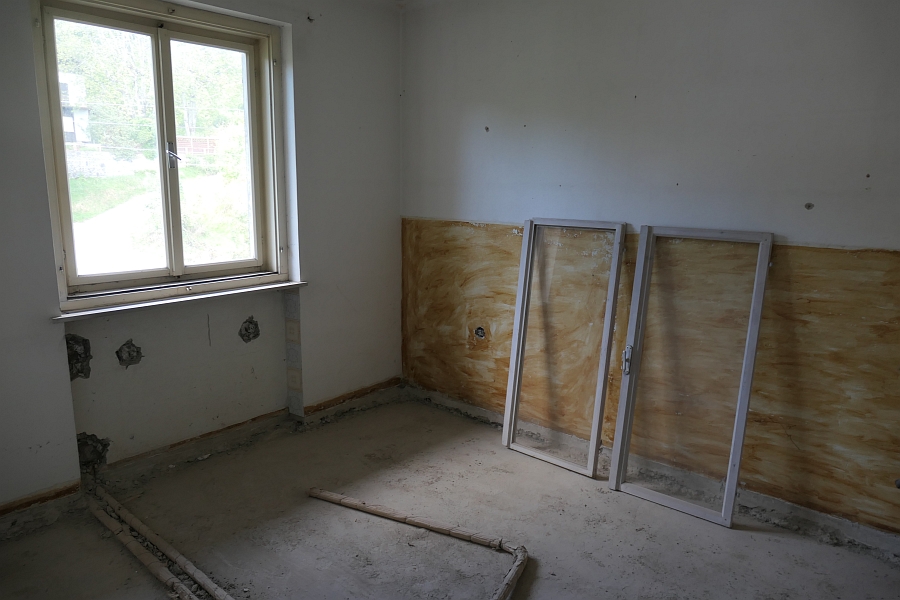

- Veranstaltungsraum

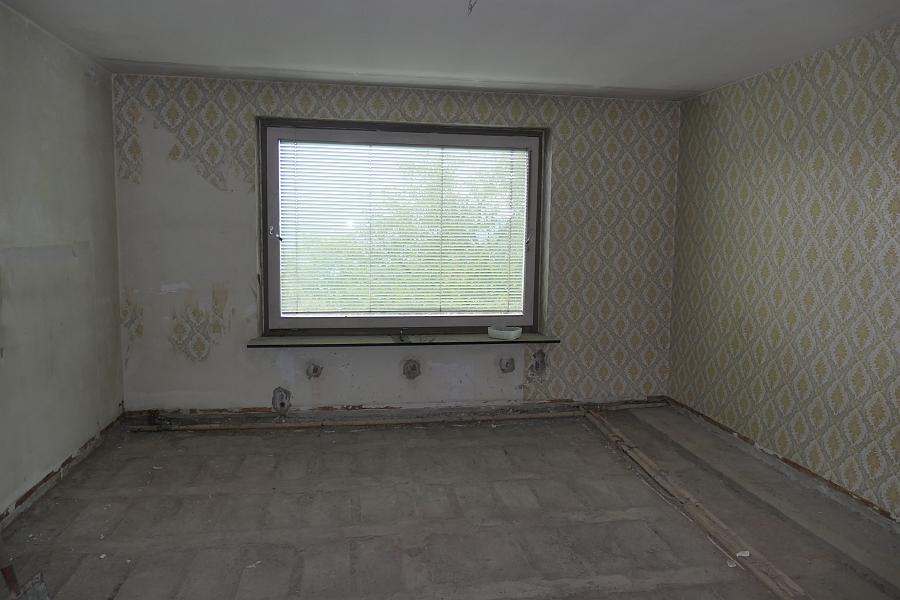

   Abschluss Fundamentierung

- Obergeschoss

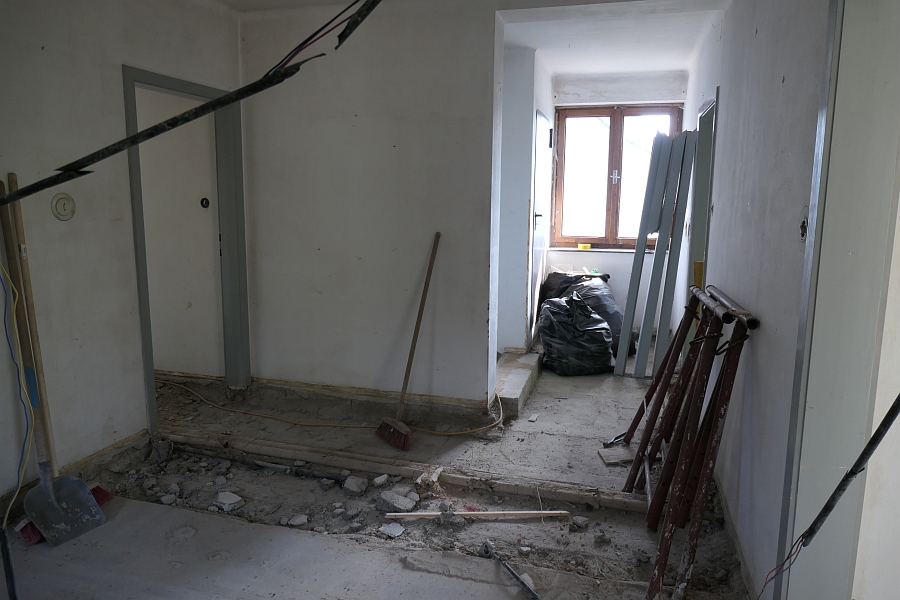

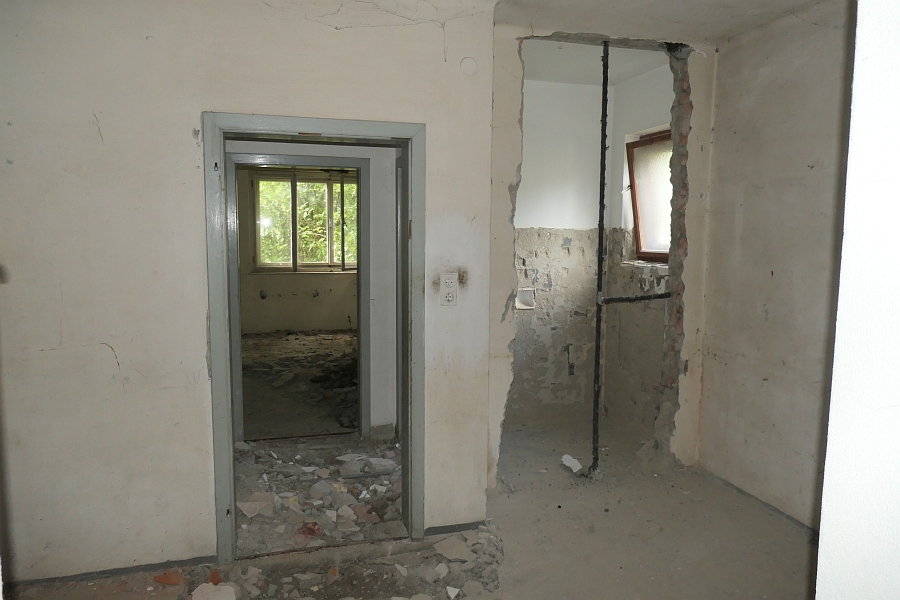

   Vorläufiger Abschluss Abbrucharbeiten

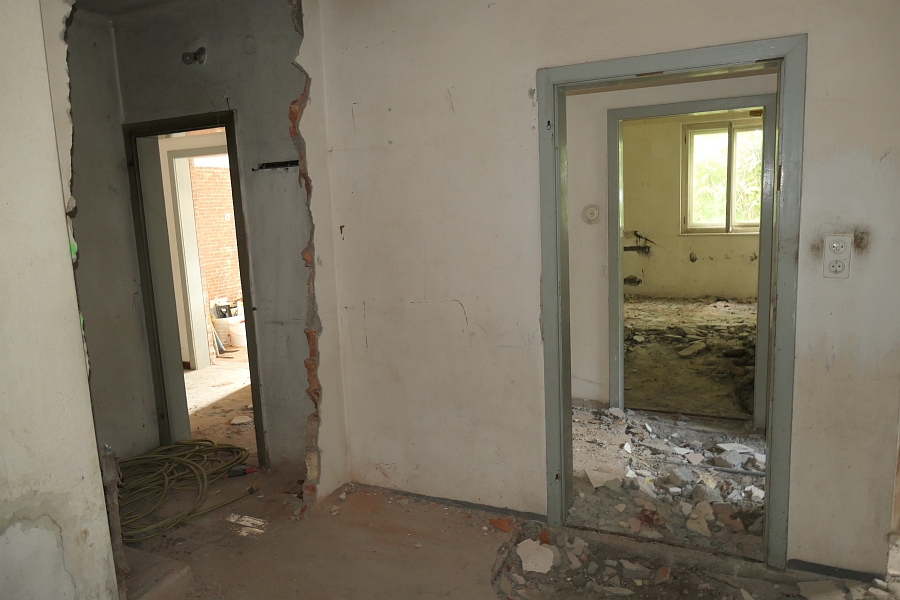

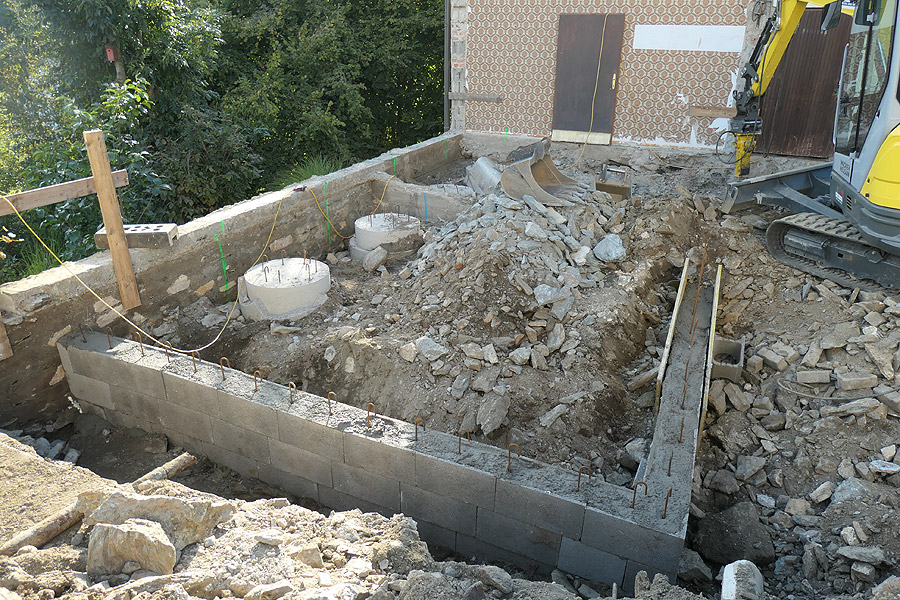

Bild 1 zum Block 565
Bild 2 zum Block 565
Bild 3 zum Block 565
Bild 4 zum Block 565
Bild 5 zum Block 565
Bild 6 zum Block 565
Bild 7 zum Block 565
Bild 8 zum Block 565
Bild 9 zum Block 565

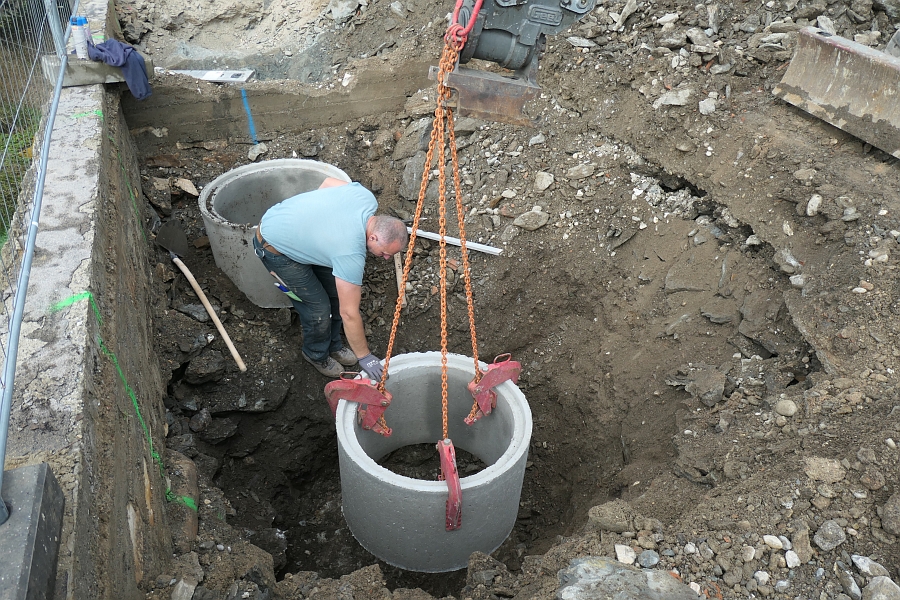

19. September 2024

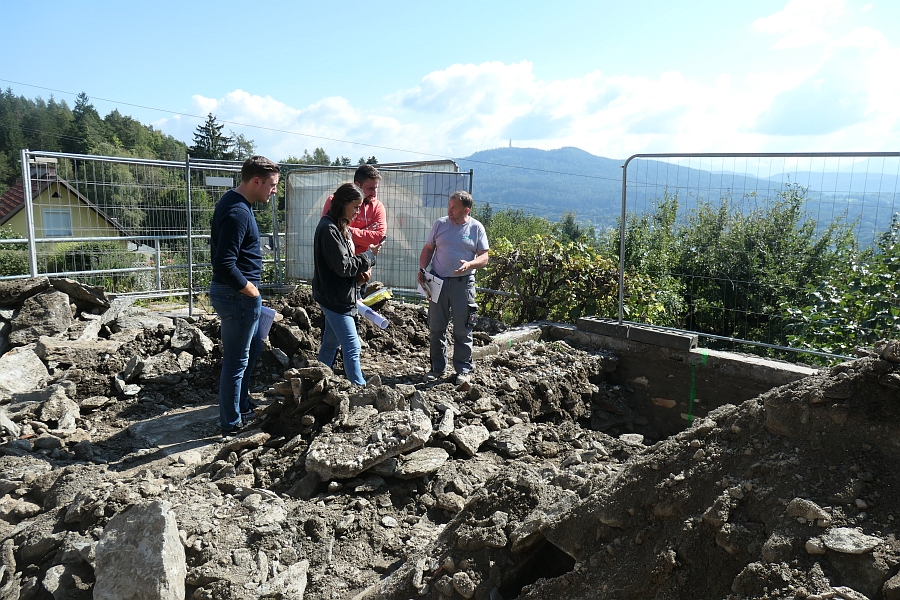

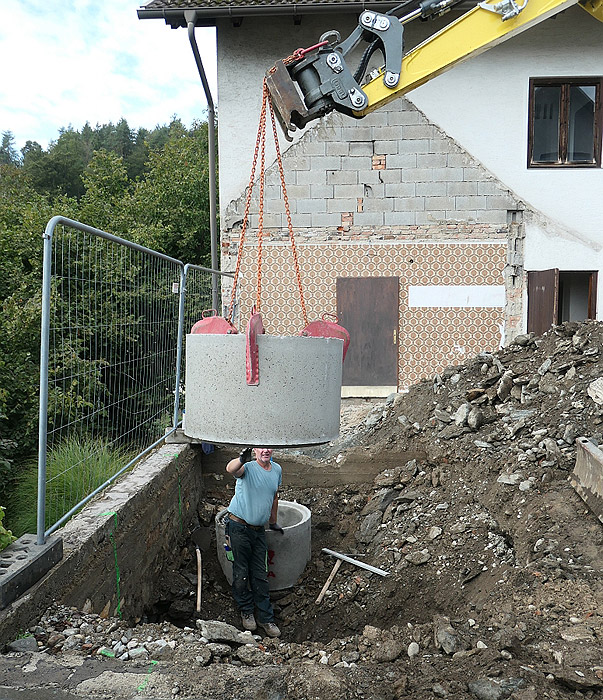

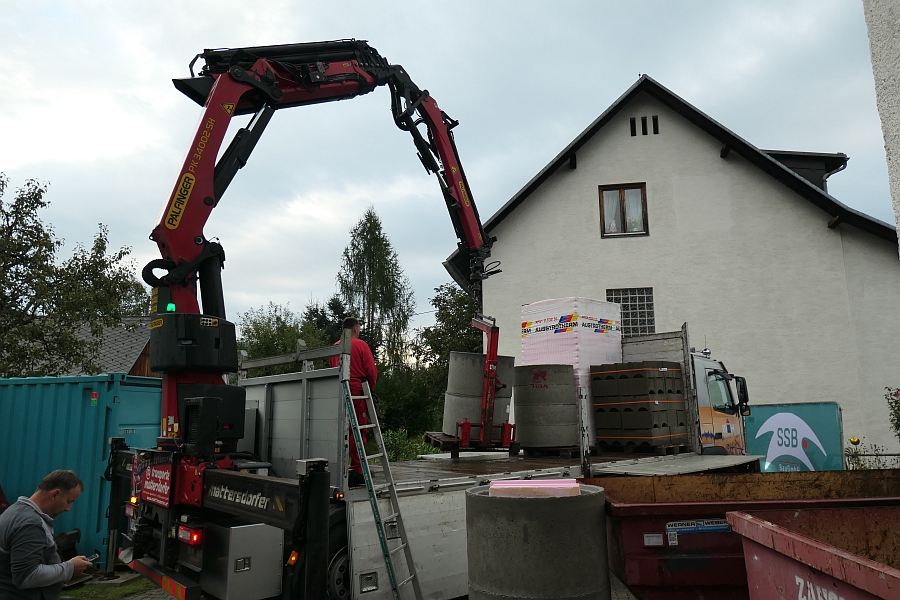

- Spatenstichfeier

- Anlieferung Materialien

- Fundament Veranstaltungsraum

- Fortführung Abbrucharbeiten

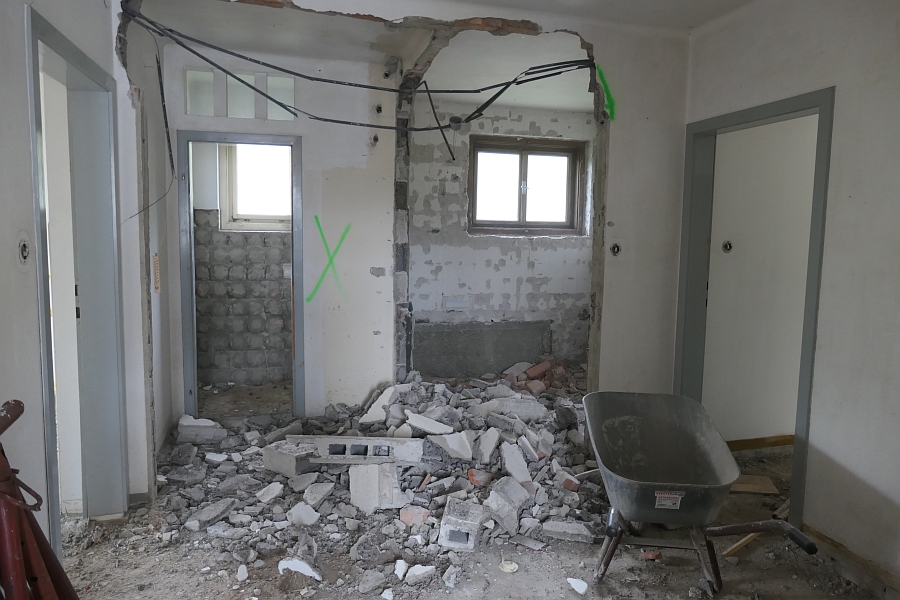

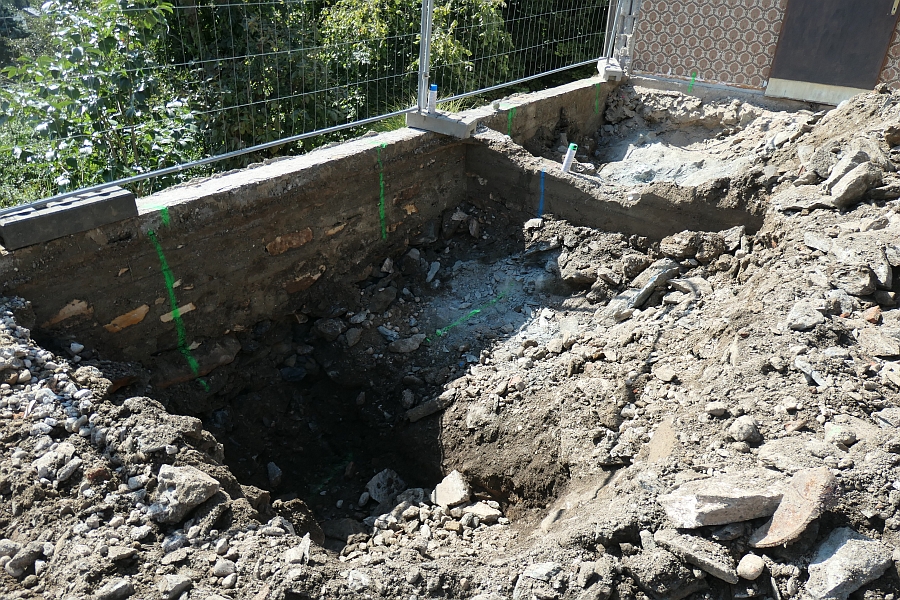

Bild 1 zum Block 564
Bild 2 zum Block 564
Bild 3 zum Block 564
Bild 4 zum Block 564
Bild 5 zum Block 564
Bild 6 zum Block 564
Bild 7 zum Block 564
Bild 8 zum Block 564
Bild 9 zum Block 564
Bild 10 zum Block 564

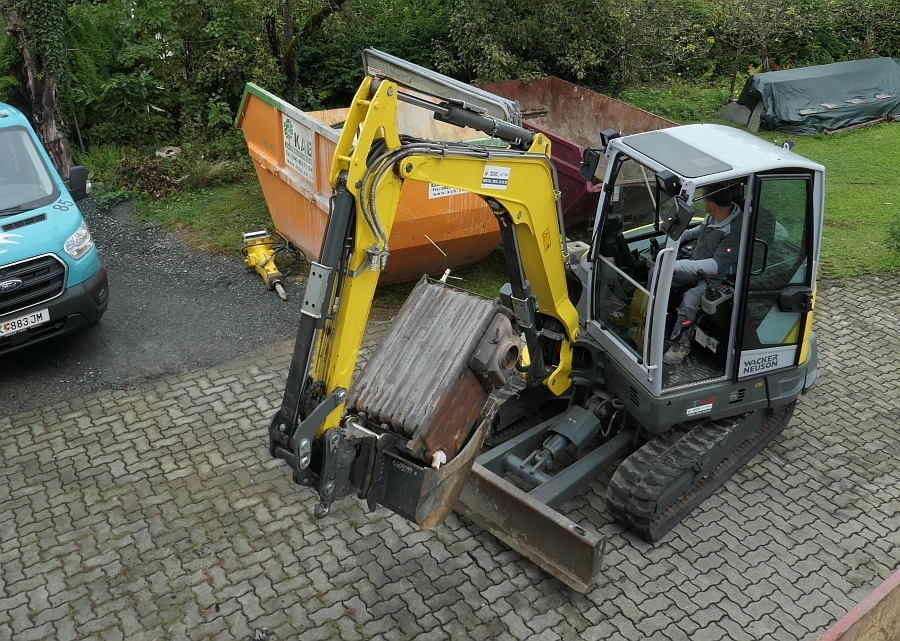

16. September 2024

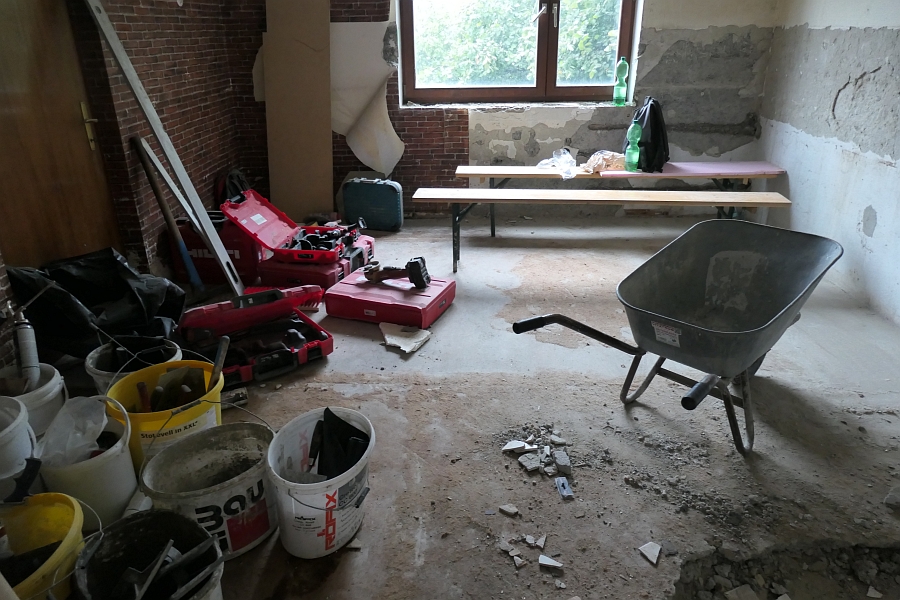

- Einrichten der Baustelle

- Veranstaltungsraum
   Beginn mit Aushubarbeiten für das Fundament

- Erdgeschoss

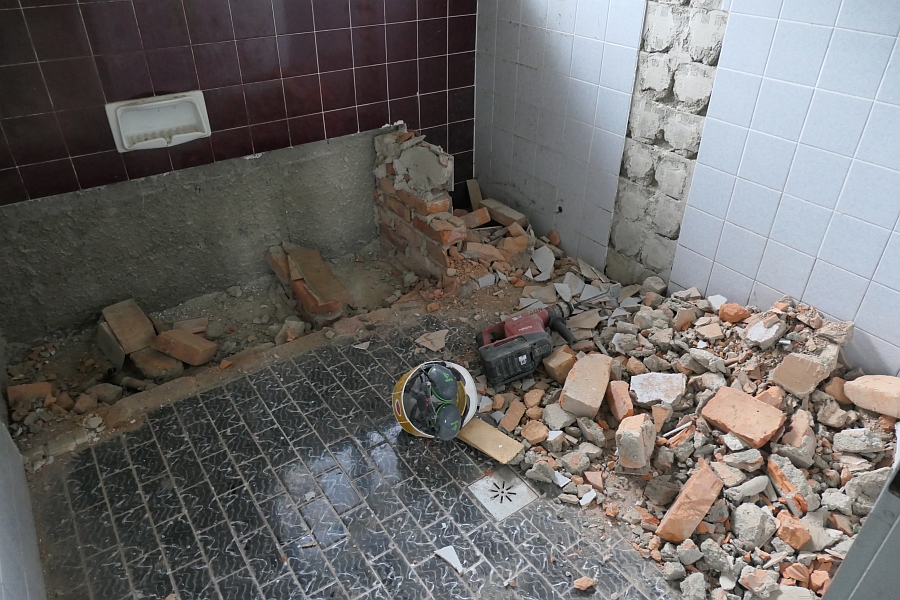

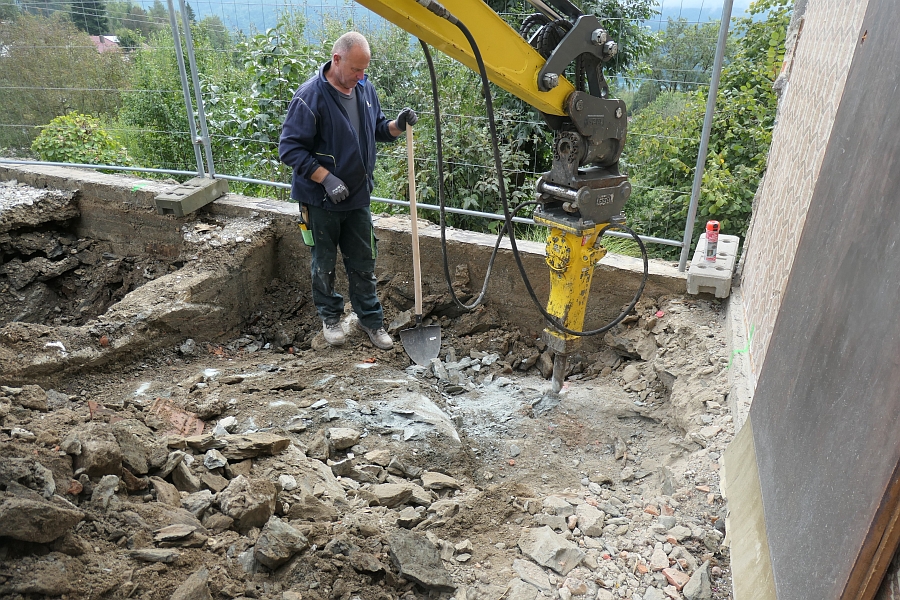

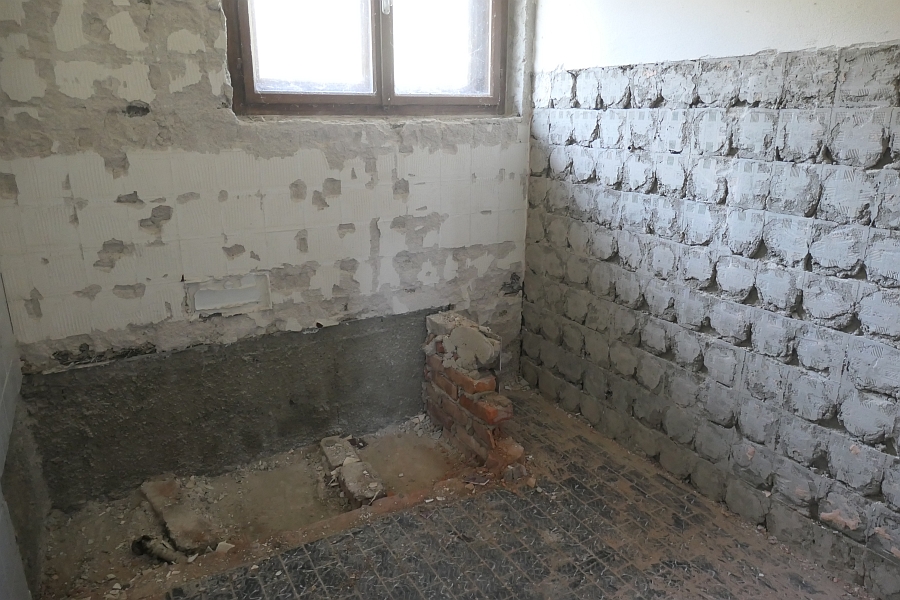

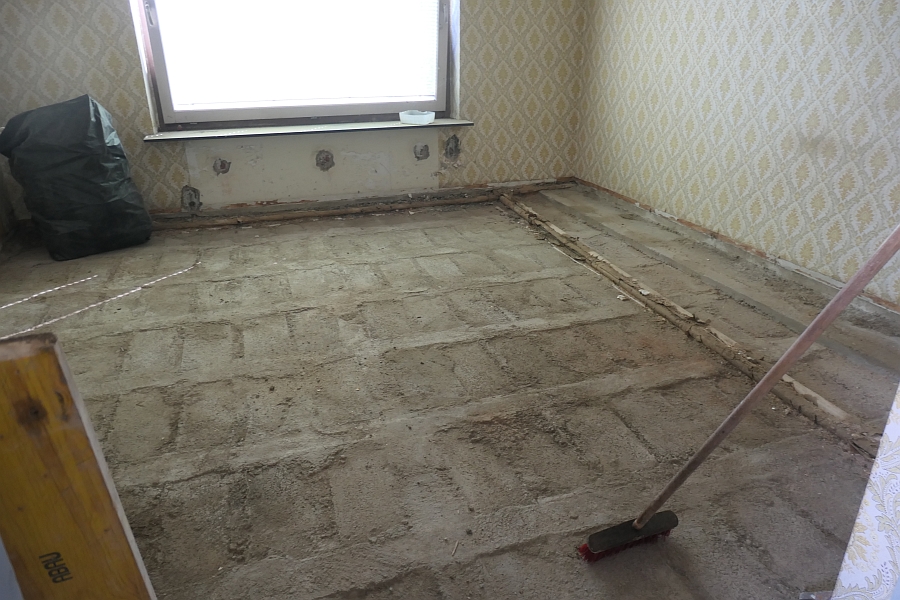

  Beginn der Abbrucharbeiten, Entfernen Heizkörper, Toiletteneinrichtung, Heizkessel, etc.

- Obergeschoss
   Beginn der Abbrucharbeiten, Entfernen Heizkörper, Toiletteneinrichtung, Badezeimmereinrichtung, Abtragen Bodenestrich

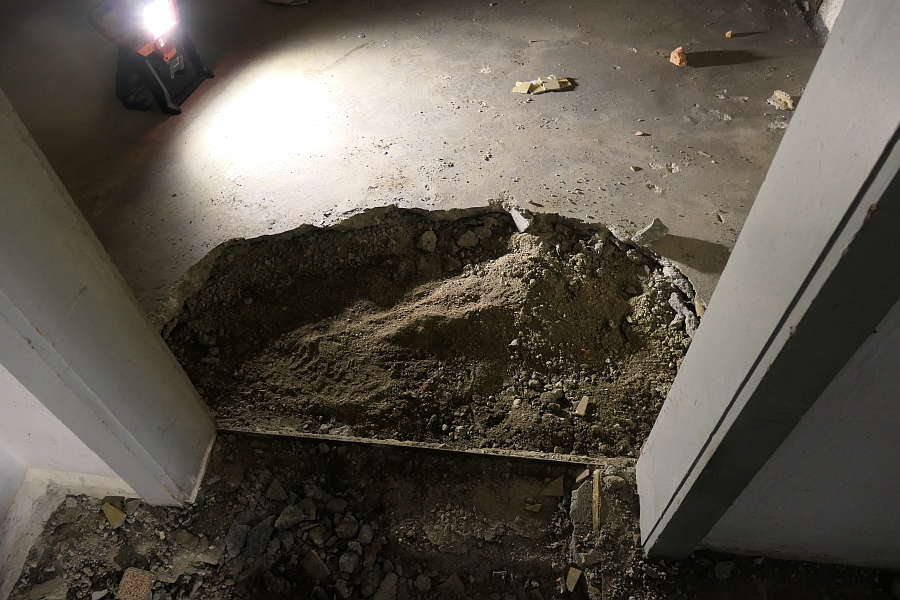

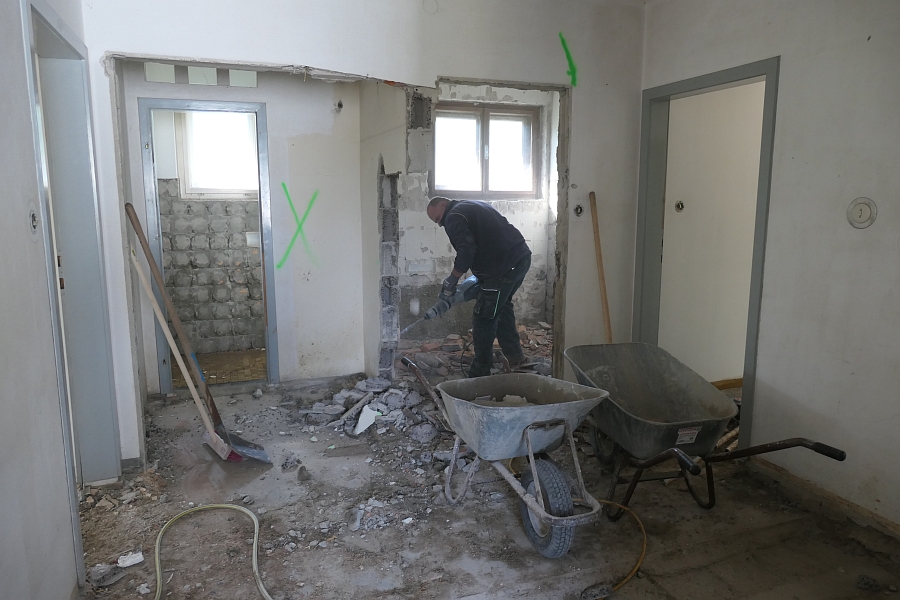

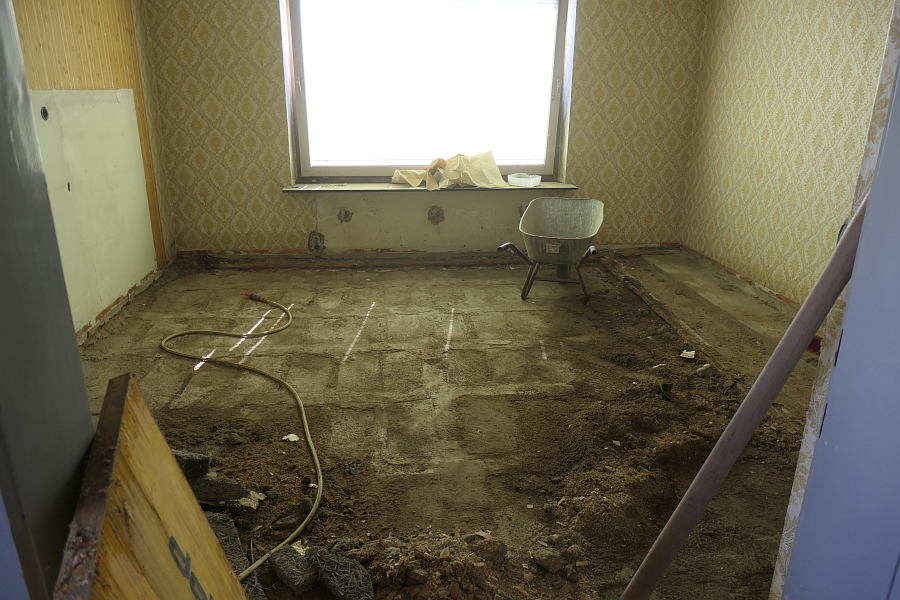

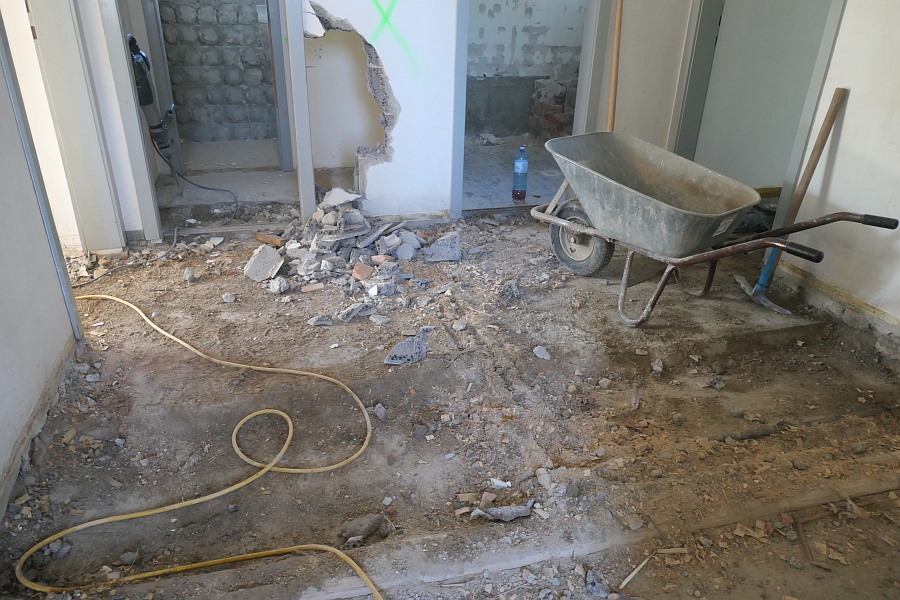

Bild 1 zum Block 563
Bild 2 zum Block 563
Bild 3 zum Block 563
Bild 4 zum Block 563
Bild 5 zum Block 563
Bild 6 zum Block 563
Bild 7 zum Block 563
Bild 8 zum Block 563
Bild 9 zum Block 563
Bild 10 zum Block 563
Bild 11 zum Block 563
Bild 12 zum Block 563
Bild 13 zum Block 563
Bild 14 zum Block 563
Bild 15 zum Block 563

15. Juni bis 15. September 2024

Baustopp

10. und 11. Juni 2024

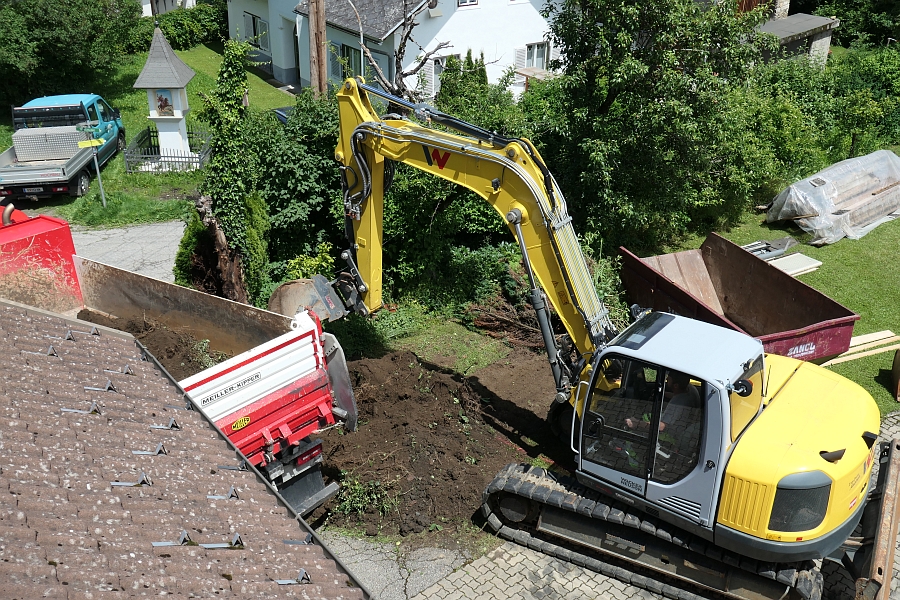

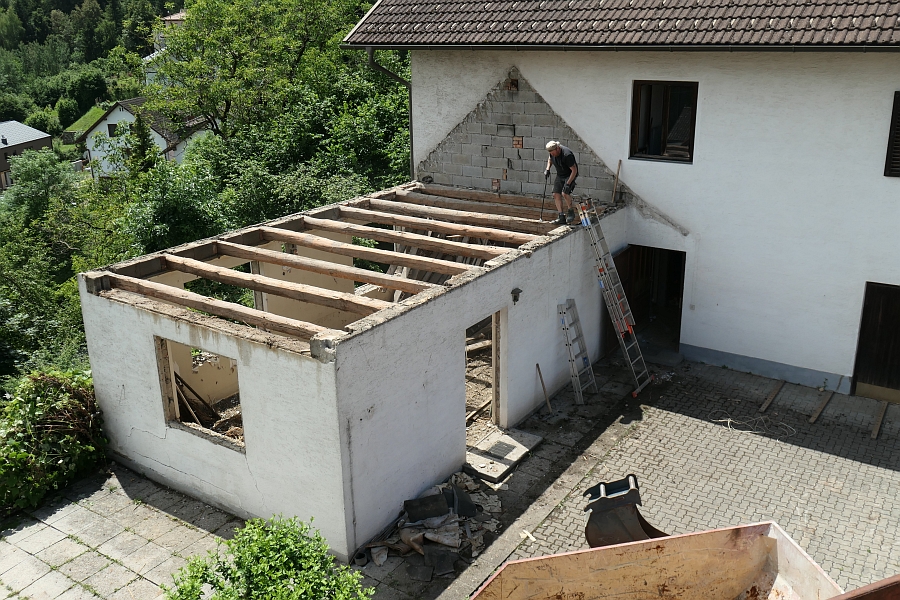

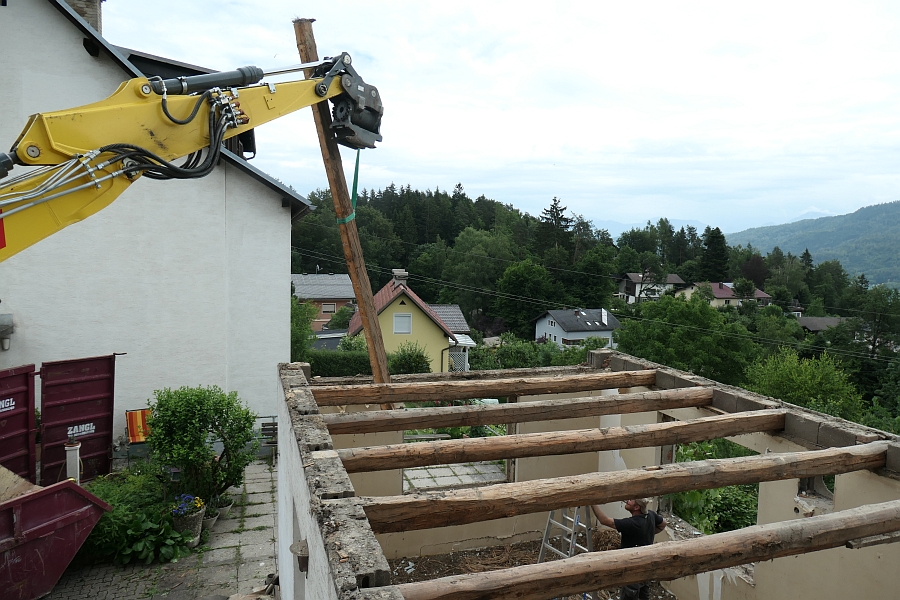

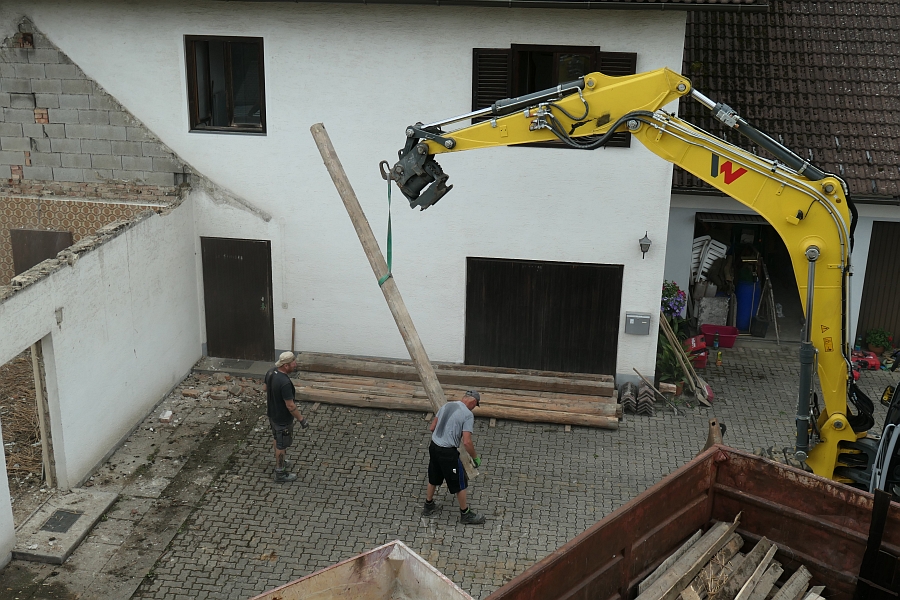

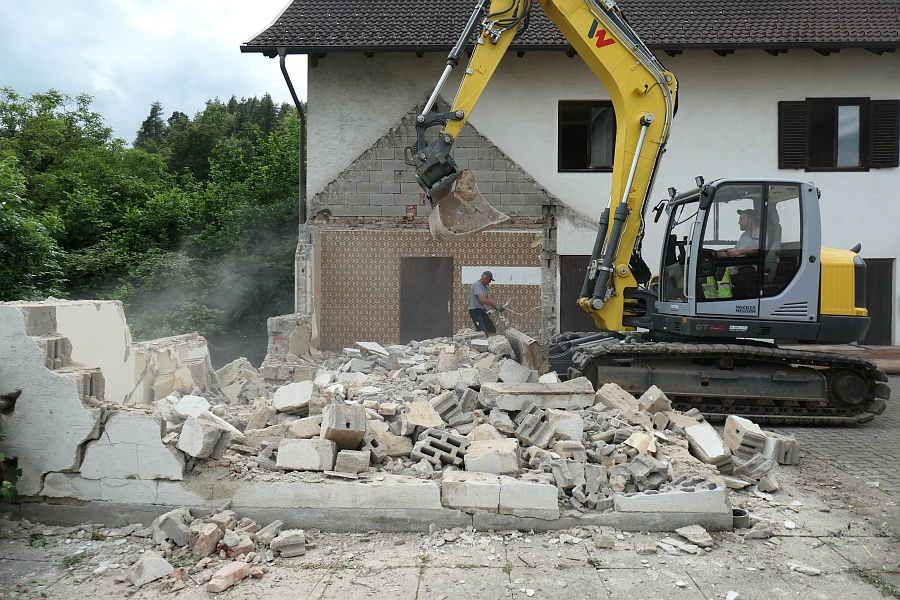

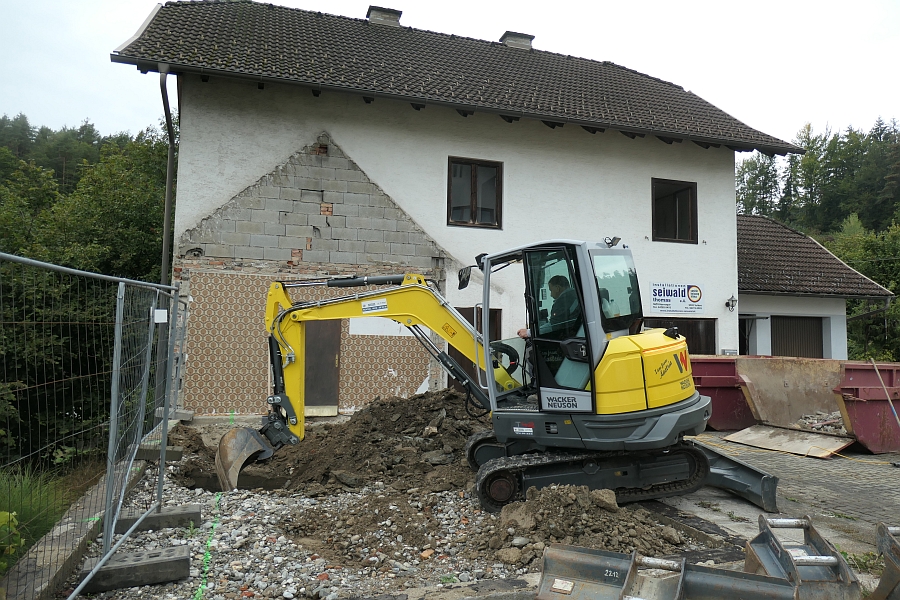

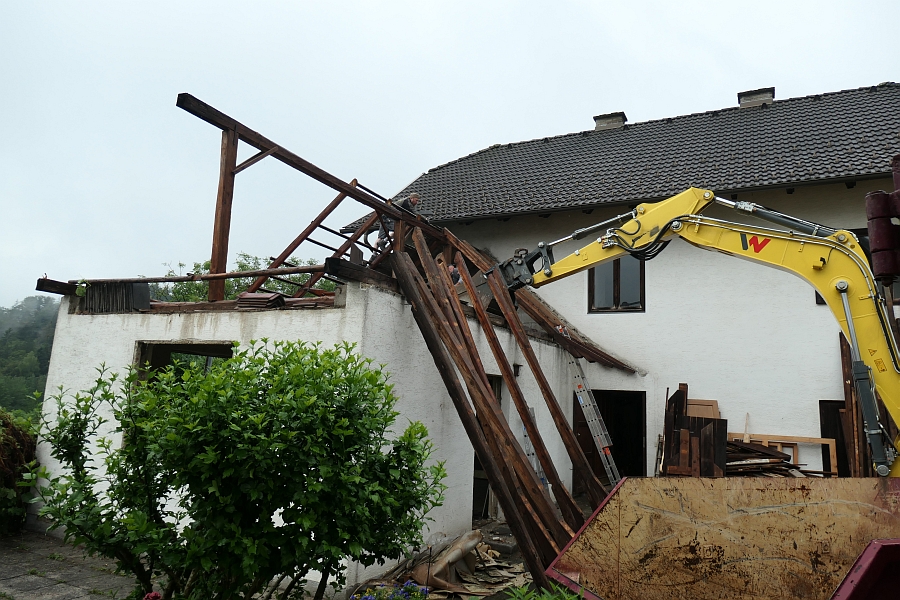

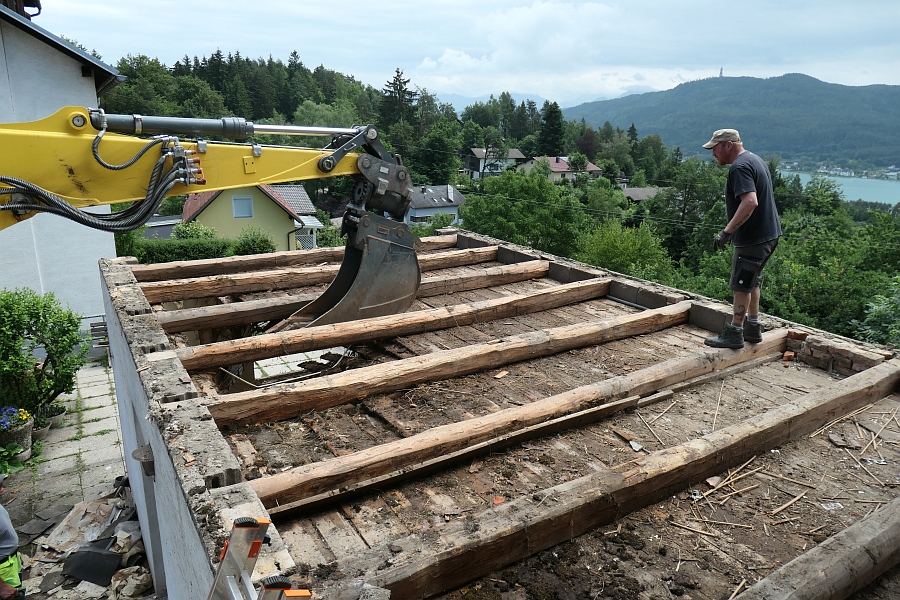

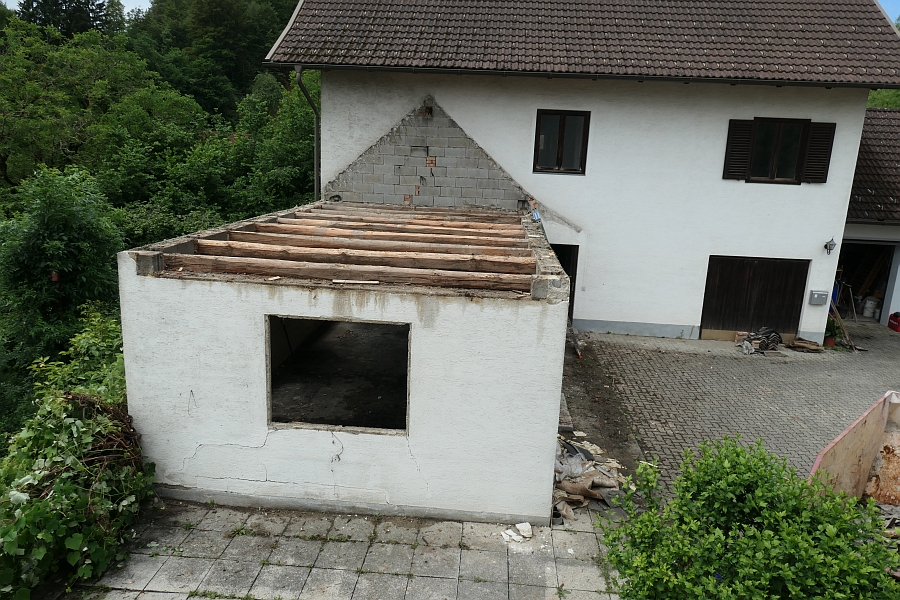

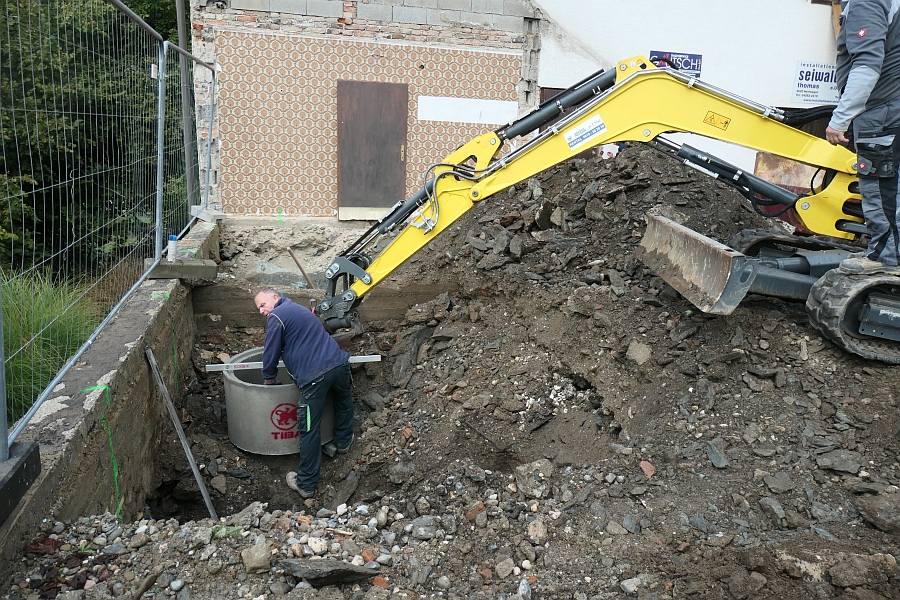

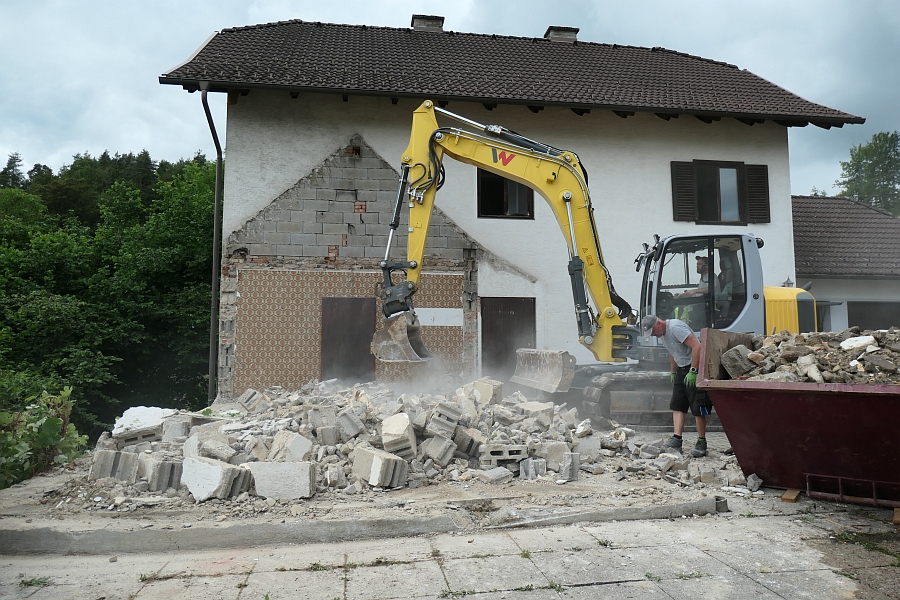

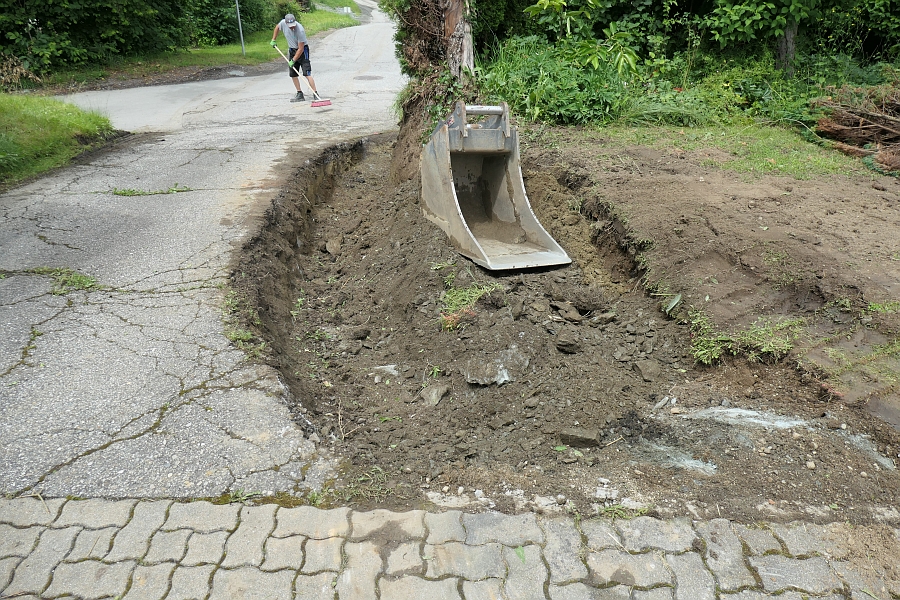

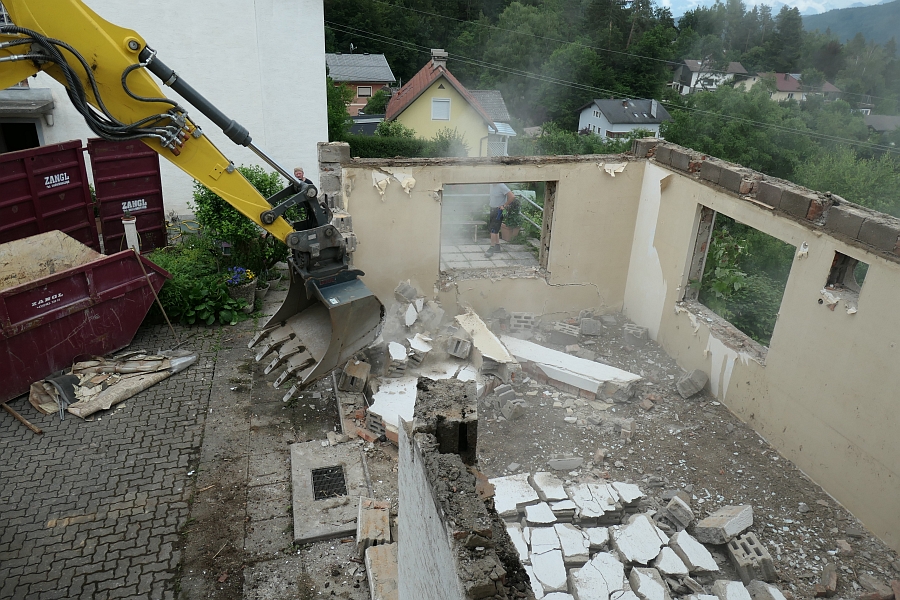

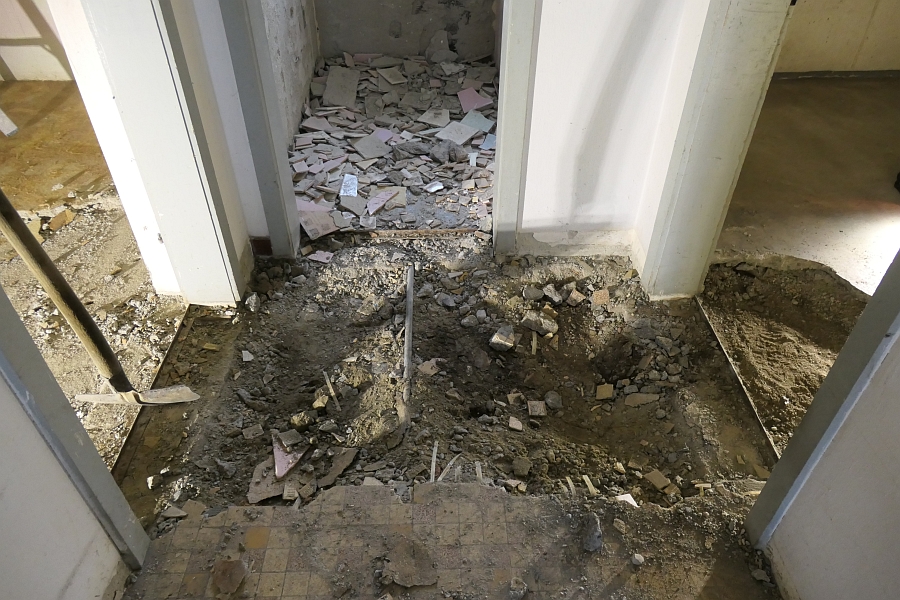

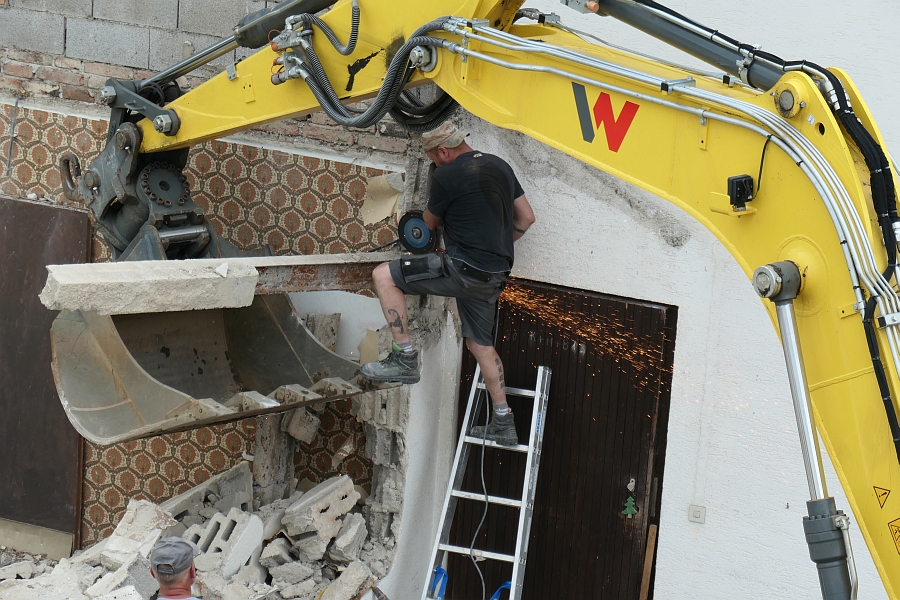

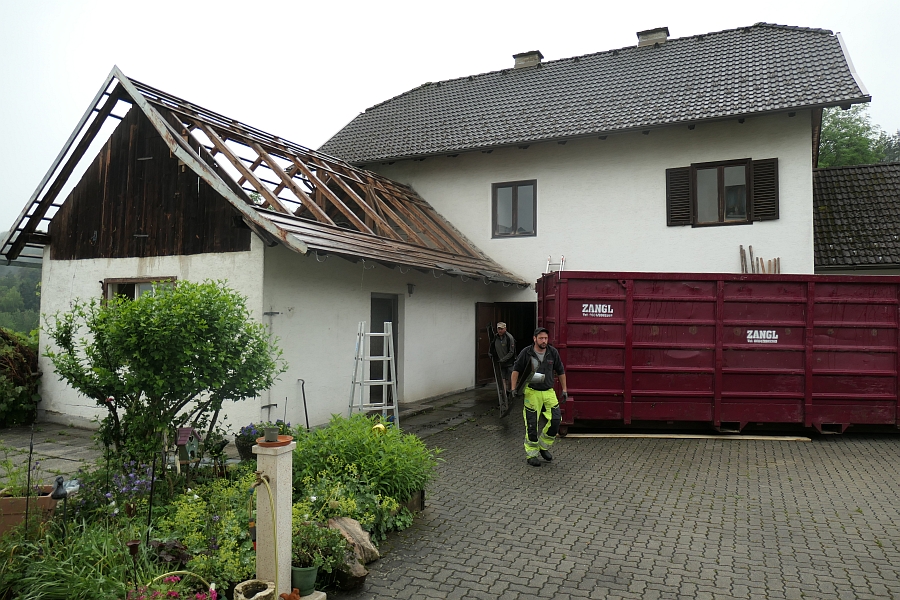

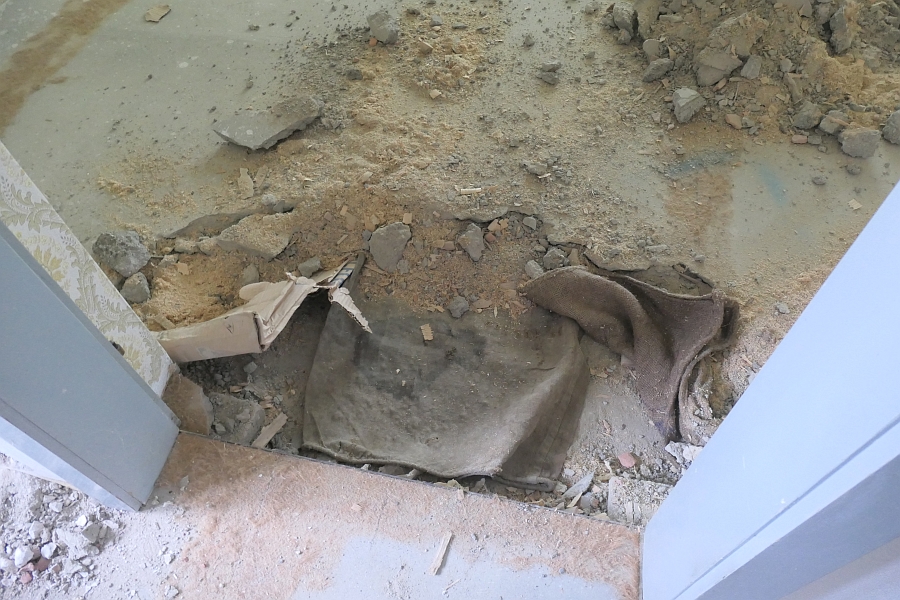

- Abriss des ehemaligen Frühstücksraumes.

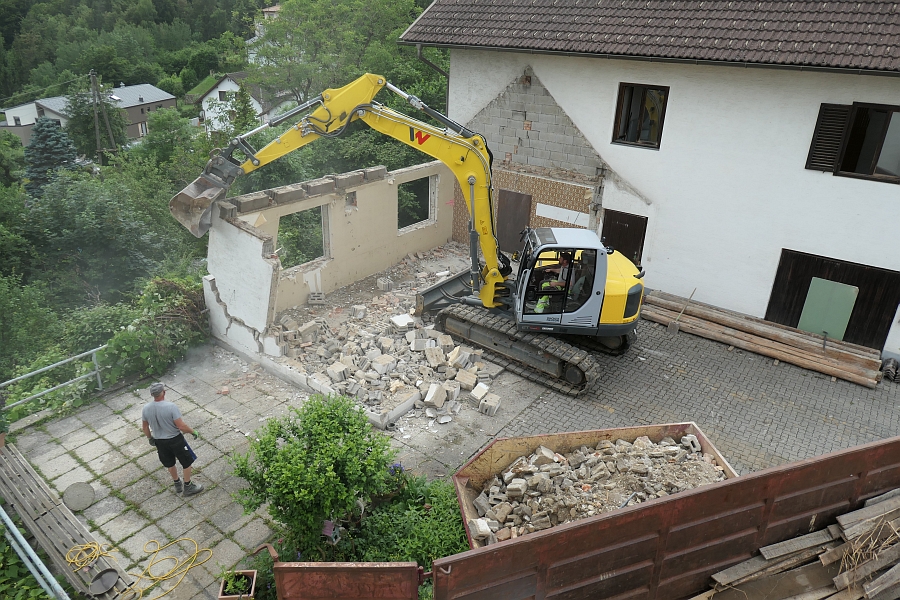

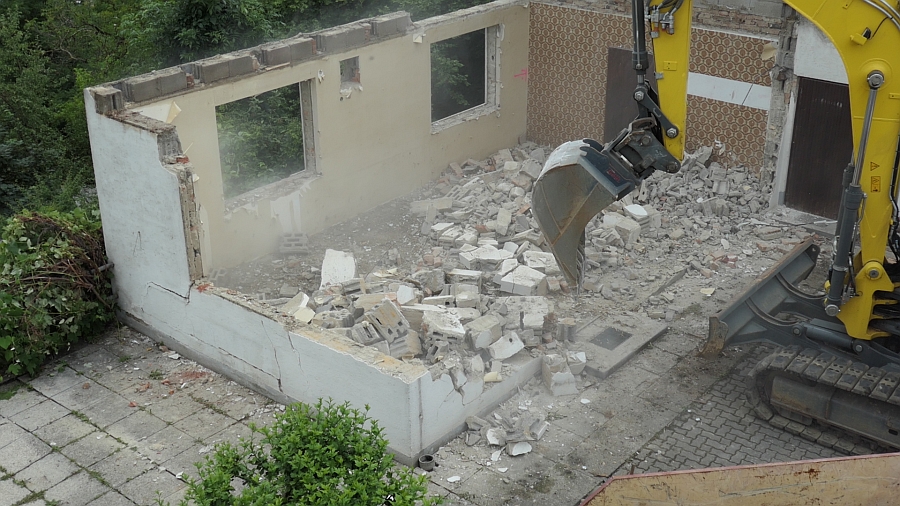

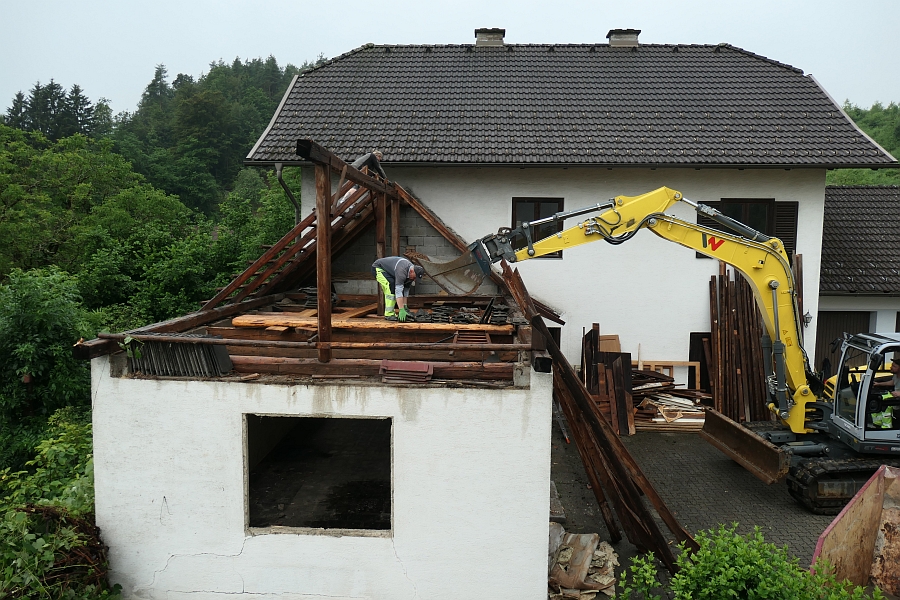

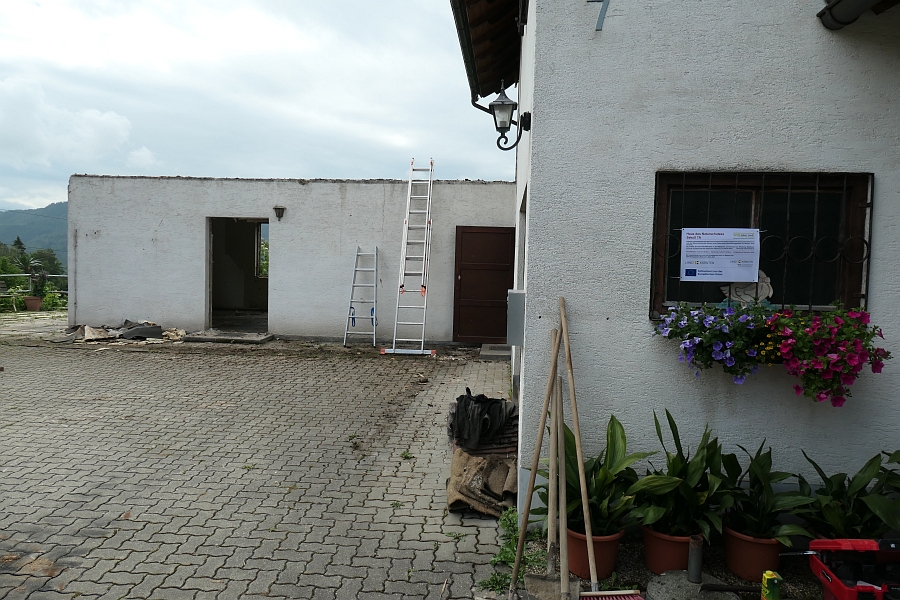

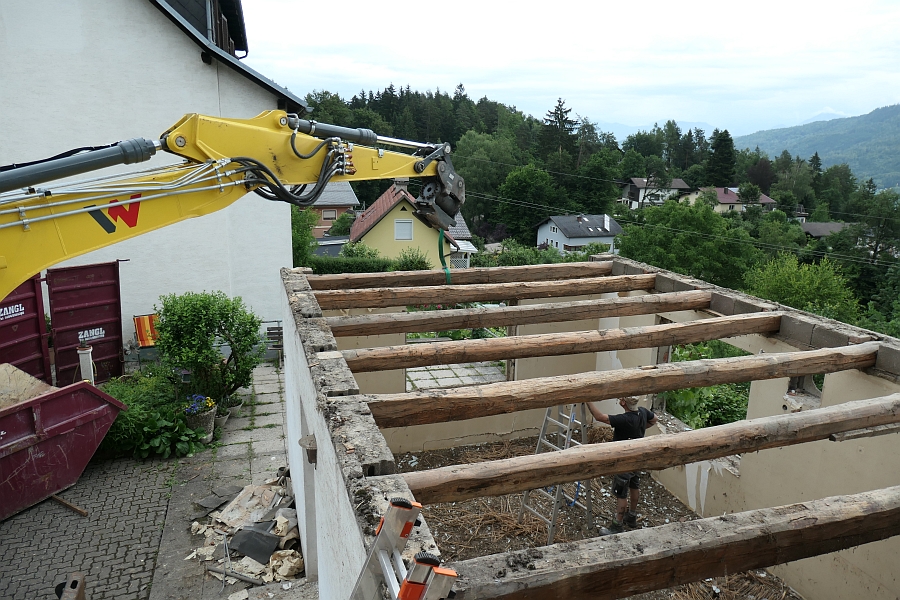

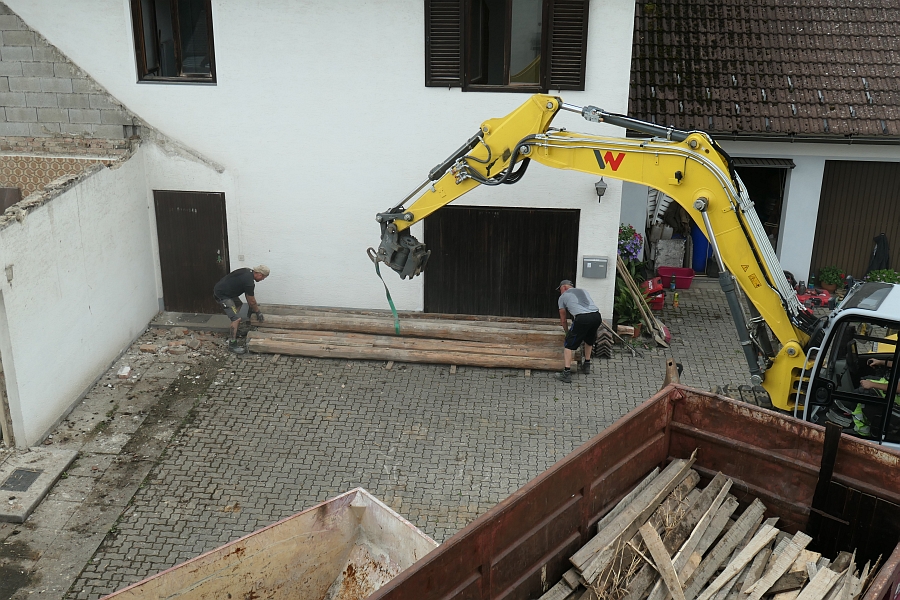

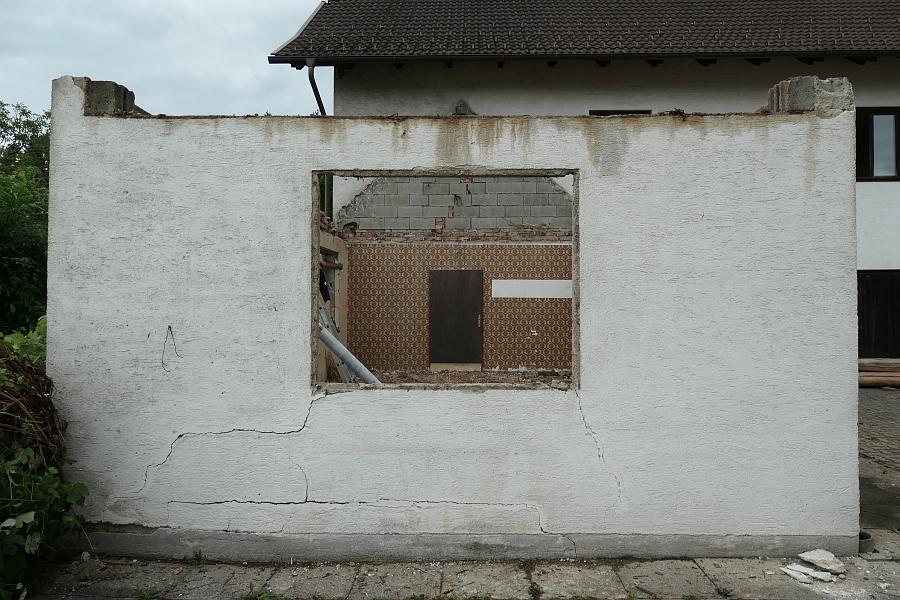

Bild 1 zum Block 561
Bild 2 zum Block 561
Bild 3 zum Block 561
Bild 4 zum Block 561
Bild 5 zum Block 561
Bild 6 zum Block 561
Bild 7 zum Block 561
Bild 8 zum Block 561
Bild 9 zum Block 561
Bild 10 zum Block 561
Bild 11 zum Block 561
Bild 12 zum Block 561
Bild 13 zum Block 561
Bild 14 zum Block 561
Bild 15 zum Block 561
Bild 16 zum Block 561
Bild 17 zum Block 561
Bild 18 zum Block 561
Bild 19 zum Block 561
Bild 20 zum Block 561
Bild 21 zum Block 561
Bild 22 zum Block 561
Bild 23 zum Block 561
